不定项选择题 案例分析
2026-09-18

根据背景资料2,招标文件的下列规定不妥当的是(  )。

A.本项目不接受联合体投标
B.项目的投标有效期为70天,自投标截止时间开始起算
C.投标人修改已经提交的投标文件,需要在投标截止10日前书面通知招标人
D.本项目采用资格预审,评标委员会资格审查完毕后由招标人通知资格预审结果
E.投标人报价不得低于最高投标限价的80%

参考答案

C,D,E

答案解析

A选项妥当:招标人有权在招标文件中规定不接受联合体投标。
B选项妥当:投标有效期70天、自投标截止日起算,符合规定。
C选项不妥当:投标人在投标截止时间前均可修改投标文件,法律未规定"提前10日"的限制,该要求不合理。
D选项不妥当:资格预审应由资格审查委员会负责,不是评标委员会;二者是不同阶段的不同主体。
E选项不妥当:招标人不得规定最低投标限价。"报价不得低于最高限价的80%"实质上设定了最低限价,违反法规。

你可能感兴趣的试题

A.数据电文形式与纸质形式的招标投标活动具有同等法律效力
B.电子招标投标交易平台运营机构可以要求潜在投标人购买指定的加密软件
C.电子招投标开标,投标人自愿在线参加,不参加不影响投标有效性
D.因投标人原因造成投标文件未解密的,视为撤回其投标文件
E.电子招标投标交易平台应当生成开标记录并向社会公众公布,但依法应当保密的除外
2 背景资料:
某企业投资建设一个生产市场急需产品的工业项目。该项目建设期1年,运营期6年。项目投产第一年可获得当地政府扶持该产品生产的补贴收入100万元。
项目建设的其他基本数据如下:
1.项目建设投资估算1000万元,预计全部形成固定资产(包含可抵扣固定资产进项税额80万元),固定资产使用年限10年,按直线法折旧,期末净残值率4%,固定资产余值在项目运营期末收回;
2.投产当年需要投入运营期流动资金200万元;
3.该项目的初步融资方案为:贷款400万元用于建设投资,贷款年利率为10%(按年计息),还款方式为运营期前3年等额还本付息。贷款100万元用于流动资金,贷款年利率为4%(按年计息),在运营期末偿还。剩余建设投资及流动资金来源于项目资本金。建设投资自有资金和贷款在建设期内均衡投入。
4.正常年份年营业收入为678万元(其中销项税额为78万元),经营成本为350万元(其中进项税额为25万元);增值税附加按应纳增值税的10%计算,所得税税率为25%。
投产第一年仅达到设计生产能力的80%,预计这一年的营业收入及其所含销项税额、经营成本及其所含进项税额均为正常年份的80%,以后各年均达到设计生产能力。
5.运营第4年,需要花费50万元(无可抵扣进项税额)更新新型自动控制设备配件,维持以后的正常运营,该维持运营投资按当期费用计入年度总成本。
问题:
1.计算项目的建设期贷款利息、固定资产折旧额、固定资产余值。
2.列式计算项目运营期第1年偿还的贷款本金、贷款利息和运营期第1年、第4年、第6年的所得税,并完成拟建项目资本金现金流量表。
3.假设当折现率为15%时,项目财务净现值为38.8万元;当折现率为17%,项目财务净现值为-9.24万元。计算项目的资本金财务内部收益率。
(以万元为单位,计算过程和结果数据有小数的,保留2位小数)

表2-1 投资现金流量表

序号

项目

建设期

运营期

1

2

3-4

5

6

7

1

现金流入





—



—



1.1

营业收入(不含销项税额)





—



—



1.2

销项税额





—



—



1.3

补贴收入





—



—



1.4

回收固定资产余值





—



—



1.5

回收流动资金





—



—



2

现金流出





—



—



2.1

项目资本金





—



—



2.2

偿还贷款本金





—



—



2.3

偿还贷款利息





—



—



2.4

流动资金投资





—



—



2.5

经营成本
(不含进项税额)





—



—



2.6

进项税额





—



—



2.7

应纳增值税





—



—



2.8

增值税附加





—



—



2.9

维持运营投资





—



—



2.10

所得税





—



—



3

所得税后净现金流量





—



—

3 某政府投资项目,甲乙双方根据24清单计价标准签订了单价合同。工期:210天。工期每提前(或拖后)1天奖励(或罚款)1万元(含税费)。管理费按人工费、材料费、机械费之和的5%计取(其中现场管理费3%),利润按人工费、材料费、机械费和管理费之和的6%计取,措施费按分部分项工程费的15%计取,增值税为9%。人工费单价为200元/工日,自有施工机械台班单价为2000元/台班,工人窝工和自有施工机械闲置补偿按正常人工和台班费的60%计取。因甲方风险事件导致的工人窝工和机械闲置,只计取税金;因甲方责任事件导致的工人窝工和机械闲置,除计取税金外,还应补偿现场管理费。合同签订后,依据合同清单和施工组织安排编制了施工进度计划,如下图3-1所示:

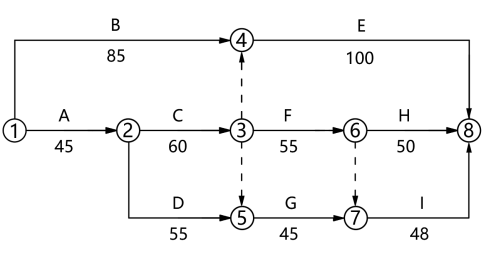

图3-1 施工进度计划
工程实施过程中发生如下事件:
事件1:A工作施工过程中遭遇特大暴雨引起洪水突发,导致A工作停工30天,造成乙方30名工人窝工,自有机械闲置30台班,乙方采购的防水材料已经运至现场尚未施工的材料损失1万元。天气好转后,甲方要求乙方组织工人进行现场清理,清理过程中使用人工60工日,自有施工机械2台班。修复被洪水冲毁的部分实体工程25m³,综合单价为400元/m³。
事件2:D工作施工过程中,因甲方采购的材料晚进场5天,材料进场后又因乙方原因推迟进场2天,导致乙方某班组25名工人窝工7天,自有机械闲置7台班。

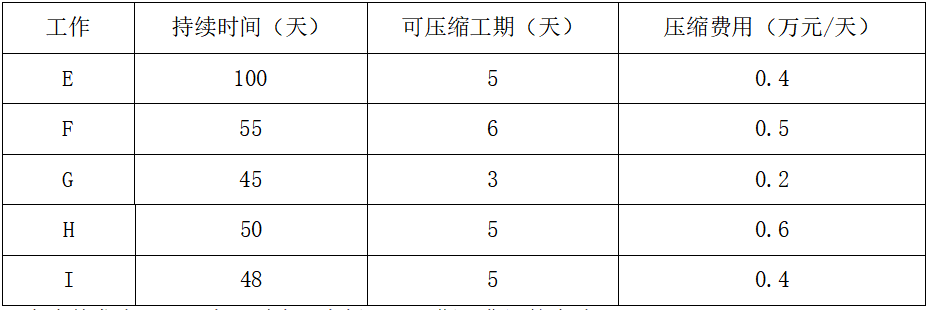

事件3:以上事件发生后,乙方组织抢工期,以节约成本,经乙方确定了可压缩工作持续时间的工作E、F、G、H、I,间接费率为0.3万元/天(含税),并测算了相应增加的直接费用(含税),如下表所示:

以上事件发生后,乙方及时向甲方提出了工期及费用的索赔。
问题:
1、针对事件1,乙方可以索赔的费用是多少?工期索赔是多少天?
2、针对事件2,乙方可以索赔的费用是多少?工期索赔是多少天?
3、针对事件3,乙方应该如何压缩工期?压缩后总工期是多少天?压缩后节约费用为多少元?
4、考虑事件1~3,若甲方工期提出每提前(或拖后)1天奖励(或罚款)增加0.2万元(含税费),在事件3基础上还能再压缩工期吗?请说明理由。压缩后实际工期是多少天?合同工期是多少天?
(计算结果以元为单位,保留2位小数)
