简答题
建筑工程管理与实务
2026-09-16

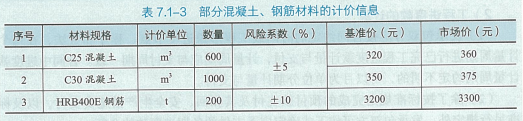

某工程项目合同文件约定甲乙双方按照招标基准价的风险系数各自承担材料市场价 格变化风险,超出风险系数部分的价差予以调整。某施工期部分材料计价信息见表7.1-3。

问题:
用价格信息调差法计算表中各材料的价差调整费用是多少元?(保留小数点后两位)
参考答案
暂无
答案解析
(1) C25 混凝土:360÷320-1=12.5%,超出风险系数,应予调整;
△C=360-320=40.00元 /m³;
价差调整费用△P=(40-320×5%)×600=14400.00元。
(2) C30 混凝土:375÷350-1=7.14%,超出风险系数,应予调整;
△C=375-350=25.00元 /m³;
价差调整费用:△P=(25-350×5%)×1000=7500.00元。
(3) HRB400E 钢筋:3300÷3200-1=3.13%,未超出风险系数,不予调整。[|||][|||][|||][|||][|||]
△C=360-320=40.00元 /m³;
价差调整费用△P=(40-320×5%)×600=14400.00元。
(2) C30 混凝土:375÷350-1=7.14%,超出风险系数,应予调整;
△C=375-350=25.00元 /m³;
价差调整费用:△P=(25-350×5%)×1000=7500.00元。
(3) HRB400E 钢筋:3300÷3200-1=3.13%,未超出风险系数,不予调整。[|||][|||][|||][|||][|||]
