全部题库 / 机电工程 / 试题详情
简答题 机电工程
2026-09-16

某钢铁集团与C安装公司签订了4号高炉智能化升级改造项目承包合同,该项目包含了3座新建顶燃式热风炉,施工内容包括热风炉炉壳预制与安装、热风系统管道安装、助燃风机及附属设备、安装耐火材料砌筑、设备试运转及烘炉等。
该项目为区域绿色智能建造示范工程。热风炉安装主要工序及逻辑关系如图3。

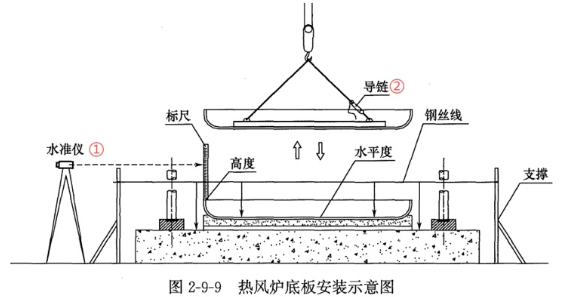

施工组织设计中明确热风炉炉壳采用工厂化预制,现场拼装,施工管理采用BIM技术和数字化管理一体智能系统,模块化安装方案。采用400吨履带式起重机和焊接机器人进行热风炉炉壳吊装和焊接作业。热风炉炉底板安装示意图如图3所示。
项目部编制的绿色施工方案包括工程概况、绿色施工目标、资源节约、环境保护、绿色施工管理、绿色施工措施6项内容。监理工程师对焊缝外观质量检查时,发现
焊缝表面存在焊缝成型不好,表面气孔,咬边及未焊透现象。
项目进行到100天,项目部根据数据采用盈得值法进行成本与进度控制分析。截止当日数据如下:已完成工程预算费用BCWP:5860万元;已完成工程,实际费用A0WP:6240万元;计划工程预算费用:6120万元。


问题:
1、指出图三中①②的名称。指出垫层所选材料以及其作用。
2、炉壳表面焊缝缺陷中不允许存在的有哪两种?表面焊接无损检测有哪两种?

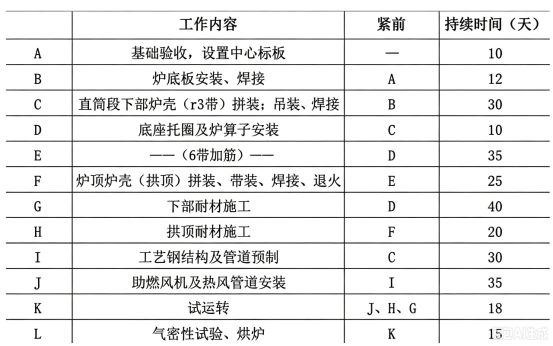

3、根据表三确定热风炉安装关键线路,并计算计划工期。计算截止第100天的费用偏差、CV,进度偏差SV,并分析项目成本与进度状况。
4、本工程使用了哪些绿色施工技术?绿色施工方案还应补充哪些内容?

参考答案

暂无

答案解析

参考答案:
1.(1)①水准仪;②导链。
(2)材料为干砂
(3)方便施工找平、吸收膨胀应力,并保证底板与基础均匀接触。
2.(1)不允许存在的缺陷:表面气孔、未焊透
(2)磁粉检测和渗透检测
3.(1)关键线路是A→B→C→D→E→F→H→K→L;
计划工期=10+12+30+10+35+25+20+18+15=175天
(2)费用偏差CV=BCWP-ACWP=5860-6240= -380万<0,成本超支
进度偏差SV=BCWP-BCWS=5860-6120= -260万<0,进度落后。
4.(1)BIM技术、工厂预制、模块化安装、数字化管理、一体智能系统;
(2)绿色施工方案还应包括人力资源节约和保护、技术创新等方面内容

你可能感兴趣的试题

1 公司承接某高层建筑机电安装工程,包含电气、暖通空调,给排水,消防及建筑智能化等专业,该项目位于长江中下游地区,冬季多低温高温天气,项目技术负责人在技术交底会议上.结合施工现场示意图(见图4)对施工环境控制要求进行了专项说明。
施工准备阶段,项目部结合现场实测调查暖通空调管线走向.以减少管材用量,并编制变更方案,直接报送建设单位,建设单位转交设计单位审核,设计单位经水力计算核查.发现该方案中某室内热水供暖系统并联环路的压力损失相对差额达19%,超出国标限值随即退回方案并要求修改。
机房施工阶段,项目部将设备与管道划分为,设备单元模块,管道单元模块、依据LOD3.0三维加工图,在工厂使用数控设备预制管段,将合格部件运输至现场后组装为单元模块,通过焊接及少量螺栓连接,完成各模块间的装配风管安装完毕后,项目部依据规范抽检总管与干管开展漏风量检测.监理工程师复检风管漏风测试记录(见表4)时,发现允许漏风量误用高压风管公式计算,随即要求检测人员予以更正。

通风与空调安装完毕后,项目部进行了设备单机测试运转及调试,其中冷却塔风机与冷却水系统循环试运行3小时,冷却塔本体稳固且无异常振动,风机叶旋转方向正确运转平稳
问题:
1、依次说明图4所示的5项作业对环境温度湿度的要求。
2、项目部设计变更的流程是否规范?说理由,并联环路压力损失相对差额限值为多少?
3、该设备机房的施工方式并说明符合装配式施工要求?

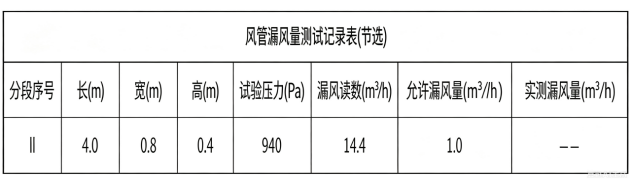

4、根据表4计算允许漏风量及实测漏风量,并判断其严密性试验是否合格
5、冷却塔运行时间是否符合规范要求?冷却塔运行的检查还缺少哪些内容?
2 E公司承接某煤炭清洁高效利用项目的大件设备吊装工程,施工范围涵盖粉煤热解装置,煤分解气综合利用氢副产 LNG 装置、煤焦油轻质化联合装置及配套公用辅助工程。塔类设备运输至施工现场后,需完成梯子、操作平台、附塔管道等附属设施安装作业,再开展设备整体吊装施工。
在施工准备阶段,E公司项目部结合项目施工特点,编制完成《常解塔吊装专项施工方案》《履带起重机安拆专项施工方案》,专项方案针对性指导现场大件设备吊装、起重机械安装与拆卸全流程作业。
常解塔为立式塔类设备,外开尺寸直径 6.8m,高度50.8m,安装标高为 EL+0m,整体吊装总重量为 329t。
常解塔吊装执行图 5-1 所示的施工工艺。设备吊装就位状态、立面图如图 5-2 所示,主机机械采用 650t 履带起重机,吊装参数见表 5;溜尾辅助机械采用260t 履带起重机。

吊装专项方案经审批合格,项目部正式启动常解塔吊装作业,吊装前,方案编制人依据设计图纸,相关国家及行业规范标准,对现场技术人员及全体作业人员开展专项施工技术交底。
内容包括工程(概况)及特点、操作要点、质量控制要求、应急处置要求及岗位分工,
吊装作业过程中,项目部实施动态、全程监控,重点监测管控关键施工指标。主要包括管轴式吊耳与板式吊耳的实时受力状态,起重机起升卷扬及变幅卷扬的运行工况,超起系统作业状态、作业区域地面沉降、吊装仪表实时参数以及施工环境风速。通过全方位全过程安全管控,保障常解塔平稳、安全精准就位。

问题:
1、E 公司项目部编制的常解塔吊装专项施工方案和腹带起重机安拆专项施工方案是否需要组织专家论证?专项方案专家论证应由哪个单位组织?

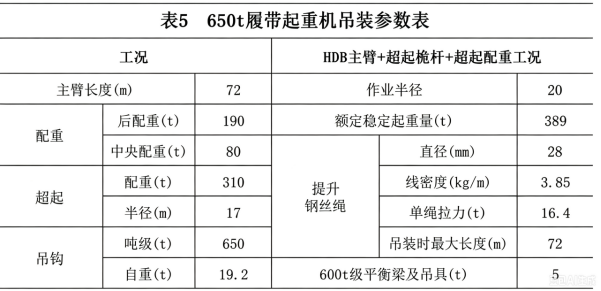

2、计算主吊钩钢丝绳穿绳倍率,吊钩上钢丝绳的重量、主吊负载,根据计算结果判定主吊负载是否符合要求(重量计算单位为t,除倍率外,计算结果均保留两位小数)

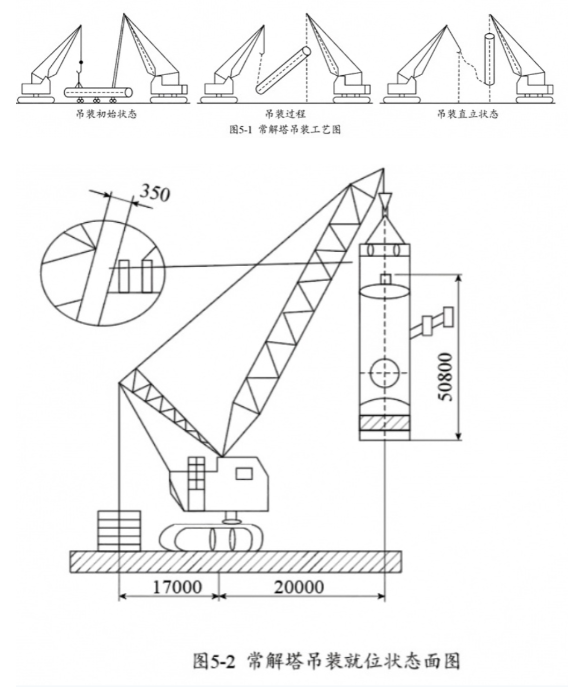

3、根据图5-1,指出常解塔工艺名称。根据图5-2,判定主吊的吊装安全距离是否符合规范的要求,并说明理由。
4、补充常解塔吊装专项方案交底的依据,方案交底的重点内容还有哪些?
5、常解塔吊装过程中重点监视的项目还有哪些?
