A公司承接某大型酒店机电安装工程,包括建筑给排水及采暖工程、通风空调工程、消防工程以及电气智能化工程 。
A公司项目部对临时用电进行了现场勘测,确定电源进线、变配电装置、用电设备的位置及线路走向,并进行用电负荷计算、配电系统设计。项目部绘制临时用电施工图纸,包括用电设备总平面图、配电装置布置图以及接地装置设计图。
酒店大楼的消防工程采用了自动跟踪定位射流灭火系统。图1为喷射型自动射流灭火装置安装图。A公司对消防工程中的管道进行水压实验时,监理工程师发现部分钢丝网骨架塑料管水压实验压力见表1,不符合规范要求,需整改。酒店地下车库消防工程采用自动喷水灭火系统。喷头安装前,项目部检查了喷头的商标、型号、制造厂及生产日期,标志均齐全。项目部串联设置减压阀,相邻两级串联设置的减压阀均采用比例式减压阀。监理工程师检查后认为,项目部喷头检查的项目不完整,减压阀的设置不符合规范要求,需整改。项目进行中,施工地发生了洪涝灾害,项目部启动应急预案
并进行预案的后期处置,完成了以下工作,现场清理人员清点和撤离、事故调查和善后处理。应急终止后,现场应急指挥部编写应急总结,连同值班记录等资料进行汇总归档,并起草上报材料
表一 钢丝网骨架塑料管压力试验表

图一

问题
1、a公司临时用电现场勘测后还需完成哪些工作?项目部临时用电施工还应补充什么图纸?
2、图1中,①②③分别表示什么装置?指出表一中实验压力不符合规范的项目序号并改正
3、喷头安装前,项目部还应该实喷头哪两项性能参数?写出减压阀阀前,阀后压力比值的范围要求?如何整改减压阀设置中的错误?
4、项目部应急预案后期处置中还有哪两项工作没有完成?应急总结材料应上报哪些单位?

参考答案

暂无

答案解析

参考解析:
1.(1)选择变压器、设计配电系统、设计防雷装置。(2)配电系统接线图
2.(1)①水流指示器②自动控制阀③扫描定位装置; (2)序号b错误,应为1.25*1.5=1.875MPa;序号c错误,应为1.6*1.5=2.4MPa;
序号d错误,应为2.0*1.5=3.0MPa;
3、(1)核实公称动作温度、响应时间指标(PTI);(2)减压阀的减压比不宜大于3:1。(3)串联减压的减压级数不宜大于2级,相邻的2级串联设置的减压阀应采用不同类型的减压阀。
4、(1)现场保护与现场洗消;事故调查处理;事故善后处理;事故应急总结   。
(2)报上级公司、地方政府相关部门

你可能感兴趣的试题

2 某钢铁集团与C安装公司签订了4号高炉智能化升级改造项目承包合同,该项目包含了3座新建顶燃式热风炉,施工内容包括热风炉炉壳预制与安装、热风系统管道安装、助燃风机及附属设备、安装耐火材料砌筑、设备试运转及烘炉等。

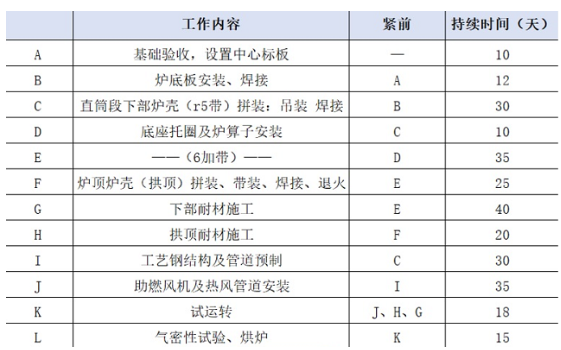

该项目为区域绿色智能建造示范工程。热风炉安装主要工序及逻辑关系如图3。
施工组织设计中明确热风炉炉壳采用工厂化预制,现场拼装,施工管理采用BIM技术和数字化管理一体智能系统,模块化安装方案。采用400吨履带式起重机和焊接机器人进行热风炉炉壳吊装和焊接作业。热风炉炉底板安装示意图如图3所示。
项目部编制的绿色施工方案包括工程概况、绿色施工目标、资源节约、环境保护、绿色施工管理、绿色施工措施6项内容。监理工程师对焊缝外观质量检查时,发现
焊缝表面存在焊缝成型不好,表面气孔,咬边及未焊透现象。
项目进行到100天,项目部根据数据采用盈得值法进行成本与进度控制分析。截止当日数据如下:已完成工程预算费用BCWP:5860万元;已完成工程,实际费用A0WP:6240万元;计划工程预算费用:6120万元。


问题:
1、指出图三中①②的名称。指出垫层所选材料以及其作用。
2、炉壳表面焊缝缺陷中不允许存在的有哪两种?表面焊接无损检测有哪两种?
3、根据表三确定热风炉安装关键线路,并计算计划工期。计算截止第100天的费用偏差、CV,进度偏差SV,并分析项目成本与进度状况。
4、本工程使用了哪些绿色施工技术?绿色施工方案还应补充哪些内容?
3 公司承接某高层建筑机电安装工程,包含电气、暖通空调,给排水,消防及建筑智能化等专业,该项目位于长江中下游地区,冬季多低温高温天气,项目技术责人在技术交底会议上.结合施工现场示意图(见图4)对施工环境控制要求进行了专项说明。
施工准备阶段,项目部结合现场实测调查暖通空调管线走向.以减少管材用量,并编制变更方案,直接报送建设单位,建设单位转交设计单位审核·设计单位经水力计算核查.发现该方案中某室内热水供暖系统并联环路的压力损失相对差额达19%,超出国标限值随即退回方案并要求修改。
机房施工阶段,项目部将设备与管道划分为,设备单元模块,管道单元模块、依据LOD3.0三维加工图,在工广使用数控设备预制管段,将合格部件运输至现场后组装为单元摸块,通过焊接及少量螺栓连接,完成各模块间的装配风管安装完毕后,项目部依据规范抽检总管与干管开展漏风量检测.监理工程师复检风管漏风测试记录(见表4)时,发现允许漏风量误用高压风管公式计算,随即要求检测人员予以更正。

通风与空调安装完毕后,项目部进行了设备单机测试运转及调试,其中冷却塔风机与冷却水系统循环试运行3小时,冷却塔本体稳固且无异常振动,风机叶旋转方向正确运转平稳
问题:
1、依次说明图4所示的5项作业对环境温度湿度的要求。
2、项目部设计变更的流程是否规范?说理由,并联环路压力损失相对差额限值为多少?
3、该设备机房的施工方式并说明符合装配式施工要求?
4、根据表4计算允许漏风量及实测漏风量,并判断其严密性试验是否合格
5、冷却塔运行时间是够符合规范要求?冷却塔运行的检查还缺少哪些内容?
