简答题 建筑工程
2026-09-13

【背景资料】

某住宅小区采用自主更新、原拆原建进行危旧房改造,新建工程为地下2层,地上6~8层,总建筑面积8.5万平方米。地下为钢筋混凝土结构,地上为装配式混凝土结构和钢结构。

工程总承包单位贯彻落实国务院《城市更新“十五五”规划》部署,积极开展智能建造,推广装配式建筑、装配式装修和绿色施工。开发应用了装配式混凝土结构、钢结构、木结构,模块化结构,装配式装饰装修及装配式管道安装等装配式建造技术,如图1所示。

施工总承包单位积极响应国务院《关于深入实施“人工智能+”行动的意见》,遵循《智能建造技术导则(试行)》,以“提品质、降成本”为目标,因地制宜应用了数字设计、智能施工等智能建造各阶段的关键技术产品,提升了企业的工业化、数字化、绿色化水平。与专业机构联合研发了服务于项目经理部的施工管理智能体(AIAgent)。

其重要功能场景见表1

施工单位技术部在审查项目部编制的冬期施工专项方案时,提出以下问题,要求修改:

修改:(1)桩基静荷载试验前,应对试桩周围的冻土保温;

(2)对装饰工程有特殊要求的砌体,不宜采用掺加氯盐的砂浆砌筑;

(3)预拌混凝土拌合物的出机温度可根据运输和输送距离的经验确定;

(4)同条件养护混凝土试件应在标养后进行试验;

(5)栓钉施焊环境温度低于0℃时,打弯试验的数量应增加10%。

【问题】

1.  1.答出图1中B~F处显示的装配式建造(结构)名称。(如:A管道安装)

2.  2.除数字设计、智能施工外,智能建造在建筑全生命周期中的应用还有哪些阶段?鼓励推行人机协同作业的施工场景(环节)有哪些?
3.
将表1中备选功能场景分别明确到G~K处。(如:L资料归档)

4.  4.答出冬期施工专项方案问题的正确做法。

参考答案

暂无

答案解析

1.B钢结构

C装配式混凝土结构

D模块化结构

E装配式装饰装修

F木结构
2.(1)还包括:数字勘察、智能生产、智慧运维。

(2)鼓励推行人机协同作业的施工场景(环节)有:“危、繁、脏、重”等。

3.G资源协调

H设计优化

I风险分级

J过程控制

K变更索赔

4.正确做法分别如下:

(1)桩基静荷载试验前,应将试桩周围的冻土融化或挖除,而非“保温”。

(2)对装饰工程有特殊要求的砌体,不得采用掺加氯盐的砂浆砌筑,而非“不宜”。

(3)预拌混凝土出机温度可根据运输和输送距离经热工计算确定,而非“根据经验确定”。

(4)同条件养护试件应在解冻后进行试验,而非“标准养护后进行“。

(5)栓钉施焊环境温度低于0℃时,打弯试验的数量应增加1%。

[|||][|||][|||][|||][|||]

你可能感兴趣的试题

1

【背景资料】
某住宅小区工程共 8 个单体,地下 2 层,地上 5~8 层,总建筑面积为 10.5 万平方米。地下为钢筋混凝土框架 - 剪力墙结构,地上为装配式钢筋混凝土结构。施工总承包单位组建项目部进场施工。

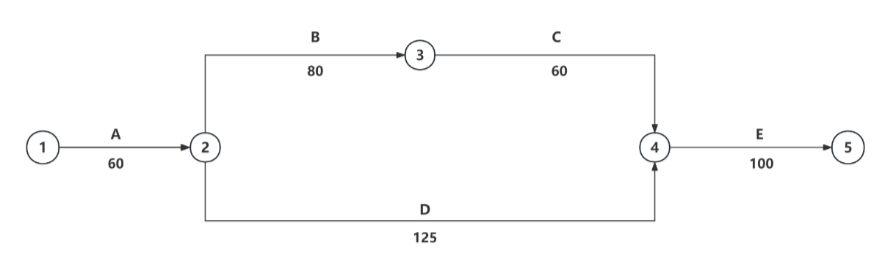

项目总工程师主持编制了施工组织设计,报企业技术负责人审批。其中:施工总平面布置中采用 6 台塔吊作业,群塔布置时考虑了各塔吊之间相互位置等影响因素;制订的工程施工进度网络计划见图 2。施工中,工程发生了重大设计变更,项目部及时对施工组织设计进行了修改,由项目经理审批后继续实施。

工程施工到第 100 天时,工作 A 才全部完成,工作 B 刚开始施工,总工期延误 40 天,业主要求按原工期 300 天完成。项目部按费用优化要求进行了相关工作持续时间及费用调整,各工作最大可压缩时间及赶工费用见表 2。

表2 各工作进度调整相关参数表

工作

A

B

C

D

E

最大压缩时间(天)

—

25

10

30

30

赶工费用(万元 / 天)

—

3

4

2

4

公司主管部门对项目施工现场临时用电进行专项检查中发现以下问题,要求整改:

(1)临时用电工程由使用单位验收;

(2)TN-S 系统采用单相供电时,使用五芯电缆;

(3)电焊机开关箱内设有照明开关;

(4)配电箱导线进线口设置在箱体底面,出线口设置在箱体顶面;

(5)PE 线上设置警示信号灯。

项目技术部门编制了工程试验检测方案,明确了工程用钢筋、混凝土等材料的各项性能试验内容,以及取样组数和每组试件数量。如标准养护混凝土抗压强度试样每组 3 块试件;钢筋直螺纹连接试样每组 3 根试件等。同时确定了施工试验资料的责任部门(岗位)。

【问题】

1.答出项目部在施工组织设计管理中存在问题的正确做法。群塔布置中需要考虑的影响因素还有哪些?

2.答出图 2 中施工进度计划的关键线路。如原工期 300 天不变,需要优化调整持续时间的工作 B、E 分别缩短多少天(表示为:工作 C0 天)?调整后的总赶工费用是多少万元?

3、3.答出施工现场临时用电问题的正确做法。

4、4.分别答出抗渗混凝土、同条件养护混凝土、套筒连接灌浆料强度试样和钢筋原材(拉伸 + 弯曲)试样每组试件块(根)数(如标养混凝土 3 块)。答出项目工程施工试验资料的责任部门(岗位)。

2

【背景资料】
某新建三甲医院工程,地下2层,地上16层,总建筑面积6.8万平方米,框架-剪力墙结构,局部为钢结构。

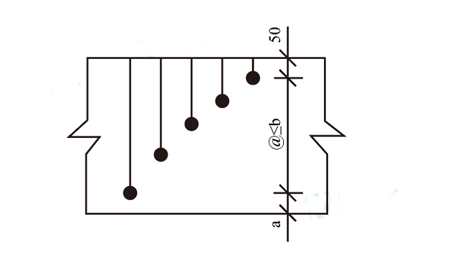

基础底板大体积混凝土施工方案中,根据混凝土浇筑体温度控制规定和浇筑体的温度等试算情况,确定了混凝土浇筑体的温控指标和监测点的位置与数量。混凝土温控测试区的监测点按照平面分层布置,沿厚度方向温控监测点的布置如图3所示。

图 3 混凝土温度测试区监测点布置示意图(厚度方向,单位mm)

项目质量工程师在基础底板钢筋、模板工程检查中,发现以下问题:地下室外墙竖向钢筋放在水平钢筋内侧;外墙水平施工缝处设置的中置式橡胶止水带在墙体转角处的接头呈直角状,连接采用结构胶粘结;个别部位设置的钢板止水带焊接接头采用断续焊。要求整改。

监理工程师对钢结构焊接工程质量检查主控项目中的焊接材料、焊接人员、焊接工艺和一、二级焊缝等项目施工质量进行了检查,提出了质量要求。如对一、二级焊缝的内部缺陷进行无损检测等。

项目部针对管道穿墙(地)处与混凝土脱离、产生裂缝漏水的现象,分析造成的原因有:穿墙(地)管道周围混凝土浇筑振捣不密实;没有清除穿墙(地)管道表面锈蚀层,致使与混凝土粘接不严等。据此提出的防治措施包括:加强混凝土振捣;混凝土浇筑前加强清理穿墙管外表面等。
【问题】

1.  答出图3中 a、b 值各是多少?每昼夜温控监测不应少于多少次?大体积混凝土施工前,为确定温控指标,对混凝土浇筑体的试算内容还有哪些?

2.  答出基础底板钢筋、模板工程存在问题的正确做法。

3.  答出钢结构焊接工程质量检查主控项目中,对焊接材料,焊接人员和焊接工艺的施工质量要求。

4.  造成管道穿墙处与混凝土脱离、裂缝漏水现象的原因还有哪些?其通病防治措施还有哪些?

3 某新建图书馆项目,总建筑面积7万平方米,地下2层,地上5层,钢筋混凝土框架结构。建设单位编制的招标文件内容有:承包方式为施工总承包,以工程量清单方式计价,支付工程预付款15%中标人缴纳履约保证金500,0.00万元;合同工期为18个月,工程质量为合格;投标文件编制提交时间自招标文件发出之日至第25d投标截止;投标最高限价37000.00万元,最低限33000.00万元;园林绿化和消防工程由建设单位进行专业分包。开标时,招标人员当场检查投标文件的密封情况,检查无误后开始工程项目的开标工作。某施工总承包单位中标,合同工期17个月,质量为合格。中标造价分析如下:分部分项工程费26000.00万元,措施费3200.00万元,安全生产措施费1200.00万元
暂列金额800.00万元,总包服务费100.00万元,专业工程暂估价2600.00万元,计日工300.00万元,管理费费率10%,利润率10%,增值税9%,施工总承包单位项目部按照合同约定进场施工,向建设单位申请支付工程预付款、安全生产措施费用等,向公司提交了电梯采购等合同,公司合约部审核电梯采购合同时发现:设备数量条款仅列明了设备名称、套数,其他应明确内容不全,要求整改,项目部补充完善。
项目部贯彻落实建筑工人实名制管理,要求:在工人进场后组织安全教育培训;与培训合格者签定了劳动合同;按规定记录劳务工的考勤、工资支付等从业信息。
项目部应用价值工程原理控制工程成本,通过“功能提高,成本不变”等途径提高工程价值,选择适宜的对象进行工程价值分析,有效降低成本。

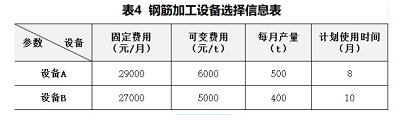

施工单位采用单位工程量成本比较法进行租赁钢筋加工设备的选择,备选设备A、B的相关参数信息见表4

问题:
1、指出招投标过程中的不妥之处,并说明理由。
2、设备采购合同中的设备数量条款内容还有哪些?
3、分别计算中标造价的其他项目费和工程造价是多少万元。建设单位首次预付安全生产措施费比例是多少?至少向施工总承包单位预付安全生产措施费多少万元?
4、指出项目部在建筑工人实名制管理方面的不妥之处,给出正确做法。建筑工人从业信息的内容还有哪些?
5、应用价值工程原理,控制成本提高工程价值的途径还有哪些?
6、采用单位工程量成本比较法计算选择钢筋加工设备,施工机械选择的方法还有哪些?
