简答题
建筑工程
2026-09-13
某住宅小区工程共 8 个单体,地下 2 层,地上 5~8 层,总建筑面积为 10.5 万平方米。地下为钢筋混凝土框架 - 剪力墙结构,地上为装配式钢筋混凝土结构。施工总承包单位组建项目部进场施工。

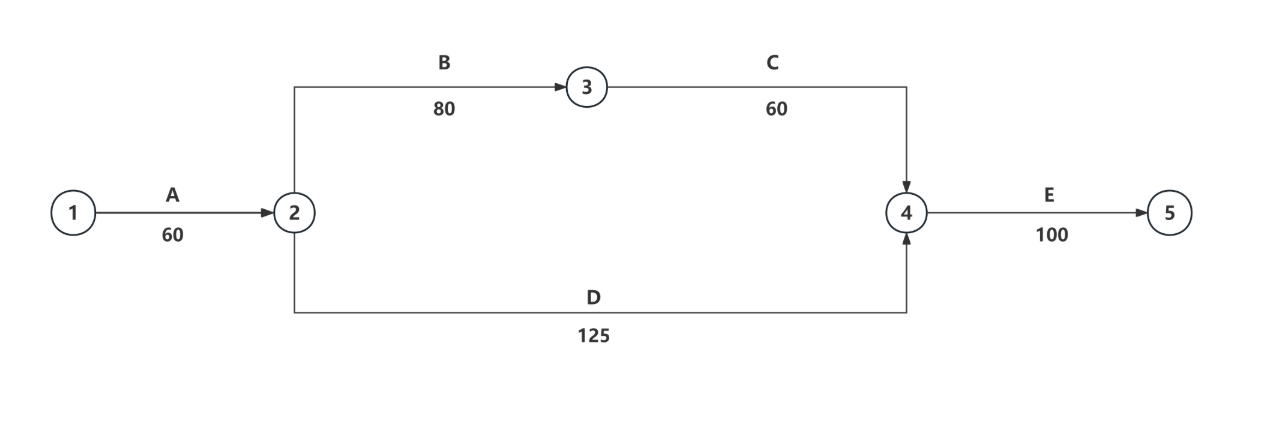

项目总工程师主持编制了施工组织设计,报企业技术负责人审批。其中:施工总平面布置中采用 6 台塔吊作业,群塔布置时考虑了各塔吊之间相互位置等影响因素;制订的工程施工进度网络计划见图 2。施工中,工程发生了重大设计变更,项目部及时对施工组织设计进行了修改,由项目经理审批后继续实施。
工程施工到第 100 天时,工作 A 才全部完成,工作 B 刚开始施工,总工期延误 40 天,业主要求按原工期 300 天完成。项目部按费用优化要求进行了相关工作持续时间及费用调整,各工作最大可压缩时间及赶工费用见表 2。

表2 各工作进度调整相关参数表

公司主管部门对项目施工现场临时用电进行专项检查中发现以下问题,要求整改:
(1)临时用电工程由使用单位验收;
(2)TN-S 系统采用单相供电时,使用五芯电缆;
(3)电焊机开关箱内设有照明开关;
(4)配电箱导线进线口设置在箱体底面,出线口设置在箱体顶面;
(5)PE 线上设置警示信号灯。
项目技术部门编制了工程试验检测方案,明确了工程用钢筋、混凝土等材料的各项性能试验内容,以及取样组数和每组试件数量。如标准养护混凝土抗压强度试样每组 3 块试件;钢筋直螺纹连接试样每组 3 根试件等。同时确定了施工试验资料的责任部门(岗位)。
问题
1、答出项目部在施工组织设计管理中存在问题的正确做法。群塔布置中需要考虑的影响因素还有哪些?
2、答出图 2 中施工进度计划的关键线路。如原工期 300 天不变,需要优化调整持续时间的工作 B、E 分别缩短多少天(表示为:工作 C0 天)?调整后的总赶工费用是多少万元?
3、答出施工现场临时用电问题的正确做法。
4、分别答出抗渗混凝土、同条件养护混凝土、套筒连接灌浆料强度试样和钢筋原材(拉伸 + 弯曲)试样每组试件块(根)数(如标养混凝土 3 块)。答出项目工程施工试验资料的责任部门(岗位)。

公司主管部门对项目施工现场临时用电进行专项检查中发现以下问题,要求整改:
(1)临时用电工程由使用单位验收;
(2)TN-S 系统采用单相供电时,使用五芯电缆;
(3)电焊机开关箱内设有照明开关;
(4)配电箱导线进线口设置在箱体底面,出线口设置在箱体顶面;
(5)PE 线上设置警示信号灯。
项目技术部门编制了工程试验检测方案,明确了工程用钢筋、混凝土等材料的各项性能试验内容,以及取样组数和每组试件数量。如标准养护混凝土抗压强度试样每组 3 块试件;钢筋直螺纹连接试样每组 3 根试件等。同时确定了施工试验资料的责任部门(岗位)。
问题
1、答出项目部在施工组织设计管理中存在问题的正确做法。群塔布置中需要考虑的影响因素还有哪些?
2、答出图 2 中施工进度计划的关键线路。如原工期 300 天不变,需要优化调整持续时间的工作 B、E 分别缩短多少天(表示为:工作 C0 天)?调整后的总赶工费用是多少万元?
3、答出施工现场临时用电问题的正确做法。
4、分别答出抗渗混凝土、同条件养护混凝土、套筒连接灌浆料强度试样和钢筋原材(拉伸 + 弯曲)试样每组试件块(根)数(如标养混凝土 3 块)。答出项目工程施工试验资料的责任部门(岗位)。
参考答案
暂无
答案解析
1、答案:(1)施工组织设计管理中存在问题的正确做法分别如下:
①施工组织设计应由项目负责人主持编制。
②经修改或补充的施工组织设计应重新审批后实施。
(2)群塔布置中还需要考虑的影响因素:高度、覆盖范围、防碰撞措施。
2、答案:(1)关键线路:①→②→③→④→⑤(A→B→C→E);(2)工作 B 15 天,工作 E 25天(3)总赶工费用=15x3+25x4=145万元
3、答案:正确做法分别如下:
(1)临时用电工程应经总承包单位和分包单位共同验收。
(2)TN-S系统采用单相供电时应选择三芯电缆。
(3)动力开关箱(电焊机开关箱)与照明开关箱必须分设。
(4)配电箱、开关箱的导线进线口和出线口均应设在箱体的下底面。
(5)PE线上严禁设置信号灯等。
4、答案:(1)每组试件块(根)数:
抗渗混凝土:6块。
同条件养护混凝土:3块。
套筒连接灌浆料强度试样:3块。
钢筋原材(拉伸+弯曲):拉伸2根,弯曲2根。
(2)施工试验资料的责任部门(岗位)为:技术部门和试验部门。
①施工组织设计应由项目负责人主持编制。
②经修改或补充的施工组织设计应重新审批后实施。
(2)群塔布置中还需要考虑的影响因素:高度、覆盖范围、防碰撞措施。
2、答案:(1)关键线路:①→②→③→④→⑤(A→B→C→E);(2)工作 B 15 天,工作 E 25天(3)总赶工费用=15x3+25x4=145万元
3、答案:正确做法分别如下:
(1)临时用电工程应经总承包单位和分包单位共同验收。
(2)TN-S系统采用单相供电时应选择三芯电缆。
(3)动力开关箱(电焊机开关箱)与照明开关箱必须分设。
(4)配电箱、开关箱的导线进线口和出线口均应设在箱体的下底面。
(5)PE线上严禁设置信号灯等。
4、答案:(1)每组试件块(根)数:
抗渗混凝土:6块。
同条件养护混凝土:3块。
套筒连接灌浆料强度试样:3块。
钢筋原材(拉伸+弯曲):拉伸2根,弯曲2根。
(2)施工试验资料的责任部门(岗位)为:技术部门和试验部门。
