多选题 市政公用工程
2026-09-01

关于穿越铁路、高速公路、电车轨道或城镇主要干道的燃气管道套管的说法,正确的有( )

A.套管端部距道路边缘不应小于0.5m
B.套管宜采用钢管或钢筋混凝土管
C.套管内径应比燃气管外径大100mm 以上
D.套管两端与燃气管的间隙均应采用柔性的防腐、防水材料密封
E.套管端部距路堤坡脚处距离不应小于2.0m

参考答案

B,C,D,E

答案解析

A选项错误;套管端部距道路边缘不应小于1.0m
B选项正确:套管材质明确规定宜采用钢管或钢筋混凝土管。
C选项正确:套管内径必须比燃气管道外径大100mm以上;
D选项正确:两端间隙必须采用柔性防腐防水材料密封;
E选项正确:铁路套管端部距路堤坡脚距离≥2.0m

你可能感兴趣的试题

1
A.封水
B.防滑
C.耐磨
D.防车辙
E.改善路表外观

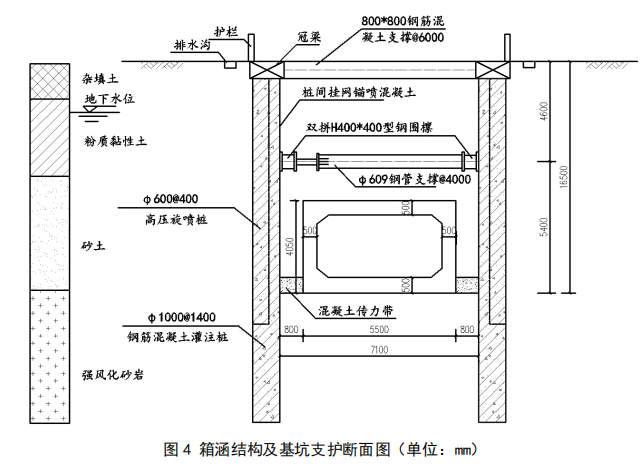

3 某施工单位中标一项城市更新项日,主要施工内容为排水箱涵工程,总长度2500m。排水箱涵位于既有道路下方,包括基坑支护、止水帷幕、钢筋混凝土箱涵及道路恢复,箱涵采用明挖法施工。设计规定施工期间基坑边1.5m范围内不得有堆载。箱涵结构及基坑支护结构断面如图4所示。箱涵混凝土强度等级为C35,抗渗等级为P8,每20m设置一道变形缝。

事件一:项目部依据设计图纸编制了基坑支护及开挖施工专项方案,钻孔灌注采用旋挖钻机施工,工艺流程为:测量定位→下挖成孔→下钢筋笼→浇筑混凝土→跳桩挖孔。高压旋喷桩采用双管法施工,工艺流程为:钻机就位→钻孔→置入注浆管→A→拔出注浆管。基坑采用机械分层、分段挖土,每层挖土厚度不超过1.5m,基坑分段开挖长度为20m,分层开挖高度至钢筋混凝土内支撑底标高时,施工冠梁及钢筋混凝土内支撑。当第一道支撑混凝土强度达到设计要求的80%后,进行第二层土方开挖。桩间采用挂网喷射混凝土支护,随土方开挖及时支护严格遵守基坑开挖原则。
事件二:基坑施工正值雨季,项目部在基坑外侧设置了排水沟,基坑外地面进行了压实处理,基坑开挖时,坑内排水采取明排疏干。同时,项目部应对基坑坍塌准备了如下应急抢险物资:发电机、木方、土袋、砂袋、临时抢险材料、堵漏材料及设备等。
事件三:由于施工场地狭窄,钢支撑临时进场堆放在基坑外临边护栏处,占用了挖机的站位。当基坑开挖到深度7m;时,尚无法安装第二道钢支撑,项目部安全员现场检查发现,局部桩间已有渗水及涌砂现象,救援人员利用第一道钢筋混凝土支撑梁作为抢险通道在其上行走救援,传递堵漏物资。安全员认为现场违章作业严重,发出了立即整改通知。
事件四:项目部编制了箱涵主体结构施工方案,在底板施工完成后,侧墙顶板的模板支架进入已完成的底板现场,同时跳仓进行另一块底板浇筑工作。方案中分析了箱涵施工中存在的各类安全质量风险,其中包括模板支架、钢筋混凝土浇筑施工、结构易渗漏部位、影响后续道路施工质量的工序及安全风险,并制定了相应的对策。
问题:
1、事件一中双管法高压旋喷的介质有哪些?高压旋喷注浆的工艺流程中A代表哪项工作?旋喷注浆参数通过何种方式确定?
2、事件二中抢险物资清单缺少哪些基坑坍塌必用的应急物资?
3、事件四中侧墙及顶板混凝土浇筑时,用于检验混凝土强度的试件应在哪里取样?侧墙混凝土浇筑原则有哪些?顶板混凝土强度至少应达到设计强度的多少可以拆除模板支架体系?
4、事件四中箱涵主体结构施工易渗漏部位有哪些?为保证道路恢复施工的质量,项目部需对哪道工序进行风险管控?
