(一)背景资料
某立井井筒设计净直径7.5m,深度860m,其中表土段厚度205m。井筒检查孔资料表明,井深346~351m存在断层破碎带,破碎带附近岩石均有不同程度的受挤压现象;井筒450~465m有一含水层,预计涌水量为30m³/h。
某施工单位承建该井筒项目,并编制了施工组织设计,部分内容如下:
(1)井筒施工方案:基岩段施工采用短段掘砌作业,深孔光面爆破,掏槽眼深度4.2m,其他炮眼深度4.0m,周边眼间距490mm,崩落眼间距780mm,FJD-6伞钻打眼,整体金属伸缩式模板砌筑井壁。井筒过断层破碎带施工时,采取调整爆破参数、砌壁段高和支护方式等相关技术措施,有利于安全通过。
(2)探水注浆方案:井筒施工至420m时开始进行探水注浆工作,注浆至垂深480m,探注段深度共60m,探水注浆施工布置如图1所示。

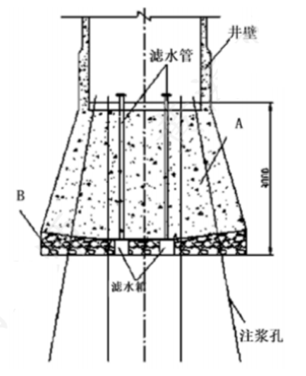

探水注浆施工示意图
(3)施工工艺与劳动组织:基岩段主要施工工艺流程如下:下放伞钻→工序H→上提伞钻→装药、连线→爆破、通风→工序→出矸→测量、找平→立模→工序J→出矸→清底。施工作业采用专业劳动组织、滚班作业制度。
问题:
1.井筒施工方案中,基岩段砌壁模板高度宜取多少?说明理由。
2.写出背景资料中井筒过破碎带技术措施的具体内容或方法。
3.写出图1中探水注浆施工的结构物A.B的名称。指出控制工作面预注浆的主要参数名称。
4.写出施工工艺流程中工序H~J的名称,并指出该施工工艺中可平行作业的内容。

参考答案

暂无

答案解析

1.井筒施工方案中,基岩段砌壁模板高度宜取多少?说明理由。
【答案】模板高度宜取3.4~3.8m左右。
理由:炮眼深度为4m,炮眼利用率为85%~95%左右。
2.写出背景资料中井筒过破碎带技术措施的具体内容或方法。
【答案】井井筒穿过断层破碎带时,应该采取哪些措施:
①掘进工作面距断层破碎带垂直距离10m时,应进行瓦斯、煤及其他有害气体和涌水的探测,如果前方有水,应当超前预注浆封堵加固;
②编制专项施工方案,进行交底,用于指导施工
③根据实际情况短掘短支,缩小掘砌段高;
④采用锚网喷或井圈背板等临时支护措施,临时支护应紧跟工作面;永久支护应及时进行。
⑤过含水层的施工区域,应当按照防水的要求进行壁后注浆处理。
3.写出图1中探水注浆施工的结构物A、B的名称。指出控制工作面预注浆的主要参数名称。
【答案】(1)结构名称:A-止浆垫,B-碎石滤水层。
(2)控制注浆主要参数:注浆量,注浆压力、注浆孔的间距、注浆孔深度。
4.写出施工工艺流程中工序H~J的名称,并指出该施工工艺中可平行作业的内容。
【答案】(1)工序名称:H-打炮眼(凿岩),I-安全检查,J-砌壁(浇筑混凝土)(2)平行
作业内容:出渣(排矸)与砌壁(浇筑混凝土)部分平行。
[|||][|||][|||][|||][|||]

你可能感兴趣的试题

1 (二)背景资料
某矿山一期及其附属设施建设项目,建设单位委托一招标代理公司进行招标,项目评标委员会由7人组成,其中2人为建设单位代表,其他评标专家从该省综合评标评审专家库中随机抽取。
项目最终由某施工单位中标承建。施工单位结合现场及材料、设备等情况进行了详细的部署,编制的施工进度计划如图2所示。
项目施工过程中,发生了如下事件:
事件1:L为某设备安装工作,设备由建设单位负责采购。项目按计划正常进行到15个月时,设备运至现场,进场检验时发现其中一台设备质量有问题,返厂换货用了1个月,其余设备当场验收后移交给施工单位代为保管,建设单位根据合同约定支付保管费。在设备安装过程中发现有一台设备配件丢失,施工单位马上向建设单位提出重新采购该设备配件的要求,同时就返厂换货设备延误的1个月时间提出了工期索赔和窝工费用索赔的要求。
事件2:该项目安全费用按工程造价的3.5%计提。建设单位提出,该矿井的采矿新技术推广培训费和矿山二期建设安全预评价专家评审费从该项目的安全费用中列支。

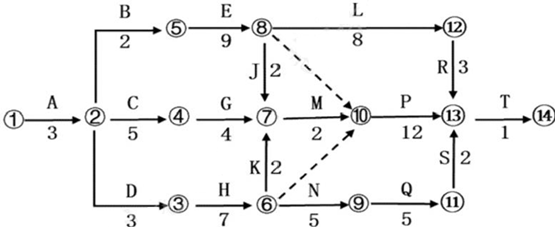

项目施工进度计划(单位:月)
问题:
1.该项目评标委员会的构成是否合理?具体说明评标委员会成员组成要求。
2.写出该项目进度计划的关键线路(用工序名称表示),并计算工期。
3.事件1中,分别说明施工单位提出的要求是否合理?说明理由。
4.事件2中,分别说明项目安全费用的计提和使用是否合理?说明理由。
2 (三)背景资料
某矿井运输大巷平均埋深610m,巷道断面为直墙半圆拱形,净宽4.2m,净高4.5m,采用锚网索支护。巷道整体处于软岩地层中,主要包含弱胶结泥岩、砂质泥岩以及裂隙较为发育的中细砂岩。地质资料显示,巷道掘进会揭露DF₂0断层破碎带,宽度7.0m、倾角73°且具有一定导水性,静水压力3.8MPa。
巷道施工过程中发生了如下事件:
事件1:巷道掘进26m后出现围岩变形严重现象,围岩变形监测发现巷道顶板沉降最大值达350mm。监理单位要求加强巷道围岩支护。施工单位提出在原施工及支护方案基础上增加刚性矿用工字钢支架。
事件2:巷道掘进邻近DF₂断层破碎带时,施工单位编制了过断层破碎带的安全技术措施:
(1)用锚杆钻机进行超前探水钻孔,钻孔超前距离20m,巷道顶底板各布置1个超前探测钻孔;
(2)采用超前支护和深孔帷幕注浆对断层破碎带进行超前堵水及加固。在技术措施审查会上,监理单位认为过断层破碎带采用超前注浆堵水方案可行,但超前探水做法不妥,要求施工单位调整。
问题:
1.针对事件1,写出巷道围岩变形监测的主要内容和设备。
2.针对事件1,指出软岩巷道加强支护方案中的不妥之处,并写出正确做法。
3.事件2中,巷道过断层破碎带可采用哪些超前支护方法?
4.针对事件2中超前探水相关技术措施存在的问题,写出正确的做法。
3 (四)背景资料
某施工单位承建一井下半圆拱形硐室,硐室墙高3m、宽6m。地质资料显示,围岩中等稳定,瓦斯含量低。该硐室采用光面爆破掘进,锚网喷支护,喷射混凝土强度为C15,喷层厚度为150mm,初喷厚度50mm,复喷厚度100mm。
施工过程中发生了如下事件:
事件1:为加快掘进进度,施工单位拟采用全断面一次爆破作业方式,并编制了施工作业规程。监理单位审核后认为不妥,建议采用正台阶工作面施工方法,并要求严格执行“一炮三检”和“三人连锁爆破”制度。
事件2:某日探水钻进时,发现钻孔出水量突然增大并有顶钻现象,因钻进深度尚未达到施工方案要求,工人准备继续钻进以进一步观察出水量。
事件3:某次监理工程师在检查井下工作面喷射混凝土等工作时发现:现场喷射混凝土作业粉尘较大;喷射混凝土分两次进行,初喷混凝土50mm后间隔3h直接进行复喷,复喷完成1h后进行喷水养护,每天喷水养护2次,持续养护时间5天。监理工程师要求施工单位整改,并采取喷射混凝土的防尘措施。
问题:
1.事件1中,硐室掘进采用全断面一次爆破作业为何不妥?
2.事件1中,若采用正台阶工作面施工方法,分层高度和超前距离宜取多少?
3.事件1中,“三人连锁”爆破中的“三人”是指哪些人员?
4.针对事件2,施工作业人员应如何处理?
5.根据《煤矿井巷工程施工标准》GB/T50511-2022相关要求,纠正事件3中的不当之处。
6.事件3中,喷射混凝土可采取哪些防尘措施?
