全部题库 / 矿业工程 / 试题详情
简答题 矿业工程
2026-08-26

(五)背景资料
煤矿主斜井井筒设计斜长为1750m,倾角16°,直墙半圆拱形断面,净宽为5.4m,净高为4.0m,净断面为18.5m²。主斜井明槽段40m,冻结段双层井壁224m,壁座10m,基岩段1476m。井筒基岩段为锚杆金属网喷射混凝土支护,其余部分为钢筋混凝土支护。井筒预计穿越3个煤层,最大涌水量为20m³/h,矿井为低瓦斯矿井。
某施工单位承担该斜井的施工,制定了施工方案,部分内容如下:
井筒冻结段采用EBZ-200综掘机掘进和装岩,钢丝绳牵引箕斗有轨运输出矸,工字钢支架初次支护,每掘进8m砌筑一次外壁,外壁砌筑采用模板台车施工,内壁砌筑根据地质条件分段自下而上进行。
井筒基岩段采用钻眼爆破法施工,中深孔光面爆破,炮眼深度2.7m,炸药选用第三类炸药,药卷直径φ32mm,起爆器材为毫秒延期电雷管,总延期时间150ms,全断面一次爆破。工作面采用凿岩台车打眼,钻头直径φ42mm;利用凿岩台车搭设简易脚手架,自上而下进行装药连线;采用反向装药结构,串并联连线方式;自制炮泥封孔,封孔长度不小于600mm。爆破作业严格按爆破图表执行,每循环有效进尺为2.4m,最小空顶距200mm,最大空顶距2600mm。

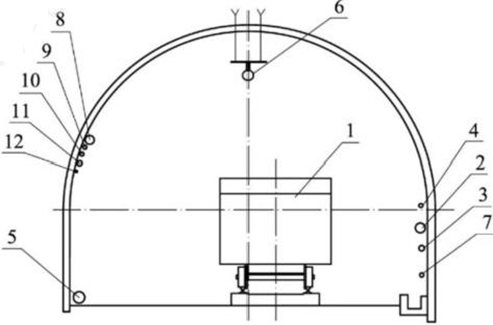

井筒内布置一套单钩配非摘挂钩式箕斗进行提升运输,距离工作面100m处的斜井基岩段施工断面布置如图5所示。

1一箕斗;2-压风管;3排水管;4-供水管;5混凝土输送管;6—激光指向仪;7一动力电缆;8照明电缆;9一信号电缆;10一通讯电缆;11—瓦斯监控电缆;12—放炮电缆
图5斜井井筒施工断面布置图
该斜井基岩段施工防治水坚持“有疑必探”的原则,考虑到井筒最大深度仅为480m,工作面排水选用潜水泵一次性排至地面,减少了中间转水环节。
为了保证提升安全,施工组织设计中规定了阻车器,防止跑车装置和跑车防护装置的设置要求。
在斜井工程中间验收时,监理单位对喷射混凝土的强度提出了疑问,施工单位与监理在不破坏喷射混凝土井壁的情况下进行重新检验,符合规范要求,予以验收。
问题:
1.该斜井井筒至少应设置多少个躲避硐室?
2.指出斜井井筒施工断面布置图中的错误。根据断面的位置,基岩段施工断面布置图中缺少哪些主要施工设备或设施?
3.该斜井基岩段施工存在哪些错误或不合理的地方?给出正确做法。
4.施工组织设计中明确设置的阻车器、防止跑车装置和跑车防护装置都应当安设在什么位置?
5.斜井喷射混凝土井壁无损检测的方法有哪些?

参考答案

暂无

答案解析

1.【答案】根据规定,每40m设置一个,1750/40=43.75,至少应设置43个。
2.【答案】
错误一:动力电缆位置不正确,电缆与压风管、供水管在巷道同一侧布置时,必须敷设在管路上方0.3m以上距离。
错误二:通讯和信号电缆位置不正确,巷道内的通讯和信号电缆应当与电力电缆分挂在巷道的两侧,挂在一侧时应当敷设在电力电缆上方0.1m以上的位置;
错误三:放炮电缆悬挂不正确,放炮电缆应单独悬挂且离其他电缆距离在0.3m以上。
错误四:布置一套提升运输系统不合理,应增加布置一套辅助提升系统。
根据断面的位置,布置图中还缺少行人台阶、扶手及风筒,行人运输车。
3.【答案】不合理一:选用第三类煤矿许用炸药错误,毫秒延期盹雷管错吴总延期时间为150ms不正确;
正确做法:应选用第一类煤矿许用炸药,煤矿许用数码电子雷管,总延期时间为应为130ms。
不合理二:反向装药不正确;
正确做法:应为正向装药。
不合理三:自制炮泥封孔,封孔长度不小于600mm不正确;
正确做法:应为封孔长度不小于1000mm。
不合理四每循环有效进尺为24m,最小空页距200mm,最大空页E2600m不正确;
正确做法:严禁空顶作业,应及时支护。
不合理五:一次性排水不合理;
正确做法:应采用分级排水,并在工作面后面设置临时水仓,中间分级位置设置截水沟槽。
4.【答案】在斜井的上口平段设置阻车器,在斜井的上口起坡点下方一列车长度位置设置防止跑车装置,在掘进工作面的上方设置坚固的跑车防护装置,斜长较大时,还应在斜井中间适当位置设置防跑车装置。
5.【答案】无损检测的方法有:回弹法、超声脉冲法、超声回弹综合法。

你可能感兴趣的试题

A.井筒十字中线点的设置,应在井筒施工结束、工程验收后进行
B.有提升设备的井筒,井筒每侧应设置不少于3个十字中线点
C.有提升设备的井筒,井筒十字中线点的点间距离最大不超过20m
D.井筒十字中线点不应作为工业广场布置的控制点
A.岩溶充水岩层
B.裂隙充水岩层
C.孔隙充水岩层
D.砂岩充水岩层
A.硫含量
B.钙含量
C.碳含量
D.磷含量
