全部题库 / 矿业工程 / 试题详情
简答题 矿业工程
2026-08-26

(四)背景资料
某主井井筒净直径6m,井深650m,表土段拟采用冻结法施工,基岩段采用普通法施工。井筒检查孔资料表明,该井筒从上向下需穿过冲积层400m,风化基岩15m,泥岩35m(隔水层),砂岩含水层10m(预计涌水量15m³/h),泥岩45m(隔水层),极弱含水砂质泥岩和泥岩互层145m。建设单位根据咨询单位提供的430m、475m两个冻结深度方案,按照技术可行和经济合理的原则选择了430m冻结深度方案。该井筒施工由两家矿建施工单位共同承担,其中一家单位负责井筒冻结工作,另一家单位负责井筒掘砌工作。
在施工过程中,发生了如下事件:
事件1:冻结水文观测孔连续冒水7d时,建设单位下达了该主井井筒开挖的指令,掘砌单位根据指令开始掘砌作业。当完成6m掘砌再向下掘1m时,井筒工作面一侧发生了严重的片帮涌砂出水事故,掘砌单位立即采取向井筒内灌水的应急措施,灌水达到一定高度后,很快控制了事故的发展。15d后,冻结单位书面通知建设单位、监理单位和掘砌单位,说明主井井筒已具备正常开挖条件。掘砌单位排除了井筒积水,重新开挖。至此,工期已拖延20d。事后掘砌单位向建设单位提出了工期和费用索赔。(海刚题库)
事件2:该井筒内壁采用组合钢模板倒模法浇筑,在某一段高浇筑后发现有一处模板有向井筒内涨出(涨模)现象。
事件3:主井井筒竣工验收时,总漏水量6m³/h,其中在井深620m处有两个集中漏水点,漏水量分别为0.7m³/h、0.8m³/h。验收时还发现有一处井筒净半径小60mm。其余各项检查项目全部合格。
问题:
1.说明建设单位采用的冻结深度方案在技术、经济方面的合理性和不足之处。
2.井筒发生片帮涌砂的主要原因是什么?如何避免此类事故的发生?
3.掘砌单位采取向井筒内灌水的措施为何能控制片帮涌砂?掘砌单位提出的索赔是否合理?说明理由。
4.该井筒验收时的漏水量是否符合规范要求?说明理由。
5.组合钢模板浇筑混凝土井壁发生涨模的原因可能有哪些?井壁一处净半径小60mm应如何验收处理?

参考答案

暂无

答案解析

1.【答案】合理性:设计冻结深度已进入稳定不透水基岩15m,符合规范要求,下部的10m砂岩含水层水量不大,可采用工作面预注浆堵水,施工费用低。
不足之处:不能可靠地处理好10m砂岩含水层。
2.【答案】主要原因是冻结壁强度不满足开挖要求。
要避免此类事故的发生,应由冻结单位结合水文孔冒水时间和测温孔温度综合分析,确保冻结壁已交圈,强度和厚度满足开挖要求;并由冻结单位下达允许开挖的通知。
3.【答案】因为向井筒内灌水可实现井筒内外水压力平衡,从而可控制井筒不再片帮。掘砌单位向建设单位提出工期和费用索赔合理。
原因是建设单位下达了开工指令(或者非施工单位责任)。
4.【答案】不符合规范要求。
理由:总漏水量虽然符合规范600m以上井筒漏水量不大于6m³/h的要求,但两个集中漏水点都超过规范“不大于0.5m³/h”的要求。
5.【答案】(1)涨模原因可能有:振捣操作不当;模板刚度不够;组合模板连接不牢固。
(2)可按非正常验收的程序验收。经原设计单位复核,如满足设备运行安全间隙的要求,可不处理;如影响设备运行的安全间隙,应在保证设备安全运行和满足井壁强度的条件下,对该段井壁进行处理。

你可能感兴趣的试题

1 (五)背景资料
某建设单位拟建一矿井井筒,该井筒设计净直径4.5m,井深682m。招标文件提供的井筒检查孔地质资料表明:井筒基岩段614m有两个含水层:井深342~422m段有断层破碎带,涌水量较大;井深436~447m段为砂岩裂隙含水层。井筒围岩以泥岩和胶结不好的破碎砂岩等弱稳定岩层为主,部分为中等稳定的砂岩、泥质砂岩。整个项目工期安排紧。招标文件发出后,建设单位考虑到井筒涌水的风险,开标前12d发出补充函,要求:
(1)井筒验收的漏水量不得超过6m³/h;(2)在无其他质量问题的条件下,如井筒漏水量每增加1m³/h,罚款50万;每减少1m³/h则奖励20万;延迟3d开标,以便投标单位完成补充说明。
该井筒项目有3家投标单位提交了投标文件,开标时发现各投标文件对井筒涌水和补充函的处理各有不同:
(1)关于井筒治水方案,A单位采用工作面预注浆;B单位对破碎带采用地面注浆,砂岩含水层采用工作面预注浆方案;C单位则采用单一的地面预注浆。
(2)关于排水方案,A单位采用风动潜水泵排水方案;B单位采用吊泵排水的方案;C单位采用吊桶加风动潜水泵排水,另配卧泵及相应排水系统方案。
(3)对于建设单位提高井筒漏水量质量标准和加强处罚的规定,A单位因无法承受建设单位的奖罚要求,采取了“本项目存在风险,决定以项目总价增加5%作为风险费”的办法;B单位在工程费中增加了“为避免涌水引起的风险,增加措施费80万”;C单位则提高了原井筒排水设备风险费(10万),并要求将地面预注浆工程分包给专业注浆单位,另增加壁后注浆风险处理费(20万),总计30万作为井筒涌水的风险费用。
最终评标委员会在指正了各投标单位不合理做法的基础上,确定C单位中标。
C单位修正了投标文件中不合理的内容,与建设单位签订了合同,并经建设单位同意,对井筒注浆施工分包,要求注浆后的井筒漏水量不得超过5m³/h。
在项目实施中,井筒施工到破碎带附近时,抓岩机的抓斗在转向吊桶时突然甩落一块较大的岩块,砸伤一名工作面工人。检查发现抓岩机及抓斗设备均完好。
问题:
1.分析比较三家投标单位的注浆堵水、排水施工与组织措施的合理性,并说明理由。
2.该井筒施工项目中,存在哪些风险内容?风险费的计价有何规定?说明各投标单位考虑风险费用内容的合理与不合理地方。
3.指出A单位应怎样正确应对招标补充函的要求。对于建设单位提高井筒漏水量标准的要求,C单位还应采取哪些合理的措施?
4.分析井筒施工中发生的安全事故,说明施工单位可能有哪些安全工作没有做好?可以采取什么风险转移策略来减少事故发生后的经济损失?
3 (二)背景资料
某施工单位承担了一矿井井底车场的施工任务。开工前,项目经理部编制了施工组织设计,内容包括施工方案、资源供应计划、施工进度计划网络图、质量保证措施、安全保证措施等。井底车场平面布置示意图部分内容如图2所示,相应的施工进度计划网络图如图3所示,关键线路上的工作由同一个工作队完成,各工作的作业时间均不可压缩。

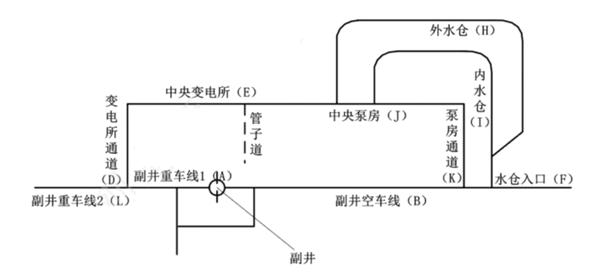

井底车场平面布置示意图(部分)

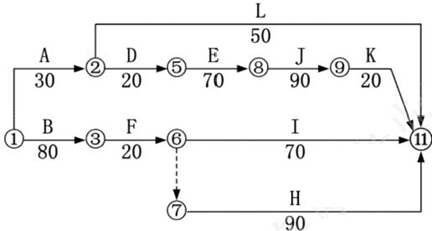

井底车场施工进度计划网络图(单位:d)
施工过程中发生如下事件:
事件1:工程进行60d,施工单位月度检查时重点检查了进度计划执行情况,发现:副井重车线1(工作A)和变电所通道(工作D)已完工;副井重车线2(工作L)已完成其工程量的60%;副井空车线(工作B)已完成其工程量的80%;中央变电所(工作E)由于设计变更,尚未开始作业,预计完成设计变更还需要10d。施工单位考虑到工作E的延误将导致后续工作中央泵房(工作J)和泵房通道(工作K)不能正常完成,工程不能按时交付,与各工作队协商并在监理工程师的指令下调整了进度计划,以满足工期要求。经施工单位计算,工作E的延误导致的窝工费和机械设备台班折旧费为30万元,按照调整后进度计划施工将增加投入8万元。
事件2:由于建设单位提供设计资料不及时,导致外水仓(工作H)延误10d,已提前运至现场的施工机械台班折旧费损失2万元,窝工费15万元。
事件3:内水仓(工作I)施工过程中,施工单位设备发生故障,导致该工作延误6d,修理设备花费6万元,增加窝工费8万元。
针对事件1~事件3,施工单位向建设单位提出了索赔。
问题:
1.施工组织设计中的资源供应计划主要包括哪些内容?
2.根据绘制的井底车场施工进度计划网络图,确定工程计划工期和关键工作。
3.事件1中施工单位发现工作E延误后,应如何安排后续工程施工,才能够保证计划工期(用文字说明)?
4.就事件1~事件3,逐一说明施工单位可向建设单位索赔的费用和工期。
