多选题 建设工程项目管理
2026-08-25

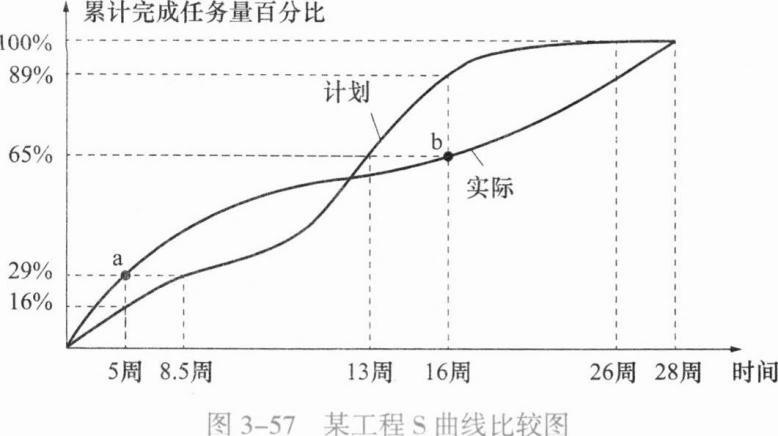

某工程S曲线比较图如图所示,正确的有( )。

A.该项工程实际进度比计划进度快2周
B.图中实际进度落在点a时,表明此时实际进度快于计划进度
C.图中实际进度落在点b时,表明此时实际进度快于计划进度
D.在第5周末,实际进度比计划进度快3.5周
E.在第16周末,实际进度比计划进度慢3周

参考答案

B,D,E

答案解析

A选项错误,该项工程实际进度比计划进度快2周,必须要指明在哪个时刻。C错误,图中实际进度落在点b时,表明此时实际进度落后计划进度3周。[|||][|||][|||][|||][|||][|||]
