简答题
水利水电工程管理与实务
2026-08-20
某施工总承包单位通过公开招标,承揽了某市新建水闸工程项目。发承包双方签订了工程项目合同,根据招标文件和投标文件,合同中做了以下约定:
(1)签约合同价为800万元,计价方式为单价合同。
(2)工程计量方式为:合同中的单价按照投标时对应的工程单价计价;工程量计算按《水利工程工程量清单计价规范》的计量规则计量。

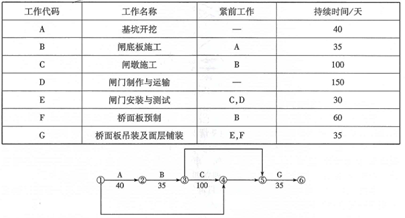

(3)开工日期为2022年11月1日,承包人根据新建水闸工程的部分工程的施工逻辑关系表绘制了如下网络计划图(每月均以30天计)。

施工中发生如下事件:
事件1:百年不遇的强降雪天气导致运输道路无法通行,承包方异地新制的闸门,于2023年4月25日运抵施工现场。
事件2:监理单位在对闸墩进行质量检查时,发现门槽达不到国家规范规定的质量标准,并下达返工处理意见书,C工作于2023年4月30日完成。
事件3:截至2023年2月底,工程量统计表如下表所示。

事件4:在土方开挖时,出现了超挖土方现象,施工单位要求对超挖工程量予以计量,监理单位的意见为不予计量;监理单位对闸底板混凝土浇筑的工程量给予了认定。同时,发包人根据合同约定,按照认可的工程量,计算了工程造价,向施工单位支付了中间进度款。
【问题】
1.请根据逻辑关系表,将背景资料中网络计划图补充完整,并指出关键工作(用工作代码表示)和网络计划完成日期。
2.分别说明事件1、事件2所造成的延误对计划工期的影响;如若其他工作均按计划进行,确定该项目的实际完成日期。
3.截至2023年2月底,计算实际完成累计工程量超过(拖欠)计划完成累计工程量占总工程量的百分比。
4.根据《水利工程工程量清单计价规范》,事件4中,监理不予计量土方超挖工程量是否正确?说明原因。
参考答案
暂无
答案解析
1.网络计划图中,①→④为D工作,③→⑤为F工作,④→⑤为E工作。关键工作为:A→B→C→E→G。网络计划完成日期为2023年6月30日。
2.事件1中,D工作的计划工作时间为150天,总时差为25天,而D工作的实际完成时间为175天,对计划工期没有影响。
事件2中,C工作计划应在2023年4月25日完成,与实际完成日期相差5天,C工作为关键工作,故工期将推迟5天。
故该项目的实际完成日期为2023年7月5日。
3.2023年2月末计划完成累计工程量为90+120+100+90=400(万元),实际完成累计工程量为90+116+105+81=392(万元),总工程量(签约合同价)为800万元,则实际拖欠累计工程量占总工程量的百分比为(400-392)/800=1%。
4.监理不予计量土方超挖工程量正确。理由:根据《水利工程工程量清单计价规范》,土方开挖施工过程中增加的超挖量和施工附加量所发生的费用,应摊入有效工程量的工程单价中。
2.事件1中,D工作的计划工作时间为150天,总时差为25天,而D工作的实际完成时间为175天,对计划工期没有影响。
事件2中,C工作计划应在2023年4月25日完成,与实际完成日期相差5天,C工作为关键工作,故工期将推迟5天。
故该项目的实际完成日期为2023年7月5日。
3.2023年2月末计划完成累计工程量为90+120+100+90=400(万元),实际完成累计工程量为90+116+105+81=392(万元),总工程量(签约合同价)为800万元,则实际拖欠累计工程量占总工程量的百分比为(400-392)/800=1%。
4.监理不予计量土方超挖工程量正确。理由:根据《水利工程工程量清单计价规范》,土方开挖施工过程中增加的超挖量和施工附加量所发生的费用,应摊入有效工程量的工程单价中。
