简答题 水利水电工程管理与实务
2026-08-20

某水利工程项目发包人与承包人签订了工程施工承包合同。投标报价文件按照《水利工程设计概(估)算编制规定(工程部分)》和《水利建筑工程预算定额》编制。工程实施过程中发生如下事件:

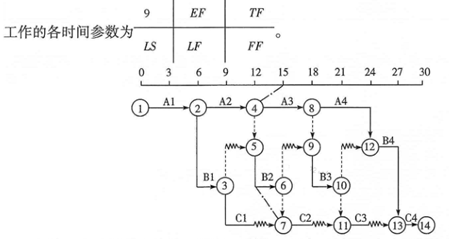

事件1:承包人为确保工程进度,对某混凝土分部工程组织了流水施工,经批准的施工网络计划如下图所示(A为钢筋安装,B为模板安装,C为混凝土浇筑,单位:天)。其中,C1工作的各时间参数为

事件2:上述混凝土分部工程施工到第15天末,承包人对工程进度进行了检查,并以实际进度前锋线记录在上图中。
【问题】
1.写出事件1中EF,TF,LS,LF,FF分别代表的数值。
2.根据事件2,说明第15天末的进度检查情况(按“××工作实际比计划提前或滞后×天”表述),并判断对计划工期的影响。

参考答案

暂无

答案解析

1.EF代表的数值为12;TF代表的数值为9;LS代表的数值为18;LF代表的数值为21;FF代表的数值为3。
2.第15天末的进度检查情况及对计划工期的影响如下:
(1)A3工作实际进度比计划进度滞后3天,会延误计划工期3天。
(2)B2工作实际进度比计划进度滞后3天,对计划工期没有影响。
(3)C1工作实际进度与计划进度一致,对计划工期没有影响。
