关于水利特许经营项目的说法,正确的有(  )。

A.政府和社会资本合作应全部采取特许经营模式实施
B.通过招标方式选择特许经营者
C.参照可行性研究报告编写规范,编制特许经营方案
D.通过谈判方式选择特许经营者
E.政府付费补贴建设成本

参考答案

A,B,C,D

答案解析

政府可以在严防新增地方政府隐性债务、符合法律法规和有关政策规定要求的前提下,按照一视同仁的原则,在项目建设期对使用者付费项目给予政府投资支持;政府付费只能按规定补贴运营,不能补贴建设成本。

你可能感兴趣的试题

A.工程费
B.预备费
C.设备费
D.独立费用
E.建设期融资利息
3 【案例一】
某中型水库除险加固工程主要工程内容包括:加固放水洞洞身、新建放水洞进口竖井、改建溢洪道出口翼墙、重建主坝上游砌石护坡、新建防浪墙和重建坝顶道路等工作。签约合同价为580万元,合同工期8个月,2011年12月1日开工。合同约定:
(1)为保证安全度汛,除新建防浪墙和重建坝顶道路外,其余工作应在2012年5月15日前完成;
(2)工程预付款为签约合同价的10%,当工程进度款累计达到签约合同价的50%时,从超过部分的工程进度款中按40%扣回工程预付款,扣完为止;
(3)工程进度款按月支付,按工程进度款的5%扣留工程质量保证金。

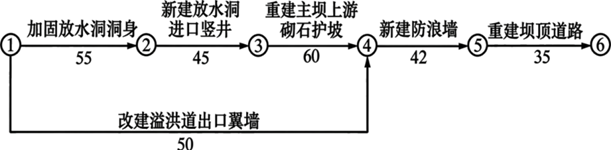

承包人依据合同制定并经监理单位批准的施工网络进度计划如下图所示(单位:天,每月按30天计)。

2011年12月1日工程如期开工,施工中发生如下事件:
事件1:因设计变更,导致“改建溢洪道出口翼墙”于2012年3月15日才能开始,并因工程量增加,该工作持续时间将延长10天。项目部据此分析对安全度汛和工期的影响,重新编制了满足合同工期的施工进度计划。
事件2:承包人通知监理单位对防浪墙地基进行检查,监理人员在约定的时间未到达现场。由于工期紧,承包人对防浪墙地基进行了覆盖。事后承包人按监理单位要求对防浪墙地基进行重新检查,承包人提出增加检查费用2万元的要求。
事件3:截至2012年5月底,承包人累计完成工程进度款为428万元。承包人提交了6月份工程进度款支付申请报告,经监理单位确认的工程进度款为88万元。
【问题】
1. 指出本工程施工网络进度计划的完工日期和“重建主坝上游砌石护坡”工作计划完成日期。
2. 根据事件1,分别分析设计变更对安全度汛目标和合同工期的影响。
3. 按照《水利水电工程标准施工招标文件》(2009年版),事件2中承包人通知监理单位对防浪墙地基进行检查的前提是什么?承包人的通知应附哪些资料?
4. 事件2中,承包人提出增加检查费用的要求是否合理?简要说明理由。
5.计算2012年6月份的工程质量保证金扣留、工程预付款扣回金额和实际支付工程款(计算结果保留2位小数)。
