简答题 机电工程管理与实务
2026-08-13

【背景资料】
某机电施工单位中标某电厂锅炉烟风道制作安装工程,施工合同总价5000万元,工期8个月。合同中还约定:工期延误每一天罚款10000元,如工期提前每一天奖励5000元。
施工单位成本管理部门测算后,给项目部下达的考核成本目标为4700万元。项目部结合工程特点、当地的市场资源价格、项目部的技术实力状况等,对工程成本费用进行认真分析测算后,确定项目的计划成本为4500万元。
项目部进场后,加强合同管理,严格控制人工费用、材料费用和机械费用,采取各项有效措施降低项目成本。施工过程中,项目部对锅炉钢架吊装的施工内容进行了技术分析,制订了两套施工方案。第一套方案采用桅杆起重机吊装,经测算施工时间需要35d,日平均劳动力30人,预算日平均工资85元,机械台班费25万元,需要新购置钢丝绳和索具费用3万元,其他费用5万元;第二套方案采用两台100t汽车起重机吊装,需要市场租赁汽车起重机,租赁费9000元/(日•台),经测算现场共需20d,而人工费可降低70%,其他费用可降低40%。
施工过程中,施工单位的锅炉烟风道安装如下图所示。

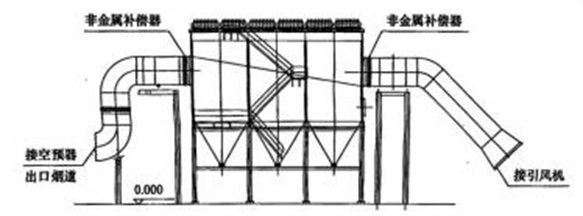

锅炉烟风道安装示意图
由于该项目部注重施工方案的技术经济对比和成本控制,该工程提前10d完成全部施工任务,项目成本降低率达8%,取得了较好的经济效益。
【问题】
1.图中的非金属补偿器有什么作用?施工安装时有哪些要求?

参考答案

暂无

答案解析

1.图中锅炉烟风道上的非金属补偿器的主要作用是:补偿管道的热伸长,减小管壁的热胀力和作用在阀件或支架结构上的作用力。根据相关规定,非金属补偿器安装时应确保导流板安装方向及间隙符合设计要求,有足够的膨胀补偿量且密封良好。

你可能感兴趣的试题

3 【背景资料】
某安装公司承担一工业企业压缩机厂房的设备、工艺管道安装工程施工。工程内容包括蒸汽驱动离心式压缩机组(额定转速为9600rpm);桥式起重机(额定起重量为20/5t,起升高度为25m);工艺管道,
输送介质含有H2、CO等气体。主要工艺管道参数见下表。

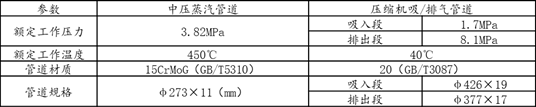

主要工艺管道参数表

开工前,安装公司编制完成压缩机厂房的单位工程施工组织设计,编制依据的工程文件有技术协议、主要的材料设备清单和会议纪要等。在报监理工程师审核时,因编制依据中工程文件不全面被退回。
安装工艺蒸汽管道时,监理工程师强调安装公司要按规范对合金钢管材进行材质复查。安装公司认为,其采购的合金钢管的质量证明文件齐全,本工程仅采购过15CrMoG和0Cr8Ni9等两种合金钢管材,而两种管材的外观差别明显,不可能混用,因而拒绝复查。
为了赶工期,在压缩机安装后,地脚螺栓已紧固,在压缩机组还未完成精度调整的情况下,进行机组润滑油管道的安装;当在润滑油管道拆卸、清洗合格后复装时,发现管道连接法兰端面与设备之间有5mm间隙;施工人员用强紧法兰螺栓的做法复装时,被监理工程师及时发现而制止。
【问题】
1.安装公司必须获得哪几种特种设备施工许可才能满足本工程施工需要?
2.本工程施工组织设计编制时,所依据的工程文件还应包括哪些?
3.哪个设备的安装需要编制安全专项施工方案?是否需要专家论证?说明理由。
4.安装公司拒绝合金钢管道材质复查是否正确?工业管道工程一般要求对哪些材质的管道组成件进行材质复查?
5.安装公司在润滑油管道安装中违反了哪些施工技术要求?
