【背景资料】
A公司承包了某火力发电厂的安装工作,工程内容包括:锅炉、汽轮发电机、工艺管道、管道防腐保温等工作。
某段工艺管道材质为12Cr1MoV,输送介质为高温热水,管道连接采用焊接。A公司在管道焊接完成后请B无损检测公司对管道焊缝进行了无损检测,检测结果显示均合格。监理工程师在检查检测报告时发现,此次无损检测全部由一名I级无损检测人员操作完成并出具检测报告,认为不符合要求,要求重新进行无损检测。A公司按要求完成无损检测后对管道系统进行了液压试验。

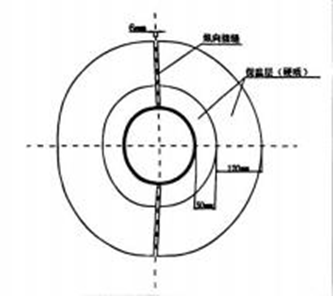

工艺管道压力试验合格后,A公司开始工艺管道保温安装工作,某段水平管道保温安装示意图如下图所示,被监理工程师制止并要求返工。

在室外管道保温施工过程中,遇到百年一遇暴雨成灾,造成了施工单位工期延误10天;已安装完成的保温材料损坏重新安装费用5万元;应建设单位要求清理现场费用5万元;人员及机械窝工费2万元。A公司向建设单位提出索赔工期10天,费用12万元的索赔意向,建设单位认为索赔事项不合理,要求重新提交索赔申请。
【问题】
1.12Cr1MoV的管道进场时应如何复查?

参考答案

暂无

答案解析

1.12Cr1MoV为铬钼合金钢,应采用光谱分析或其他方法对材质进行复查。

你可能感兴趣的试题

2 【背景资料】
某安装公司承包一光伏发电输电项目的施工总承包合同,主要工作内容:光伏场区发电设备及线路(包括光伏阵列设备、逆变及配电设备、箱式变压器、35kV电缆集电线路等)安装工程、35kV架空线路安装工程、开关站安装工程(包括一次设备、母线和二次设备)等。
安装公司项目部进场后,认真开展项目开工前的各项准备工作,项目经理组织编制了机电安装工程施工组织总设计,技术人员编制了主要施工方案,方案中的绿色施工管理的重点是草原土壤保护。
施工前,施工方案编制人员向作业人员进行了安全技术交底。光伏场区集电线路设计为35kV直埋电缆,根据施工方案要求,采用机械开挖电缆沟,由于沟底有少量碎石,施工人员在沟底铺设一层细沙,完成直埋电缆工程的相关工作。
在施工过程中,公司总部多次对项目部进行综合检查,发现下列事件,存在施工质量问题,并监督项目部进行了整改。
事件1:现场作业人员使用的经纬仪检定合格证超过有效期,电气试验人员使用的兆欧表检定合格证丢失,项目部计量管理员对施工使用的计量器具没有进行跟踪管理。
事件2:室内配电装置的母线采用螺栓连接,作业人员在母线连接处涂了凡士林,母线平置连接时的螺栓由上向下穿,螺栓连接的母线两外侧只有平垫圈,并用普通扳手紧固。
【问题】
1.沟底铺设一层细沙后,直埋电缆工程的相关工作还有哪些?
2.在事件2中,项目部是如何整改的?
