【案例四】
某大(2)型泵站工程施工招标文件根据《水利水电工程标准施工招标文件》(2009年版)编制。专用合同条款规定:钢筋由发包人供应,投标人按到工地价3800元/吨计算预算价格,管理所房屋列为暂估价项目,金额600万元。某投标人编制的投标文件部分内容如下:
1.已标价工程量清单中,钢筋制作与安装单价分析如表2所示:

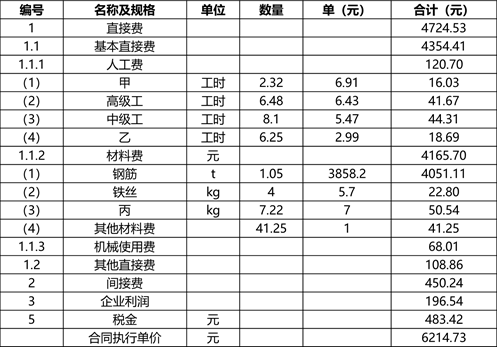

表2钢筋制作与安装单价分析表单位:1t

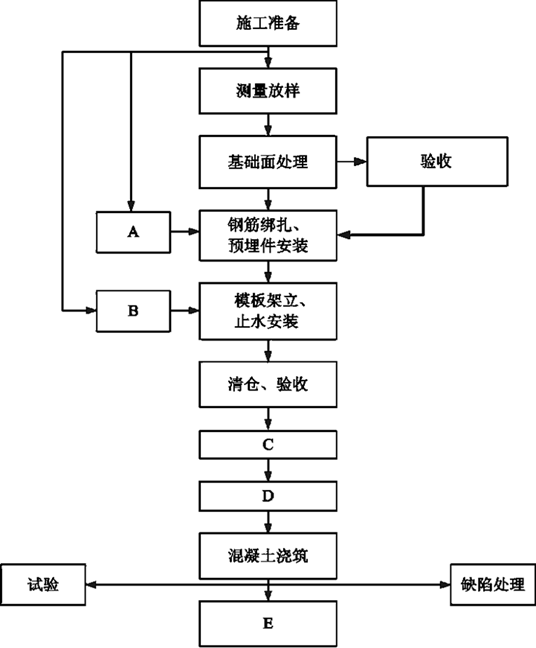

2.混凝土工程施工方案中,混凝土施工工艺流程见图2:

3.资格审查资料包括“近3年财务状况表”、“近5年完成的类似项目情况表”等相关表格及其证明材料复印件。
【问题】
1. 将“管理所房屋”列为暂估价项目需符合哪些条件?
2. 指出甲、乙、丙分别代表的名称?
3. 除名称、价格和扣除方式外,专用合同条款中关于发包人供应钢筋还需明确哪些内容?
4. 指出“混凝土施工工艺流程图”中A、B、C、D、E分别代表的工序名称。
5. 资格审查资料中“近3年财务状况表”和“近5年完成的类似项目情况表”分别应附哪些证明材料?

参考答案

暂无

答案解析

1. 列为暂估价项目的条件:项目已确定,无法确定合同准确价格。
2.
“甲”代表“工长”;
“乙”代表“初级工”;
“丙”代表“电焊条”;
3. 还应明确钢筋的规格、数量、交货方式、交货地点和计划交货日期。
4.
A代表钢筋、预埋件制作
B代表模板、止水制作
C代表混凝土拌制(拌合)
D代表混凝土运输
E代表混凝土养护
5.
近3年财务状况表应附经审计的资产负债表、现金流量表、利润表和财务状况说明书;
近5年完成的类似项目情况表应附中标通知书、合同协议书、工程接收证书或工程竣工验收鉴定书或合同工程完工鉴定书。

你可能感兴趣的试题

1 【案例五】
某水库枢纽工程由主坝、副坝、溢洪道、电站及灌溉涵洞等建筑物组成。水库总库容6亿m3,主坝为黏土心墙土石坝,最大坝高93.5m;溢洪道控制段共5孔,每孔净宽15.0m。工程施工过程中发生如下事件:
事件1:为加强工程安全生产风险管控,根据水利部《构建水利安全生产风险管控“六项机制”的实施意见》严格执行“六项机制”做到隐患整改“五落实”。
事件2:某天夜间在进行水电站厂房混凝土浇筑时,现场灯光昏暗,3名工人在距地面27m高的作业处攀爬脚手架,不慎跌落,直接坠地死亡。事故发生后,现场有关人员立即向本单位负责人电话报告,相关单位立即启动了应急响应相应等级。
事后调查结果表明,施工单位落实安全生产管理制度方面不到位,该班组不重视“三级安全教育”工作且保障措施不到位。
事件3:为加强工程施工安全生产管理,施工单位根据《水利工程施工安全管理导则》(SL721-2015),结合本工程项目安全生产实际,制定项目安全生产总体目标和年度目标,并在施工过程中,狠抓安全生产管理制度的落实。
事件4:电站基坑深6m,施工单位按安全生产的相关规定,并结合本工程的实际情况,编制了电站基坑工程开挖专项施工方案,该方案编制完成后直接报监理单位批准实施。
【问题】
1. 指出本水库枢纽工程的等别、主坝的级别。
2. 指出事件1中“六项机制”和“五落实”具体内容?
3. 根据《水利部生产安全事故应急预案》,指出事件2中的事故等级。该事故发生后,应启动的应急响应等级为几级?保障措施应包括哪些内容?指出事件2中高处作业的级别和种类;简要分析该高处作业施工中可能存在的安全隐患。
4. 根据《水利工程施工安全管理导则》“三级安全教育”中班组教育主要进行哪些方面的教育?
5. 事件4中,施工单位编制的电站基坑开挖工程专项施工方案的报批过程有无不妥之处?如有请分别说明理由。
6. 根据《水利安全生产信息报告和处置规则》,事件2中施工单位负责人在接到事故电话报告后,应在多长时间内向哪些单位(部门)进行电话报告?
