全部题库 / 建筑工程 / 试题详情
多选题 建筑工程
2026-08-07

关于施工现场临时用电安全管理、照明配电及线路防护的说法,正确的有( )。

A.施工现场自备发电机组电源,禁止与外电市电线路并列并网运行
B.正常工况下临时用电停电操作顺序:总配电箱→分配电箱→开关箱
C.施工现场停工1.5 小时,现场动力开关箱需要断电并上锁
D.室内220V固定式照明灯具安装高度最低为2.5m
E.PE保护接地干线可以装设熔断器用于过载保护

参考答案

A,C,D

答案解析

停电操作顺序为:开关箱→分配电箱→总配电箱。
PE 线上严禁设置开关、熔断器,严禁断线。[|||][|||][|||][|||][|||][|||]

你可能感兴趣的试题

1 【案例一】
       某住宅楼,框剪结构,地下1层,地上16层,建筑面积1.9万㎡,合同工期28个月。
       机械需要长期使用,项目部决策购置机械时,考虑机械的原值等,在预计机械使用的期间,按费用年值法选择较低者购买。

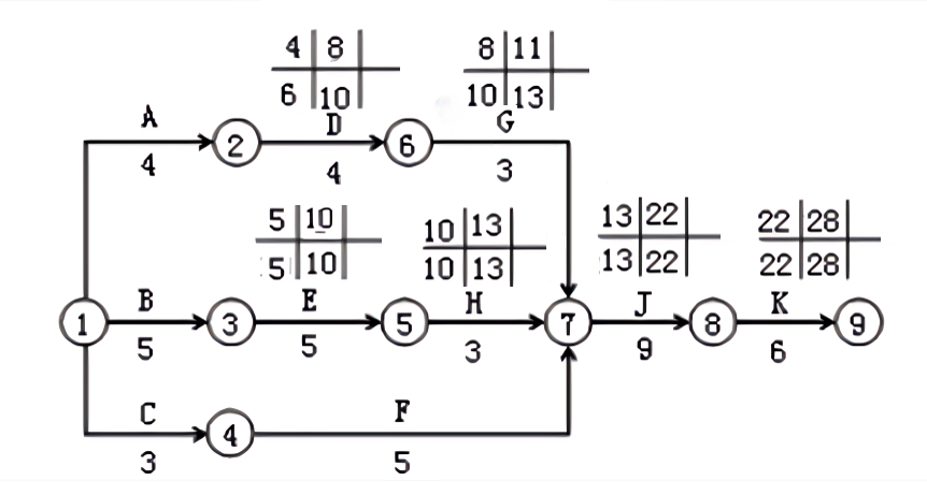

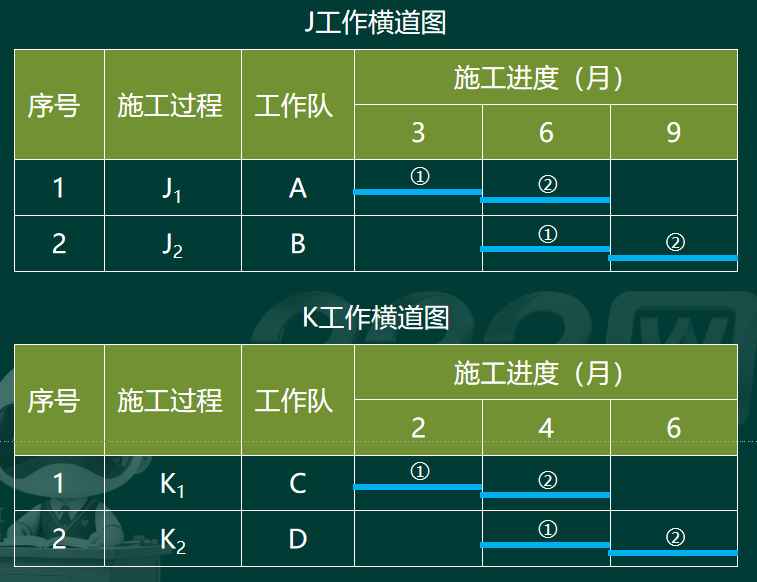

       施工项目部编制了施工总进度计划如下图所示(单位:月)。同时编制了J、K工作的流水施工横道图。该计划审核时,工程师提出工作E、G需要共用一种重型起重设备,计划该设备先供给E使用,E工作完成后再供给G使用,于是修改原施工总进度计划。


      在工程施工进行到第7个月时,因建设单位提出设计变更,导致D工作停止施工4个月。在G工作开始前,为了缩短工期,施工总承包单位决定将原施工方案中J、K两项工作组织最大限度搭接施工。同时保持原施工方案中J、K两项工作的等节奏流水施工。
       在阶段评价的基础上,进行了单位工程绿色施工评价,由监理单位组织,建设单位、设计单位、勘察单位和施工单位参加;评价结果由参会五方签认。
【问题】
1.采用费用年值法选择机械,还应考虑哪些因素?除了费用年值法,施工机械设备选择还有哪些方法?
2.绘制修改后的施工总计划图,修改后的总进度计划工期能否满足合同工期要求?写出进度计划调整的内容。
3.组织搭接施工后,完成J、K两个工作的流水作业的工期是多少?工期可缩短多少个月?是否满足合同工期要求?
4.指出单位工程绿色施工评价中的不妥,写出正确做法。单位工程评价划分为哪几个评价等级?
2 【案例二】
   某综合体工程,建筑面积64812m²,地下3层,地上16层,钢框架结构,外围护结构为玻璃幕墙和石材幕墙。由于周边环境复杂,采用地下连续墙(两墙合一)进行基坑支护,形成整体墙体。现场设立了现场试验站,配备现场试验人员3人,工作间面积20m²,并建立了试样台账。
       施工前应对施工管理人员和作业人员进行技术交底:地下连续墙厚650mm,采用导管法水下连续浇筑,单元槽段5m,槽段接头采用圆形锁口管接头,槽内泥浆面高于地下水位0.5m以上,钢筋笼吊放就位后间隔24h浇筑混凝土,强度等级比设计等级提高一级进行配置,浇筑面高出设计标高300-500mm。
       钢结构安装前对地脚螺栓位置等进行检查,发现地脚螺栓与轴线相对位置超过允许值,且偏差较大。监理工程师对焊接质量进行检查时发现焊缝出现夹渣。
       为了钢结构吊装施工需要,专门分层连续搭设了500mm宽的平面安全通道,且两侧应设置安全护栏;当采用钢梁作为水平通道时,在钢梁两侧设置了连续安全绳,钢梁上行走的作业人员佩戴了三点式单钩安全带;某边长45cm的洞口采用刚性盖板固定防护。
       幕墙安装前,根据土建施工单位给出的标高基准点和轴线位置,对已施工的主体结构与幕墙有关的部位进行了全面复测。安装完成后,对幕墙子分部工程的有关安全和功能检测项目进行了见证取样或抽样检查。
【问题】
1.现场试验站的设置是否符合要求?试样台账具体包括哪些台账?
2.指出技术交底中的不妥,并分别说明理由。技术交底应包括哪些内容?
3.除了地脚螺栓位置,钢结构安装前还应检查建筑物的哪些内容,并应办理交接验收?如螺栓孔相对偏移较大,应如何处理?
4.分别改正钢结构吊装过程中的问题。写出钢结构工程施工主要安全控制内容。
5.幕墙安装前,对已施工的主体结构与幕墙有关的部位进行全面复测的内容有哪些?写出幕墙子分部工程中有关安全和功能的检测项目。
3 【案例三】
       某新建办公楼工程,总建筑面积88000m²,地下2层,地上35层,桩基础,设计桩长18m,基础埋深8.5m,地下水为-4.5m;裙房6层,檐口高28m;主楼采用钢筋混凝土框架-核心筒结构。建设单位与施工单位签订了施工总承包合同。施工单位制定的主要施工方案有:裙房用落地式双排扣件式钢管脚手架,主楼布置外附墙式塔吊,附着式升降脚手架施工(提升高度156米)。
       在年度安全生产继续教育时,施工单位就新颁布的安全生产法律法规、安全技术标准规范和规范性文件对所有从业人员进行教育培训,增强了所有从业人员的安全意识,该项目部全体人员也接受了教育培训。
       为保证施工安全,施工单位在在建工程的预留洞口、通道口等孔洞以及无围护设施或围护设施高度低于1.2m的楼层周边和沟、坑、槽等边沿采取安全防护措施,并要求严禁随意拆除。
       附着式升降脚手架在安装前,施工单位编制了专项施工方案,由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后,由项目技术负责人向作业人员进行交底,并由双方共同签字确认。
      相关人员对现场附着式升降脚手架检查时,发现:在竖向主框架所覆盖的每两个楼层均设置一道附墙支座;电动葫芦升降工况架体上有人;在架体两端、转角及中间每隔不超过15m处各设置一道剪刀撑,并应由底至顶连续设置。另外,涉及架体使用安全的构配件未进行全数检验。施工单位被要求立即整改。
【问题】
1.补充完整年度安全生产继续教育的内容。除了年度继续教育,安全教育和培训的类型还有哪些?
2.在建工程还有哪些部位应采取安全防护措施,并要求严禁随意拆除?
3.该工程附着式升降脚手架专项施工方案编制及交底中有何问题?说明理由。
4.分别改正附着式升降脚手架安装过程中的错误。附着式升降脚手架涉及架体使用安全的哪些构配件应全数检验?
5. 根据《建筑施工安全检查标准》,对现场附着式升降脚手架安全检查时发现的问题中,涉及哪些保证项目?补充完整保证项目和一般项目的内容。
