全部题库 / 机电工程 / 试题详情
多选题 机电工程
2026-08-07

劳动力的优化配置需要依据(   )关键因素。【新】

A.项目所需劳动力的种类及数量
B.项目经理的个人管理偏好
C.项目的进度计划
D.劳动力供给市场的状况,包括议价能力和可获得性
E.项目所在地的天气情况

参考答案

A,C,D

答案解析

劳动力优化配置的三项主要依据:项目所需劳动力的种类及数量;项目的进度计划;劳动力供给市场状况。

[|||][|||][|||][|||][|||]

你可能感兴趣的试题

A.审查制造单位的质量管理体系
B.审查原材料的质量证明书和复检报告
C.现场见证制造加工工艺
D.监督设备的集结和运输
E.施工现场设备的检验和试验
A.回访对象及其工程名称
B.回访时间安排和主要内容
C.回访收费项目和标准
D.回访保修的执行单位
E.主管回访保修业务的部门
3 某钢铁企业计划新建一座现代化大型高炉,设计容积为3200m³,采用全钢结构体系,由炉体框架、炉壳、冷却设备及附属设施组成。该项目地处沿海工业区,地质条件复杂,施工期间需考虑季风气候影响,同时需确保高精度安装以满足高炉长期稳定运行的要求。
施工过程中,项目部采用分段吊装与模块化拼装相结合的施工方案。炉体框架分为下部框架、上部框架和炉顶钢架三部分,采用高强度螺栓连接与焊接混合工艺。
施工过程中,项目部采用分段吊装与模块化拼装相结合的施工方案。炉体框架分为下部框架、上部框架和炉顶钢架三部分,采用高强度螺栓连接与焊接混合工艺。

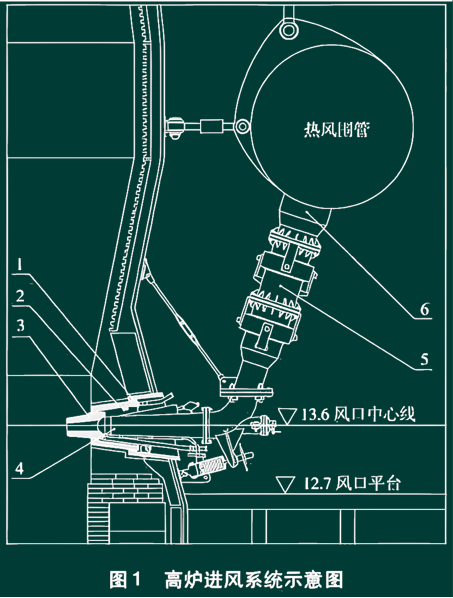

炉壳与风口装置进风系统的安装示意图如下。

炉壳安装选用正装法,自下而上分段吊装,每带炉壳就位后需进行严格的几何尺寸检测。由于炉壳直径较大(炉腰段直径达12.5m),施工时需设置临时支撑结构,并同步安装测量塔架和活动测量桥,以确保安装精度。
在冷却设备安装阶段,发现部分冷却壁预组装时存在水管对接偏差,监理单位要求对所有冷却壁管道进行通球试验和压力试验。此外,炉底板焊接后出现局部变形,需重新调整水平度后方可进行炉壳安装。施工团队需在保证质量的前提下,优化工序以追赶受天气影响的工期。
【问题】
1.炉体框架安装时,下部框架立柱的二次灌浆应在什么条件下进行?若灌浆后立柱垂直度仍不满足要求,可能的原因是什么?
2.逐带组装炉壳应分别测量哪些参数?
3.识别炉壳与风口装置进风系统的安装示意图中123456的部位名称。123应如何吊装?
4.冷却壁通球试验时,若试验球无法通过某段管道,但目测无明显堵塞,可能是什么原因?应如何进一步排查和处理?
