全部题库 / 市政公用工程 / 试题详情
多选题 市政公用工程
2026-08-03

关于给水压力管道水压试验的说法,错误的是(  )。

A.试验前,管道以上回填高度不应小于50cm
B.试验合格后,应及时回填沟槽其余部分
C.宜采用注水法试验以测定实际渗水量
D.设计无要求,试验合格的判定依据应该采用允许压力降值
E.给水管道水压试验前,进行冲洗与消毒

参考答案

D,E

答案解析


[|||]开槽施工管道顶部回填高度不应小于0.5m(即50cm),且宜留出接口位置以便检查渗漏处,故A选项说法正确。[|||]管道水压试验合格后,应及时回填沟槽的其余部分,以防管道漂浮或沟槽坍塌,符合施工常规要求,故B选项说法正确。[|||]压力管道水压试验进行实际渗水量测定时,宜采用注水法进行,故C选项说法正确。[|||]试验合格的判定依据分为允许压力降值和允许渗水量值。设计无要求时,应根据工程实际情况,选用其中一项值或同时采用两项值作为最终判定依据,而非仅采用允许压力降值,故D选项说法错误。[|||]给水管道必须在水压试验合格后、并网运行前进行冲洗与消毒,经检验水质达标后方可通水,而不是在水压试验前进行,故E选项说法错误。

你可能感兴趣的试题

A.通过检查旧路外观确定旧路处理和加铺方案
B.在旧水泥混合凝土路面加铺沥青面层前应洒粘层油
C.在旧沥青路面加铺沥青面层前应洒布透层油
D.加铺沥青面层前采用同级水泥浆填满旧混凝土板缝
E.对于局部破损的水泥板面,不必整块凿除重新浇筑

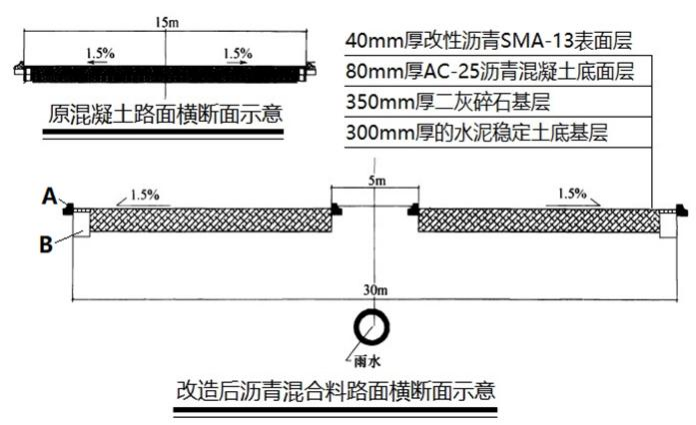

2 某城市道路改扩建工程,现有道路为单幅水泥混凝土道路,幅宽15m,交通拥堵,拟将其扩建成宽30m,路中设宽5m绿化隔离带的沥青混凝土道路,且在绿化隔离带下新建雨水管道, 新旧道路截面如下图所示。

为利用现有资源,经对现况水泥路面检测后,决定除绿化带部位的路面外,其余路面可经铣刨清理后,直接铺装改性沥青表面层。为了使水泥混凝土面层与沥青面层结合较好和防止路面出现反射裂缝,施工项目部在铣刨后的混凝土路面上采用土工织物设置应力削减层的施工保证措施。
项目部施工组织设计对施工部署分为以下几个阶段:①两侧加宽段路基、基层施工;②分幅摊铺表面层沥青混凝土;③水泥混凝土面层切割破除(绿化隔离带位置);④雨水管线施工;⑤分幅路缘石砌筑;⑥分幅摊铺底面层沥青混凝土;⑦现况水泥混凝土路面分幅铣刨清理。
施工项目部按照施工方案搭设围挡,设置交通指示和警示信号标志。鉴于施工工期紧迫,项目部拟加快底基层施工进度,采取如下措施:采用初凝时间3h以下的32.5级硅酸盐水泥和现场原状松散土,按照设计配比现场路拌水泥稳定土;水泥稳定土分层碾压成型,保湿养护3d后即进行下道工序。

1.项目部对本工程最合理的施工顺序是什么?说明理由。

2.简述项目部采取的土工织物应力削减层施工注意事项。

3.施工围挡搭建需注意哪些相关事宜,需设置哪些标志?

4.指出项目部拟采取措施的不当之处,并给出正确做法。

5.指出A、B的名称,简述A和B施工当中需要注意问题。
