简答题 机电工程
2026-07-29

某机电安装公司承接一项连铸机设备安装工程,主要施工内容为连续铸钢设备安装及试运行。项目部编制了施工方案,并按施工程序组织施工。设备安装过程中,施工人员进行了扇形段支撑框架安装时,对支撑框架底座的纵横向中心线、标高、水平度及左右两底座轴孔同心度进行了检查,采用拉线和游标卡尺检查同心度,测得偏差为0.5mm。

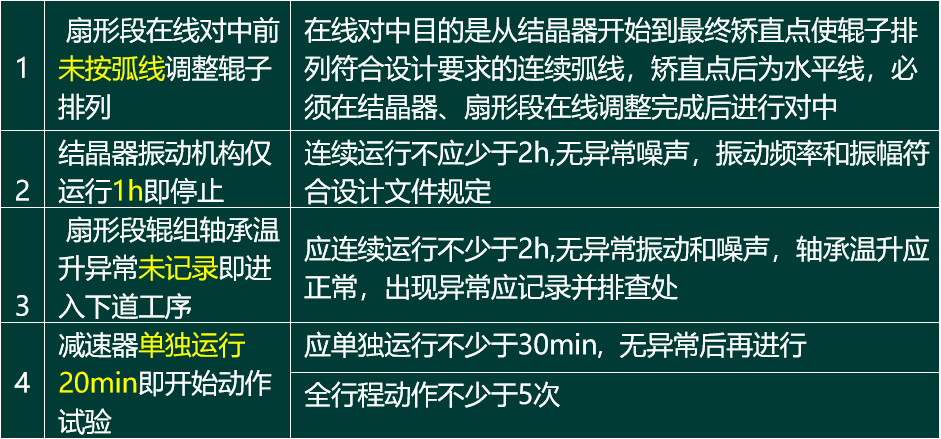

       在扇形段安装时,采用了楔形铁连接形式。扇形段在线对中前,施工人员认为只需保证辊子能转动即可,未按设计要求调整辊子排列弧线,便直接进入对中工序。
安装完成后进行试运行:结晶器振动机构运行1h后即停止,认为运行正常;扇形段辊组连续运行2h后,发现轴承温升异常,但施工人员未做记录即进入下一工序;扇形段更换装置传动机构减速器单独运行20min即开始全行程动作试验。
       业主在检查中发现问题后,要求项目部立即整改。连铸机生产过程中,钢水经回转台、中间包进入结晶器,经过振动、冷却、拉矫、切割等工序形成铸坯。如下图所示:

【问题】
1.支撑框架底座安装时,应检查哪些项目?同心度允许偏差为多少?应采用什么工具检查?扇形段支撑框架的调整顺序是什么?
2.结晶器振动机构连续运行不应少于几小时?扇形段辊组应连续运行不少于几小时?扇形段更换装置传动机构减速器单独运行不少于多少分钟,全行程动作不应少于几次?

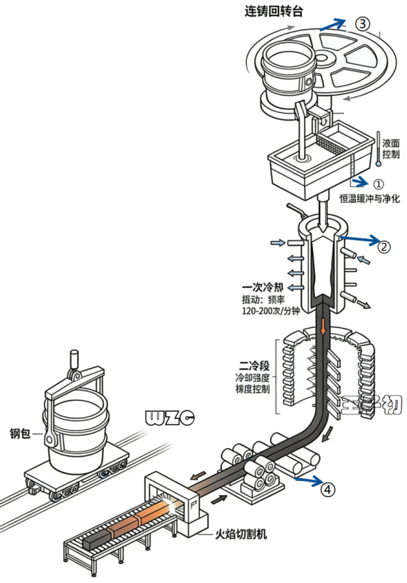

3.下图为连铸机工艺设备布置示意图,请写出图中①、②、③、④所代表设备的名称,并分别简述其功能。
4. 背景资料中,项目部在设备安装与试运行过程中存在多处违规做法,请逐项指出并分别写出正确做法。

参考答案

暂无

答案解析

1.应检查纵横向中心线、标高、水平度及左右两底座轴孔同心度;同心度允许偏差为0.2mm;应采用拉线和内径千分尺检查;调整顺序为首先对通过最终矫直线的框架进行找正,然后以此为基准面向前找正弧形段基础框架,向后找正水平段基础框架。
2.结晶器振动机构连续运行不应少于2h;扇形段辊组连续运行不应少于2h;扇形段更换装置传动机构减速器单独运行不少于30min,全行程动作不应少于5次。
3.①结晶器;钢水在此开始凝固形成初始坯壳,是铸坯成型的关键设备;配合振动装置防止坯壳与结晶器壁黏结,保证铸坯表面质量;
②中间包;接受钢包注入的钢水,起储存、缓冲和分流作用,将钢水均匀分配给结晶器,同时具有净化钢水、去除夹杂物的功能
③钢包回转台;承载并旋转钢包,实现钢水从钢包向中间包的连续供给,保证浇注连续性
④拉矫机;对凝固后的铸坯施加拉力将其从结晶器中连续拉出,同时完成铸坯的矫直
4
.

[|||][|||][|||][|||][|||]

你可能感兴趣的试题

1   机电安装公司承接一家三甲医院洁净手术部及配套洁净厂房的机电安装工程。工程内容包括:净化空调系统安装、空调水管道安装、洁净室围护结构施工及系统调试。
       该手术部共设8间洁净手术室,其中I级2间、II级2间、III级3间、IV级1间(其中1间I级为负压手术室)。净化空调系统设计采用集中式净化空调机组,冷热源由地下室冷水机组和蒸汽锅炉通过汽水换热器提供。
       系统工作原理如下图2,冷水机组通过压缩机制取低温冷冻水(7℃/12℃),送入空调机组表冷器,对送风空气进行冷却和除湿;冷却塔负责带走冷水机组冷凝器侧的热量,冷却水在冷水机组中吸热后回到冷却塔,经喷淋和风机散热降温后再循环使用。

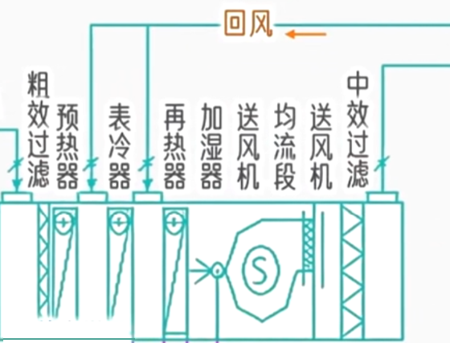

 空气处理流程为参考图3:室外新风经初效过滤后,与洁净室下部回风口收回的循环空气(回风)混合,进入空调机组依次经过初效过滤、冷却除湿(夏季)/加热(冬季)、中效过滤,经风机加压后通过风管送至末端高效送风口,以均匀低风速送入洁净室;

  同时排风机从洁净室顶部抽出部分室内空气排至室外,通过控制送风量大于回风量与排风量之和,维持洁净室对外保持正压(≥5~10Pa),防止外部未净化空气渗入。施工过程中,项目部进行了以下作业:
    作业1(管道安装): 空调水管道直管段管径为DN200,施工人员将焊缝间距设为120mm;管径DN100的管段,焊缝间距设为90mm。风机盘管的送、回风口安装在同一平面上,设计未明确间距要求,施工人员将送、回风口间距设为1000mm。压力表直接安装于管道上。
作业2(净化空调系统划分): 负压手术室顶棚排风口入口处设置了中效过滤器,回风口入口及排风出口处按照图纸应设阀门,但是现场没有。
   作业3(新风量与压差控制): 设计图纸要求某洁净室保持正压。经计算,补偿室内排风量和保持室内正压值所需新鲜空气量之和为1200m³/h,该洁净室内共有作业人员15人。项目部按每人每小时30m³的标准计算人员新风量。
  系统安装完成后进行调试,空调机组送风量经检测为28000m³/h。经计算,满足空气洁净度等级要求的送风量为30000m³/h,根据热、湿负荷计算确定的送风量为26000m³/h,按规范要求供给的新鲜空气量为25000m³/h。项目部取三项中的最小值26000m³/h作为设计送风量进行验收。
   净化空调系统安装完成后,项目部进行了风管严密性试验。该医院洁净手术部I级洁净用房系统漏风率检测结果为1.5%,其他级别洁净用房系统漏风率检测结果为2.5%。项目部认为误差在可接受范围内,未进行整改。
【问题】
1.问根据《医院洁净手术部建筑技术规范》,I、II级洁净手术室应如何设置净化空调系统?负压手术室顶棚排风口入口处应设什么过滤器?排风出口处应设什么阀门?
2. 针对背景资料中作业1至作业3的违规做法,逐项指出并分别写出正确做法。

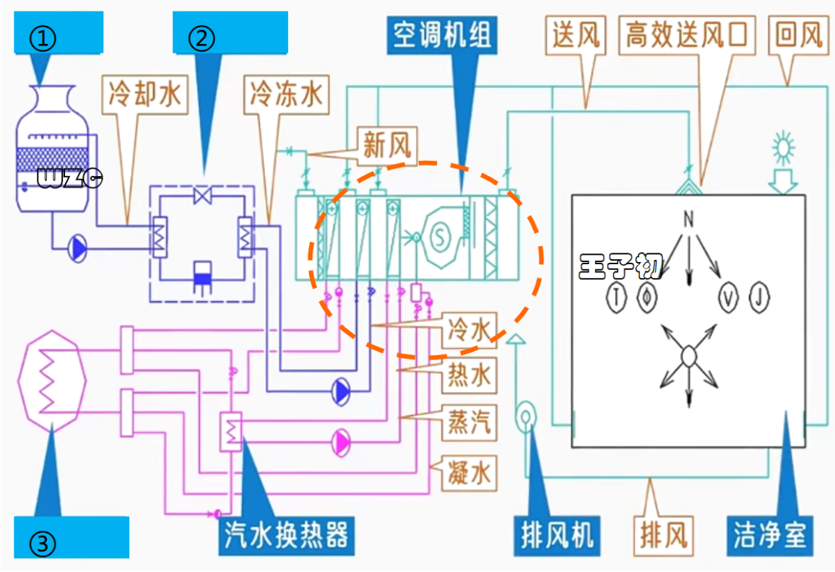

3.下图为该洁净空调系统工作原理示意图,请回答以下问题:
(1)写出图中设备①、②、③的名称。
(2)空调机组所需的冷源和热源分别由哪两个设备提供?冷源和热源通过什么介质传递给空调机组?
4.根据《医院洁净手术部建筑技术规范》,I级洁净用房系统漏风率不应大于多少?其他级别洁净用房系统漏风率不应大于多少?背景资料中项目部对漏风率检测结果的处理是否正确?如不正确,请说明理由。
3 为响应国家“节能减排”、“上大改小”的环保要求,建设风力发电厂,建设单位实施工程各自独立核算原则、分别管理,以EPC承包形式分别招投标。最终A、B、C公司分别承担了三种不同类型的工程,C公司还同时承担了全厂110kV变电工程。工程以固定综合单价计算,工程量按实调整,并明确施工场地、施工道路、100吨以上大型吊车及其操作司机由建设单位提供。施工过程中发生下列事件:事件1:A公司在进行设备采购前,编制了详细的设备采购计划,具体的内容包括:采购工作范围、内容及管理标准;采购信息;采购控制目标和措施。A公司还开展了细致的设备采购评审:
(1)由项目设计经理组织相关专业的专家对6家供货商进行了技术评审,有4家供货商符合要求;
(2)相关负责人依据设备采购招标文件和厂商的商务报价进行了商务评审,重点评审价格构成是否合理并具有竞争力;
(3)采购经理组织有资质的专家进行了综合评审,最终项目采购部门选择到了满意的供货商。
事件2:B公司在施工过程中:
     (1)因设备延期交付,延误工期5天,并发生窝工费及其他费用5万元;
     (2)150吨吊车在吊装过程中因司机操作失误致使吊车零部件部分损坏造成停工4天,发生窝工费2万元;
(3)因大暴雨成灾停工3天;
   (4)设备安装工程量经核实增加费用8万元;
    (5)因材料涨价,增加费用20万元;
    (6)非标准件制作安装因设计变更增加费用16万元;
    (7)80吨吊车在吊装过程中因司机操作失误致使吊车零部件部分损坏造成停工2天,发生窝工费1万元。
      事件3:C公司编制了配电装置的送电试运行方案,配电装置空载试运行12小时,同时提交了施工记录和产品合格证明书,在验收时没有通过。
       事件4:在球磨机基础验收时,未能对预埋活动地脚螺栓锚板认真检查验收,致使球磨机无法正常安装。风力发电机组的塔筒安装过程中与周边公路距离需要验算符合要求。
【问题】
1.EPC模式中,施工单位的任务有哪些?
2.针对事件1,A公司编制的设备采购计划还应包含哪些内容?有几家单位可以参与商务评审?如报价突破已经批准的预算如何处理?
3.分别计算事件2中B公司可向建设单位索赔的费用和工期。
4.事件4中,预埋地脚螺栓应检查验收哪些内容?
5.风力发电机组的塔筒的避让安全距离应考虑哪些?
