全部题库 / 机电工程 / 试题详情
简答题 机电工程
2026-07-23

背景资料:
某机电工程公司施工总承包了一项大型原油储备库工程,该工程主要包括4台50000m3浮顶原油储罐及其配套系统和设施。工程公司项目部对50000m3浮顶罐的施工方案进行了策划,确定罐壁焊缝采用自动焊的主体施工方案。为了减少脚手架的搭设和投入,项目部选用了适宜的内挂脚手架正装法组装罐壁。确定主体施工方案后项目部编制了施工组织设计,并按规定程序进行了审批。
施工过程中,发生了如下事件:
事件一:质检员检查底漆喷涂质量后发现,涂层存在大量的返锈、大面积气泡等质量缺陷,统计数据见表4。

事件二:大型储罐焊接完成,其与泵的连接如图4所示。监理工程师检查时发现,储罐与泵之间的管道已安装完毕,此时储罐还未进行充水试验。

事件三:泵在试运行时,施工单位记录了润滑油的情况;电动机的电流、电压、温度等。
问题:
 1.储罐焊缝质量检验不得有哪些缺陷?
 2.使用排列图法,将底漆质量分别归纳为A类因素、B类因素、C类因素。
 3.在管道系统试验前,对管道系统上的相关附件(安全阀、膨胀节、爆破片)应如何处理?
 4.指出事件二和图四本案例安装过程中的不妥之处并整改。
   5. 泵在试运行时,还应做好哪些记录?机械密封的泄漏量不能超过多少?

参考答案

暂无

答案解析

1.焊缝外观质量检查:焊缝表面及热影响区不得有裂纹、气孔、夹渣、弧坑和未焊满等缺陷;

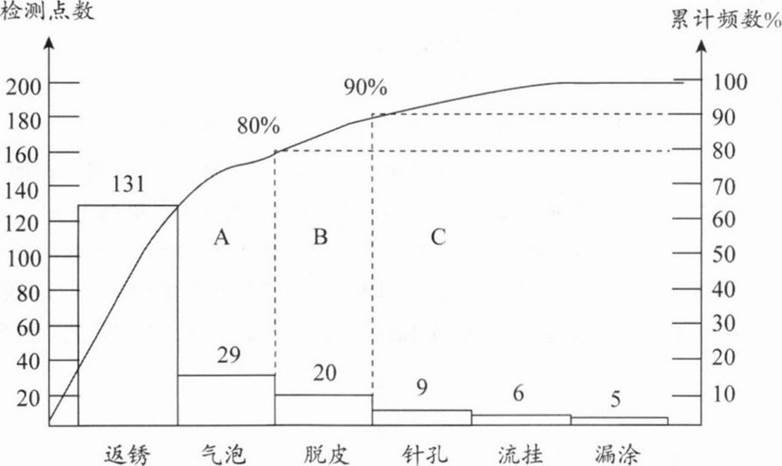

2.底漆质量缺陷排列图如下图所示:

A类因素:返锈、大面积气泡。
B类因素:局部脱皮。
C类因素:针孔、流挂、漏涂。
 3.在管道系统试验前,对管道系统上的相关附件的处理方式:
(1)膨胀节应设置临时约束装置。
(2)安全阀、爆破片应拆下来或加以隔离。
 4.(1)不妥之处一:储罐与泵之间的管道已安装完毕,此时储罐还未进行充水试验。
整改:在储罐充水试验合格后,再进行储罐与泵之间的管道连接。
(2)不妥之处二:吸入管上的压力表安装在温度计的下游。
整改:吸入管上的压力表安装在温度计的上游。
(3)不妥之处三:压力表的取源部件插入管道中心。
整改:压力表的取源部件不得超出管道内壁。
(4)不妥之处四:吸入管上的温度计顺着物料流向安装。
整改:吸人管上的温度计逆着物料流向安装。
(5)不妥之处五:泵吸入管采用底平偏心异径管。
整改:泵吸入管采用顶平偏心异径管。
(6)不妥之处六:回流管设在储罐焊缝处。
整改:焊缝及其边缘不得开孔,回流管应避开焊缝。
(7)不妥之处七:出口管上缺少止回阀。
整改:在水泵与控制阀之间设置止回阀。
(8)不妥之处八:泵的吸入管未设支架。
整改:泵的吸入管设独立支架。
(9)不妥之处九:压力表没有设表弯。
整改:压力表上设表弯。
5.还应记录:吸入和排出介质的温度、压力;冷却水的供回水情况;各轴承的温度、振动;机械密封的泄漏量不应大于5mL/h;

你可能感兴趣的试题

1 [背景资料]
某机电工程公司施工总承包了一项大型原油储备库工程,该工程主要包括4台50000m3浮顶原油储罐及其配套系统和设施。工程公司项目部对50000m3浮顶罐的施工方案进行了策划,确定罐壁焊缝采用自动焊的主体施工方案,为了减少脚手架的搭设和投入,选用了适宜的内挂脚手架正装法组装管壁。确定主体施工方案后项目部编制了施工组织设计,并按规定程序进行了审批。
施工过程中,发生了如下事件:
事件1:由于罐壁自动焊接设备不能按计划日期到达施工现场,为不影响过程进度,项目部决定将罐壁焊缝自动焊改为焊条电弧焊(手工焊)。为此,项目部按焊条电弧焊方法修改了施工组织设计,由项目总工程师批准后实施。在施工过程中被专业监理工程师发现,认为改变罐壁焊接方法属于重大施工方案修改,项目部对施工组织设计变更的审批手续不符合要求,因此报请总监理工程师下达了工程暂停令。
事件2:项目部把储罐的焊接作为质量控制的重点,制定了合理的焊接顺序和工艺要求,并编制了质量预控方案。
事件3:储罐制作完毕后,项目部进行了试验
问题:
 1.说明内挂脚手架正装法和外搭脚手架正装法脚手架的搭设区别。
 2.事件1中,为什么监理工程师认为项目部对施工组织设计变更的审批手续不符合要求?
 3.罐底安装时,边缘板焊接接头至底圈罐壁纵焊缝的距离有何要求?写出储罐罐底焊缝合理焊接工艺要求。
 4.储罐的罐底应做什么试验,用什么方法?管壁应做什么试验,常用什么方法?
2 背景资料
A公司承包50MW风电场项目施工。项目内容有:23台风力发电机组安装、混凝土基础施工、监控系统安装、防雷接地网安装、箱式变压器安装和电缆施工。A公司得到业主同意后,将混凝土基础施工分包给B公司,并签订了基础施工分包合同。
A公司进场后,针对项目地处山区,运输道路、作业环境较为复杂的情况,编制了施工组织设计。辨识了吊装过程的危险源,如起重机倾倒、机舱吊装就位脱钩、螺栓或工具高空坠落等。编制了风力发电机组专项施工方案,方案中选用的履带起重机在回转半径18m、吊装高度110m时,额定起重量为138t。吊钩重3.6t,叶轮吊装时吊索具重3.4t,发电机吊装时吊索具重4.0t,并组织专家论证审议通过。风力发电机组各部件重量及安装高度见表3。

A公司成立现场文明施工管理小组,作为开展文明施工和环境保护的组织保证。建立并健全了各专业文明施工管理制度、岗位责任制等。
A公司对B公司提供了现场施工、测量等多方面的服务。对基础施工进行有效检查和记录,对B公司进行全过程管理,使基础环法兰水平度偏差≤3mm,基础接地电阻≤4Q,保证了基础施工的质量和进度。
基础验收合格后,A公司进行风力发电机组的安装。基础、塔筒、机舱、发电机、轮毂之间采用高强度螺栓连接,使用电动力矩扳手紧固,安装后检查,塔筒法兰内侧间隙<0.5mm,发电机绕组间及对地绝缘≥500Mr2,风力发电机组安装合格。
在风力发电机组安装时,A公司同步完成监控系统、防雷接地网、箱式变压器安装和电缆施工。施工现场的各专业施工顺序、作业面协调和技术协调满足施工需求。工程竣工资料按单位工程、分部工程进行整理、汇总组卷,形成风电场项目竣工验收资料。
问题
1.计算最不利工况下的起升计算载荷(忽略风载荷影响)。选用的履带起重机能否满足吊装要求?
2.A公司如何对B公司进行全过程的管理?
3.吊装机舱时,造成履带起重机倾翻的风险因素有哪些?
4.背景中的基础和风力发电机组检查,需要使用哪几种计量检测仪器?
5.常见的施工作业面安排的协调有哪些?风电场项目施工资料整理和汇总组卷时可划分为多少个单位工程?


A.激光测距仪
A.激光测距仪
B. 激光指向仪
B. 激光指向仪
C. 激光经纬仪
C. 激光经纬仪
D. 陀螺仪导向
D. 陀螺仪导向
