简答题
市政公用工程
2026-07-23
背景资料:

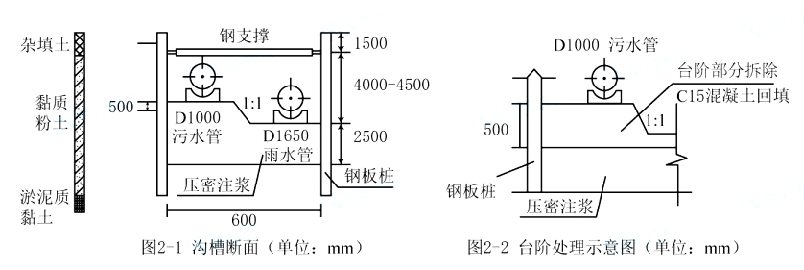

某市政道路更新工程,需新建D1650雨水管和D1000污水管各一根,长度均为580m。两根管道同沟槽明挖施工,管道槽底标高相差500mm。地层为杂填土、黏质粉土,淤泥质黏土,地下水丰富。沟槽围护采用钢板桩+钢支撑,槽底下方土体进行压密注浆加固,沟槽剖面图见图2-1

沟槽监测等级为三级,建设单位委托具有相应资质的第三方对”应测”项目开展施工监测,项目部编制了沟槽专项施工方案,采取分段施工,每段沟槽施工工艺流程为:施打钢板桩→A→坑内疏干降水→土方开挖(深度范围0m~2m)→B→土方开挖(深度范2m~6m)→浇筑垫层。
施工过程中发生如下事件:
事件一:为方便土方开挖,项目部经与设计协商并报监理批准后,将坑底500mm厚台阶全部挖除,采用C15混凝土回填,见图2-2,完工后,项目部就该部位施工增加的费用向建设单位提出索赔。
事件二:钢支撑下方土体采用机械直接开挖到槽底,监理以为不妥,要求整改。
问题:
1、给出第三方施工应该监测的项目。
2、给出沟槽施工工艺流程中工序A、B的名称。
3、沟槽专项施工方案是否需要组织专家论证?说明理由。
4、事件一中项目部向建设单位提出的索赔是否成立?说明理由。
5、事件二中给出槽底土方开挖的正确做法。
1、给出第三方施工应该监测的项目。
2、给出沟槽施工工艺流程中工序A、B的名称。
3、沟槽专项施工方案是否需要组织专家论证?说明理由。参考答案
暂无
答案解析
1、钢板桩顶部水平位移和竖向位移,钢支撑轴力,地表沉降,地下水位
2、A-压密注浆,B-围檩和钢支撑施工
3、需要专家论证
依据《危险性较大的分部分项工程安全管理规定》(住建部令第37号):开挖深度≥5m的基坑(槽)属于“超过一定规模的危大工程”,需专家论证。本题中沟槽深度为5.5-6m,故需要专家论证。
4、索赔不成立。
理由:事件一中,坑底500mm厚台阶的挖除及C15混凝土回填属于施工方为自身施工便利提出的设计变更。虽然该变更经设计协商和监理批准,但变更的动因并非业主要求或设计缺陷等业主责任,而是施工方主动提出的优化措施。根据工程惯例,因施工方自身施工方案调整产生的额外费用,应由施工方自行承担。
依据《危险性较大的分部分项工程安全管理规定》(住建部令第37号):开挖深度≥5m的基坑(槽)属于“超过一定规模的危大工程”,需专家论证。本题中沟槽深度为5.5-6m,故需要专家论证。
4、索赔不成立。
理由:事件一中,坑底500mm厚台阶的挖除及C15混凝土回填属于施工方为自身施工便利提出的设计变更。虽然该变更经设计协商和监理批准,但变更的动因并非业主要求或设计缺陷等业主责任,而是施工方主动提出的优化措施。根据工程惯例,因施工方自身施工方案调整产生的额外费用,应由施工方自行承担。
5、机械开挖时应预留200-300mm厚的土层,由人工开挖至槽底设计标高,避免超挖扰动槽底原状土。
你可能感兴趣的试题
A.密级配沥青混合料空隙率为8%~15%,包括AC型和SMA
B. 半开级配沥青混合料空隙率为18%~23%,代表类型为AM
C. 开级配沥青混合料空隙率为3%~6%,代表类型为OGFC
D. 密级配沥青混合料空隙率为3%~6%,包括AC型和骨架型SMA
A.性质不同的填料可混合填筑
B. 路基填方高度应按设计标高直接填筑
C. 路基高边坡施工应制定专项施工方案
D. 一般土质填筑横坡宜为4%~5%
A.压实系数直接取1.65~1.70,无需试验确定
B. 直线段碾压由中心向两侧进行
C. 纵向接缝宜设在路中线处,横向接缝应尽量减少
D. 初步稳定碾压采用大于18t压路机,终压采用12~18t压路机
