背景资料:
某公司承建一低压燃气管道工程,设计长度为510m,管径为DN200钢管,在现状人行步道下直埋敷设,土质为黏土,无地下水。设计燃气管道位置如图中A、B、C所示。

平面示意图(单位:m)
因路政部门不允许在机动车道开槽施工,项目部编制如下施工方案:采用夯管法埋设DN250钢管作为燃气管道外套管穿越机动车道,从现状埋深1m的直埋电缆上方通过,为减少夯管总长度拟斜穿路口,如图中AC段所示。
经过资料查阅和现场实际调查,发现待夯管位置的路基土体密实,预计夯管阻力较大,会对夯管施工造成困难。为了应对这一情况,施工单位决定采取相应减阻措施。
夯管完成后,项目部将焊接检验合格的燃气钢管穿入套管,对燃气管道与夯管端部进行了节点处理。
问题
1.改正施工方案中套管选择、线路等不符合规定的做法。
2.写出项目部在夯管过程中应采取的减阻措施。
3.对燃气管道与夯管端部应采取何种处理方式?

参考答案

暂无

答案解析

1.(1)燃气管道应垂直穿越道路。
(2)燃气套管应从电缆下方穿过,以保证夯管覆土厚度大于1m。
(3)套管直径应比管道直径大100mm(或套管直径应不小于300mm)。
2.(1)首节管设置管靴,并在管靴后设置减阻泥浆注浆孔。
(2)在管外壁注润滑液或润滑脂等措施,或直接采用内外涂塑钢管。
(3)对夯进段土体进行预注浆改良。
(4)采用高频低幅方式夯进。
3.燃气管道与夯管的端部应进行密封处理,并且应该在端部安装检漏管。

你可能感兴趣的试题

3 背景资料:

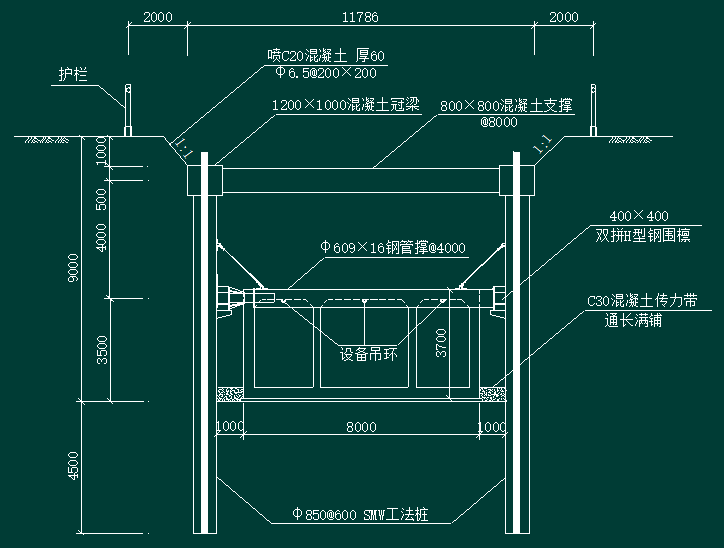

某公司承建一项城市综合管廊项目,为现浇钢筋混凝土结构,结构外形尺寸3.7m×8.0m,标准段横断面布置有3个舱室。明挖法施工,基坑支护结构采用SMW工法桩+冠梁及第一道钢筋混凝土支撑+第二道钢管撑,基坑支护结构横断面如图1所示。

图1  基坑支护结构横断面示意图(尺寸单位:mm)
问题一:项目部补充了钢围檩与支护结构连接节点图,如图2所示,明确了钢管撑架设及拆除条件,并依据修改后的方案进行基坑开挖施工,在第一阶段土方开挖至钢围檩底下方500mm时,开始架设钢管撑并施加预应力,在监测到支撑轴力有损失时,及时采取相应措施。

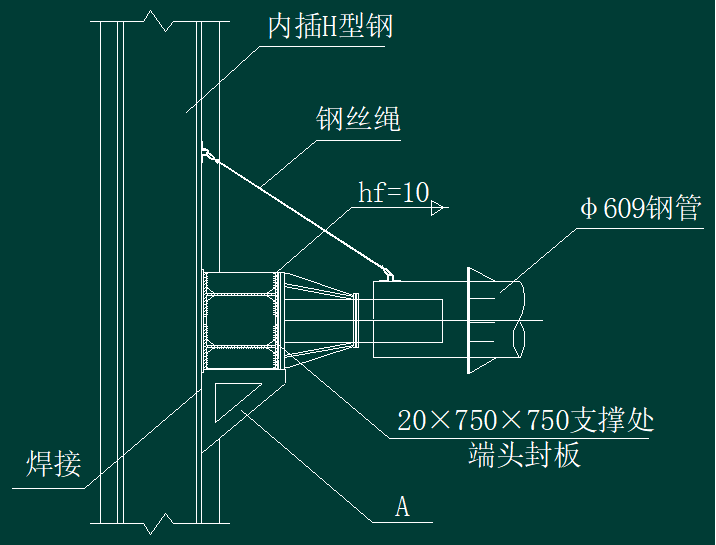

图2  钢围檩与支护结构连接节点示意图(尺寸单位:mm)
······
问题四:侧墙、中隔墙及顶板混凝土浇筑前,项目部质检人员对管廊钢筋、保护层垫块、预埋件、预留孔洞等进行检查,发现预埋件被绑丝固定在钢筋上,预留孔洞按其形状现场割断钢筋后安装了孔洞模板,吊环采用螺纹钢筋弯曲做好了预埋,检查后要求现场施工人员按规定进行整改。
问题
1. 问题一中,图2中构件A的名称是什么?施加预应力应在钢管撑的哪个部位;支撑轴力有损失时,应如何处理;附着在H型钢上的钢丝绳起什么作用?
2. 问题四中,预埋件应该如何固定才能避免混凝土浇筑时不覆盖不移位?补写孔洞钢筋正确处理办法。设备吊环应采用何种材料制作?
