全部题库 / 市政公用工程 / 试题详情
简答题 市政公用工程
2026-07-23

背景资料:
某公司承建一座城市桥梁工程,双向四车道,桥宽28m。上部结构为2联4×35m预制预应力混凝土T形梁,先简支后连续结构;下部结构为构件A及φ180cm圆柱式墩。T梁先简支后连续结构如图1和图2所示。

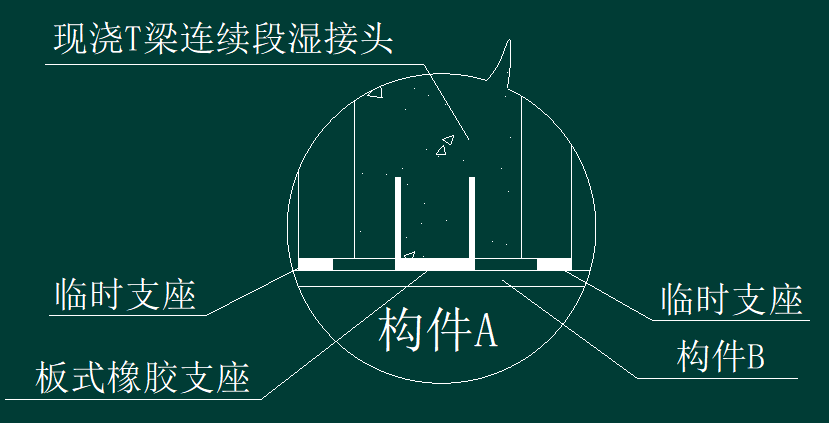

图1  T梁先简支后连续墩顶结构纵剖面示意图(尺寸单位:cm)

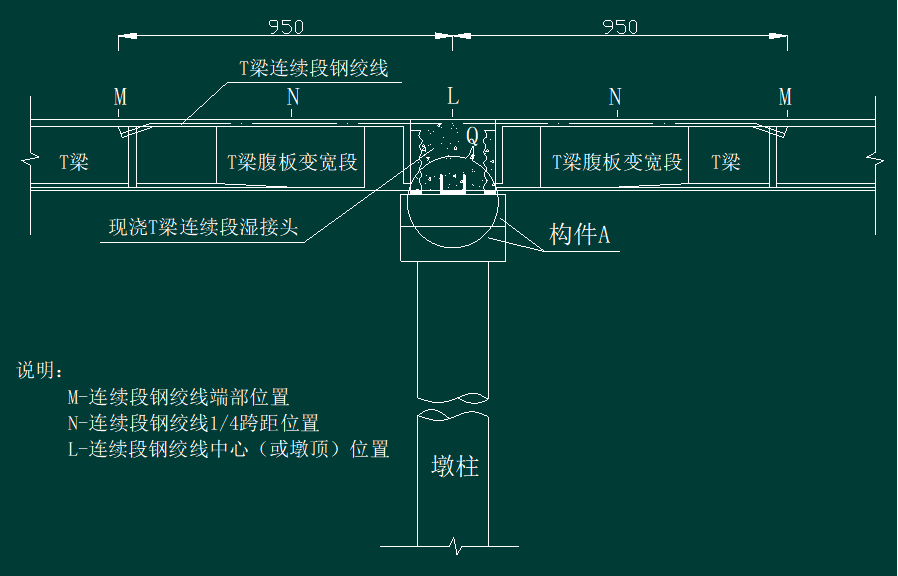

图2  Q大样图
问题
写出图中构件A、B的名称。

参考答案

暂无

答案解析

A:盖梁;B:垫石。

你可能感兴趣的试题

3 背景资料:
某公司承建一座城市互通工程,工程内容包括:①主线跨线桥(Ⅰ、Ⅱ)、②左匝道跨线桥、③左匝道一、④右匝道一、⑤右匝道二等五个子单位工程,平面布置如图1所示。两座跨线桥均为预应力混凝土连续箱梁桥,其余匝道均为道路工程。

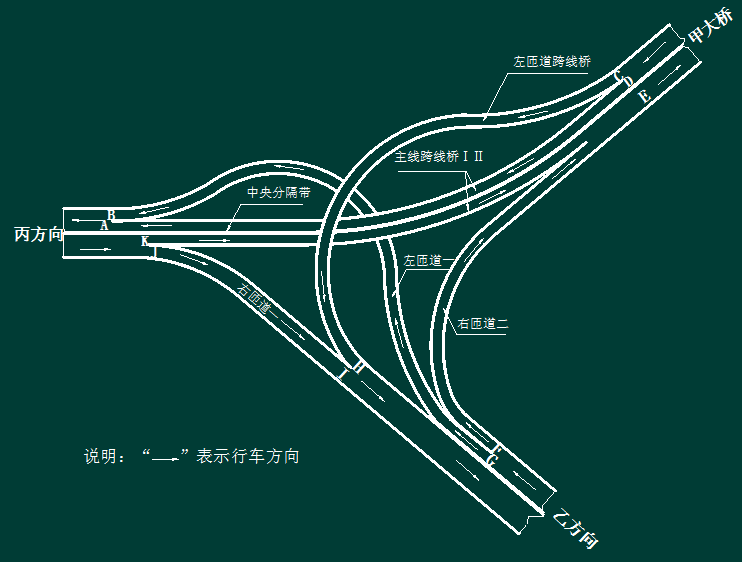

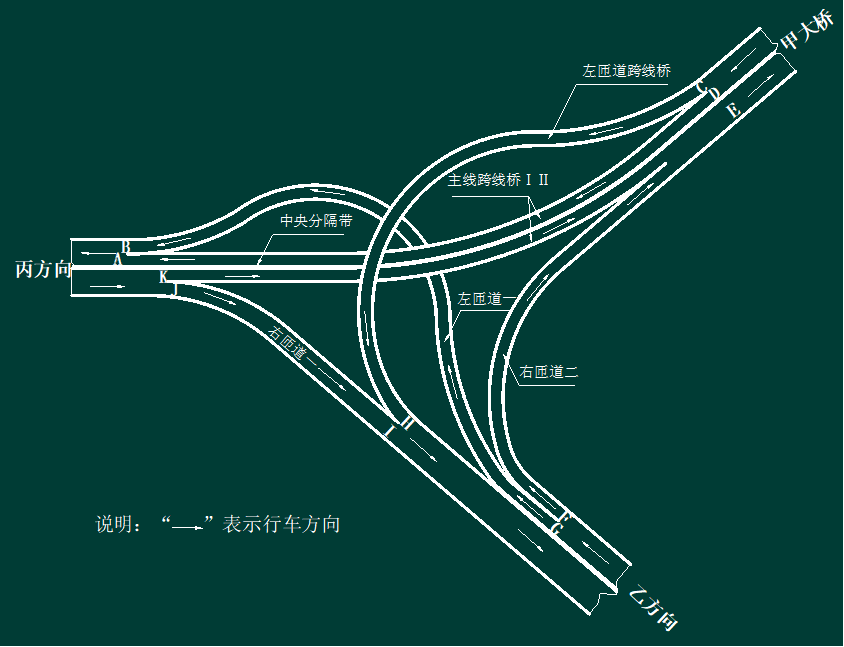

互通工程平面布置示意图
主线桥Ⅰ的第二联为(30m+48m+30m)预应力混凝土连续箱梁,其预应力张拉端钢绞线束横断面布置如图2所示。预应力钢绞线采用公称直径15.2mm高强低松弛钢绞线,每根钢绞线由7根钢丝捻制而成。代号S22的钢绞线束由15根钢绞线组成,其在箱梁内的管道长度为108.2m。

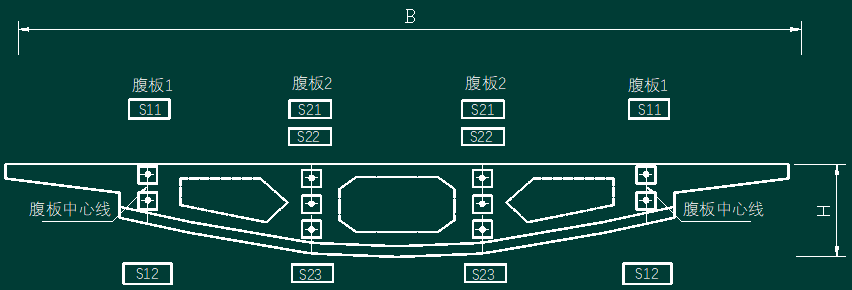

图2 主线跨线桥Ⅰ第2联箱梁预应力张拉端钢绞线束横断面布置示意图
根据工程特点,施工单位编制的总体施工组织设计中制定了如下事宜:
……
事件三,编制了主线跨线桥Ⅰ的第2联箱梁预应力施工方案如下:
(1)该预应力管道的竖向布置为曲线形式,确定了排气孔和排水孔在管道中的位置。
(2)预应力钢绞线的张拉采用两端张拉方式。
(3)确定了预应力钢绞线张拉顺序的原则和各钢绞线束的张拉顺序。
(4)确定了预应力钢绞线张拉的工作长度为100cm,并计算了钢绞线的用量。
问题
1.事件三中,预应力管道的排气孔和排水孔分别设置在管道的哪些位置?
2.事件三中,写出预应力钢绞线张拉顺序的原则,并给出图2中各钢绞线束的张拉顺序。(用图2中所示的钢绞线束的代号“S11~S23”及“→”表示)
3.事件三中,结合背景资料,列式计算图2中代号为S22的所有钢绞线束需用多少米钢绞线制作而成?
