简答题
市政公用工程
2026-07-23
背景资料:
某单位承建一条水泥混凝土道路工程,道路全长1.2km,混凝土强度等级 C30。项目部编制了混凝土道路路面浇筑施工方案,方案中对各个施工环节做了细致的部署。在道路基层验收合格后,水泥混凝土道路面层施工前,项目部把混凝土道路面层浇筑的工艺流程对施工班组做了详细的交底,交底内容如下:
安装模板→装设拉杆与传力杆→混凝土拌和与①→混凝土摊铺与②→混凝土养护及接缝施工,其中特别对胀缝节点部位的技术交底如下图所示。

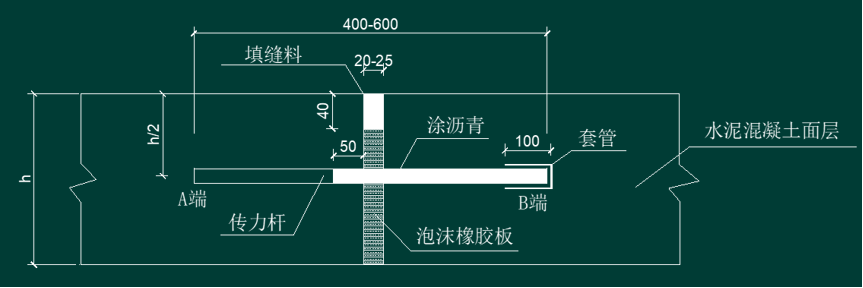

胀缝节点部位图(单位):mm
混凝土道路面层浇筑完成后,养护了数天,气温均为 25℃±2℃。当监理提出切缝工作的质疑时,项目部将同条件养护的混凝土试块做了试压,数据显示已达设计强度的80%。项目部抓紧安排了混凝土道路面层切缝、灌缝工作,灌缝采用聚氨酯,高度稍低于混凝土道路面板顶部2mm。
为保证“工完、料净、场清”文明施工,工人配合翻斗车直接上路进行现场废弃物清运工作。
问题
1.在混凝土面层浇筑工艺流程中,请指出拉杆、传力杆采用的钢筋类型。补充①、②施工工序的名称。指出上图中传力杆的哪一端为固定端。
2.请指出混凝土面层切缝、灌缝时的不当之处,并改正。
3.当混凝土强度达设计强度80%时能否满足翻斗车上路开展运输工作?说明理由。

胀缝节点部位图(单位):mm
混凝土道路面层浇筑完成后,养护了数天,气温均为 25℃±2℃。当监理提出切缝工作的质疑时,项目部将同条件养护的混凝土试块做了试压,数据显示已达设计强度的80%。项目部抓紧安排了混凝土道路面层切缝、灌缝工作,灌缝采用聚氨酯,高度稍低于混凝土道路面板顶部2mm。
为保证“工完、料净、场清”文明施工,工人配合翻斗车直接上路进行现场废弃物清运工作。
1.在混凝土面层浇筑工艺流程中,请指出拉杆、传力杆采用的钢筋类型。补充①、②施工工序的名称。指出上图中传力杆的哪一端为固定端。
2.请指出混凝土面层切缝、灌缝时的不当之处,并改正。
3.当混凝土强度达设计强度80%时能否满足翻斗车上路开展运输工作?说明理由。
参考答案
暂无
答案解析
1.(1)拉杆采用螺纹钢筋;传力杆采用光圈钢筋;
(2)①运输;②振捣;
(2)①运输;②振捣;
(3)A 端为固定端。
2.(1)切缝时的不当之处:混凝土强度达到设计强度 80%时切缝。
改正:切缝宜在水泥混凝土强度达到设计强度 25%~30%时进行。
(2)灌缝高度稍低于混凝土道路面板顶部 2mm。
改正:常温施工时灌缝材料宜与板面平。
3.不满足。
理由:根据《城镇道路工程施工与质量验收规范》CJJ1—2008规定,在面层混凝土完全达到设计弯拉强度且填缝完成前,不得开放交通。
改正:切缝宜在水泥混凝土强度达到设计强度 25%~30%时进行。
(2)灌缝高度稍低于混凝土道路面板顶部 2mm。
改正:常温施工时灌缝材料宜与板面平。
3.不满足。
理由:根据《城镇道路工程施工与质量验收规范》CJJ1—2008规定,在面层混凝土完全达到设计弯拉强度且填缝完成前,不得开放交通。
