建筑工程
某办公楼工程,建筑面积18000m2,地下3层,地上20层,框架剪力墙结构,邻近有一处砖混住宅楼。地基土层为上层为砂土,下层为粉质黏土,地下水为含水丰富的潜水和承压水,场地渗透系数K=0.0002cm/s。基础为符板基础,埋置深度为16.5m,基础底板混凝土厚度为1500mm,采取整体分层连续浇筑方式施工。基坑支护工程委托有资质的专业分包单位施工。

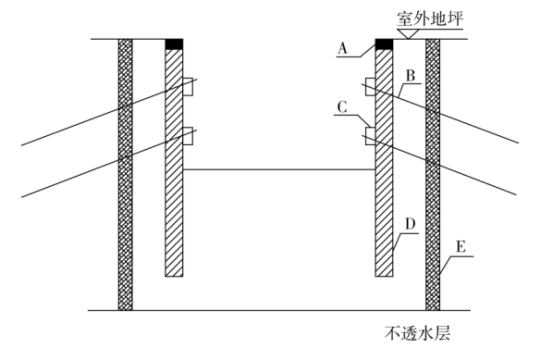

基坑支护工程分包单位提出了依据周边环境、工程地质与水文地质资料选用“灌注桩排桩+锚杆+降水井+截水帷幕”方案,并编制了基坑工程专项施工方案,包括支护结构、地下水控制、土方开挖和回填等施工技术参数等。支护结构如下图所示。

专项方案通过施工单位审核和总监理工程师审查后,由总承包单位组织专家论证。专家论证会上论证了安全保证措施等技术措施,抢险、安保、后勤等应急救援小组组成与职责。论证结束后,专家给出口头意见后离开。
基坑开挖前,监测单位编制了危大工程监测方案。鉴于本工程工程地质、水文地质条件复杂,施工单位组织对监测方案进行专项论证。项目部专职安全生产管理人员每天进行巡视检查,巡视检查的方法以目测为主。监测工作应从基坑工程施工前开始,直至地下工程完成为止。
【问题】
1.写出图中字母 A~E所代表的设施名称(如D-灌注桩排桩)。本工程适合采用哪种降水方法?写出常用截水帷幕的类型。
2.针对专家论证过程中的不妥之处写出正确做法。基坑工程专项施工方案还应包括哪些内容?基坑施工前应具备的资料有哪些?技术措施还包括哪些内容?应急救援小组组成与职责还有哪些?
3.应对监测方案进行专项论证的情况还有哪些?基坑工程专项施工方案中监测控制措施包括哪些内等?
4.巡视检查的方法除目测外,还可辅以哪些方法?现场监测的内容有哪些?
(2)本工程适合采用非真空降水管井。
(3)高压喷射注浆、地下连续墙、小齿口钢板桩、深层水泥土搅拌桩等。
2.(1)正确做法:专家论证会后,应当形成论证报告,对专项施工方案提出通过、修改后通过或者不通过的一致意见。专家对论证报告负责并签字确认。
(2)基坑工程施工工艺流程,基坑工程施工方法,基坑工程施工安全技术措施,应急预案,工程监测要求等。
(3)岩土工程勘察报告、施工所需的设计文件、施工影响范围内的建(构)筑物、地下管网和障碍物资料、施工组织设计、专项施工方案和施工监测方案。
(4)质量技术保证措施、文明施工保证措施、环境保护措施、季节性施工保证措施等。
(5)医救、善后、应急救援工作流程、联系方式等。
3.(1)①邻近重要建筑、设施、管线等破坏后果很严重的基坑工程;
②已发生严重事故,重新组织实施的基坑工程;
③采用新技术、新工艺、新材料、新设备的一、二级基坑工程;
④其他需要论证的基坑工程。
(2)监测组织机构,监测范围、监测项目、监测方法、监测频率、预警值及控制值、巡视检查、信息反馈,监测点布置图等。
4.(1)还可辅以锤、钎、量尺、放大镜等工器具以及摄像、摄影等设备进行。
(2)应至少进行围护墙顶部水平位移、沉降以及周边建筑、道路等沉降监测,并应根据项目技术设计条件对围护墙或土体深层水平位移、支护结构内力、土压力、孔隙水压力等进行监测。
你可能感兴趣的试题
A.2%
B.10%
C.1%
D.5%
A.1.2
B.1.4
C.1.5
D.1.8
最新试题
【背景资料】 某洁净厂房工程,项目经理指示项目技术负责人编制施工进度计划,并评估项目总工期,项目技术负责人编制了相应施工
【背景资料】 某新建住宅楼,框剪结构,地下2层,地上18层,建筑面积2.5万平方米。甲公司总承 包施工。
【背景资料】 某教学楼工程,建筑面积1.7万m2,地下1层,地上6层,高25.2m,主体为框架结构,砌筑及抹灰用砂浆采用
【背景材料】 某施工单位承接一工程,采用工程量清单计价模式,报价执行《建设工程工程量清单计价规范》(GB50500
【背景材料】 某综合楼工程,地下三层,地上二十层,总建筑面积68000m², 地基基础设计等级
【背景材料】 某办公楼工程,建筑面积45000m², 地下二层,地上二十六层,框架一剪力墙结
【背景资料】 某新建商业综合体项目,包含甲、乙、丙楼三栋建筑。其中丙楼为剪力墙结构, 地下二层,地上二十
【背景资料】 某文创园区工程,办公楼两层及以下为钢筋混凝土现浇框架结构,以上为装配式结构,建筑面积30000平方米
【背景资料】 某住宅楼,地下建筑面积500m2 ,地上面积2000m2 ,预制装配整体式结构,
【背景资料】 某商业综合体工程共包含甲、乙、丙、丁四栋楼。 甲楼为框架结构,在主体工程施工验收中,发现
