港口与航道工程
某港口集装箱码头堆场工程,面积共计37.5万㎡。施工内容包括饮用水系统、消防系统、电力通讯系统、雨污水排放系统以及堆场和道路,其中集装箱堆存区场地为联锁块铺面结构,自下而上分别为:级配碎石底基层、水泥稳定碎石基层和联锁块面层,结构示意见图3。
开工前,项目部编制了施工技术质量管理计划,制定了堆场联锁块铺砌施工质量通病治理措施和外购联锁块质量监督方案。
施工中,技术人员和操作人员严格按照制定的施工方案施工,认真执行自检、互检和专检制度,保质保量完成了项目施工任务。

1.根据《水运工程质量检验标准》JTS257-2008,堆场工程应划分为哪几个分部工程?
2.写出联锁铺砌块灌砂不饱满质量通病的主要防治措施。
3.写出堆场与道路的级配碎石底基层平整度、厚度、高程的允许偏差和检验频率。
基层与垫层、面层、地下管井与管沟、构筑物。
2.联锁块灌砂不饱满质量通病的主要防治措施有:
(1)填缝砂必须使用干砂,含水量不得大于2%。
(2)严格控制细砂的颗粒级配,当含有2.5mm颗粒时,必须进行过筛。
(3)填缝砂填满缝隙后方可进行压实,扫砂、压实应交替进行,不得少于2~3遍。
平整度:20mm;
厚度:±15mm;
高程:+5mm,-15mm。
检验频率:堆场每100㎡一处;道路每50延米一处。
你可能感兴趣的试题
最新试题

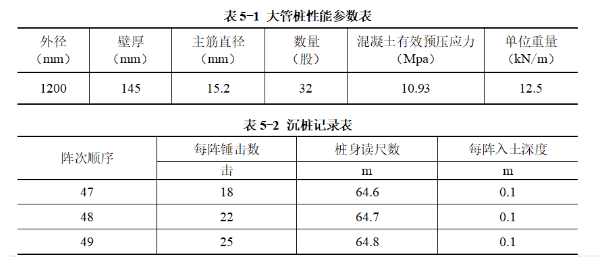

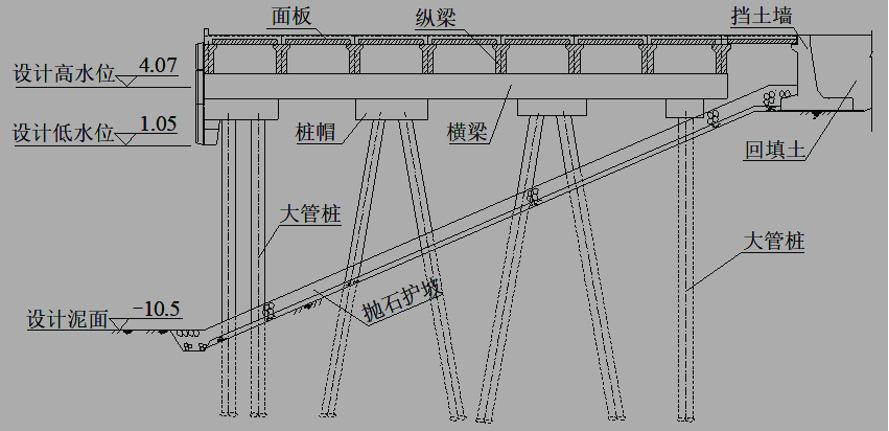

【背景资料】 某单位承揽的海港高桩梁板式码头工程,码头桩基是后张法预应力混凝土管桩(简称大管桩),上部结构由桩帽、横梁、

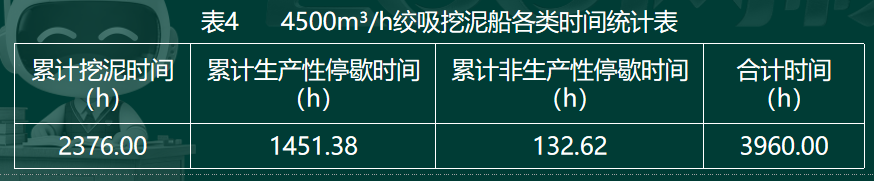

【背景资料】 某施工单位中标一项港池疏浚工程,合同工期为180天,总疏浚工程量为135.46万m³,土质为泥页岩,疏浚土
【背景资料】 某港口集装箱码头堆场工程,面积共计37.5万㎡。施工内容包括饮用水系统、消防系统、电力通讯系统、雨污水排放
【背景资料】 某重力式码头,前沿为直立式码头岸壁,后侧为斜坡式防波堤,码头及防波堤典型断面示意见图1。码头岸壁采用沉箱结
【背景资料】 某新建斜坡防波堤长为680m,自海岸延伸至海床-9.0m水深处,堤顶现浇混凝土胸墙兼做通向防波堤内侧码头的
【背景资料】 某施工单位中标一项新建海港疏浚工程,工程内容包括港池与泊位疏浚,疏浚土全部用于吹填造地,疏浚土质为中密中粗
【背景资料】 某感潮河段深水航道整治工程,主要工程内容为:建潜堤长7600m、丁坝6座和护岸长1100m。潜堤、丁坝为抛
【背景资料】 某新建5万吨级高桩梁板式码头,码头由预制混凝土方桩、现浇桩帽,预制安装混凝土横梁、纵梁、面板、靠船构件及现
【背景资料】 某海港挡沙堤,从防波堤外侧向海中延伸。堤身采用钢筋混凝土沉箱结构,沉箱安装于拋石基床上,拋石基床厚度为1.
【背景资料】 某疏浚施工单位中标一项新建港池疏浚工程,设计底标高为-12.5m(当地理论深度基准面,以下同),施工期为2
