市政公用工程

简答题背景资料:
甲市政公司负责某市旧水泥混凝土路面改造工程施工,该工程计30000㎡。施工内容包括:旧路面病害的治理、人工合成材料摊铺、3cm厚SBS改性沥青SMA上面层摊铺。 施工单位采用厂拌法施工。
为保证工期,施工单位配置了1台3000型间歇式沥青混凝土拌和站(假设改性SMA沥青混合料的压实密度为2t/m³,每台3000型拌和站每拌制一满盘料的重量为3000kg);
为了保证面层与老路面结合,先在老路面铺粘层油后铺设土工合成材料.

甲公司与建设单位签订合同约定,对原材料价格采用调价公式进行调整,基期为年中6月,工程款按月计量,每月进行调整价差,该工程投标函投标总报价中,其中沥青占30%,钢筋占5%,碎石占20%,各月价格如下表:

7月份完成工程产值408万元(按照基期价格算)。
问题:
1.指出并改正土工合成材料施工的错误之处,并说明该材料的作用?
2.该工程SMA沥青混合料最少需要拌制多少盘?
3.7月份调价之后的当月工程款是多少?(列式计算)
4.用土工合成材料和沥青混凝土面层对旧沥青路面裂缝进行防治,首先要对旧路测定什么?施工要点是哪些?

参考答案:暂无进入在线模考
1.施工顺序错误,应改为先铺设人工合成材料,再洒热沥青作粘层油。主要作用是防止反射裂缝。(防止水泥面板的裂缝反射到新铺的沥青路面上)
2. SMA混合料重量:30000×0.03×2=1800(t),至少要拌制的盘数:1800÷3=600(盘)。
3.7月份:408×(0.45+0.3×4250/4000+0.05×4020/4000+0.2×805/800)
=408×(0.45+0.319+0.05+0.201)
=416.16万元
4. (1)外观评定和弯沉值测定;(2)施工要点是:旧路面清洁与整平,土工合成材料张拉、搭接和固定,洒布粘层油,按设计或规范要求铺筑新 沥青面层。
[|||][|||][|||][|||][|||]

你可能感兴趣的试题

1
背景资料:
某城市特大桥施工,该桥起讫桩号K7+373~K10+228.656,路线长2.856km。因市区线路复杂且里程较长,该桥盖梁结构有单柱双悬挑、双柱双悬挑、三柱双悬挑及框架式盖梁等几种形式。其中单柱双悬挑盖梁下为上大下小的变截面独立实心桥墩,使用专门定制模板进行施工。K8+624~K8+824段为新建框架预应力盖梁跨越现有道路,项目部拟采用柱梁式支架法进行施工,该段上部结构顺桥方向为5×40m预应力箱梁,其中在梁中点、四分点和支点处共设置5道A。该段框架式盖梁构造和施工流程如下图所示:

施工过程中发生如下事件:
事件一:旁站监理在第一个单柱变截面桥墩混凝土浇筑过程中发现模板缝有漏浆情况,要求施工单位进行整改。施工单位立即进行封堵,发现模板出现轻微胀模,随即暂停浇筑,并对模板进行了二次加固,确保其稳定后继续
浇筑混凝土。混凝土拆模后施工单位重新校核了桥墩中心线,偏差值处于允许范围内。
事件二:K8+624~K8+824段框架式盖梁采用先穿束后浇筑混凝土的方式进行施工。其中一个盖梁在混凝土浇筑完检查时,发现有一个孔道的预应力筋无法活动,施工单位采取措施后管道恢复通畅,待预应力筋可以正常活动
后,进入下一道工序施工。
问题:

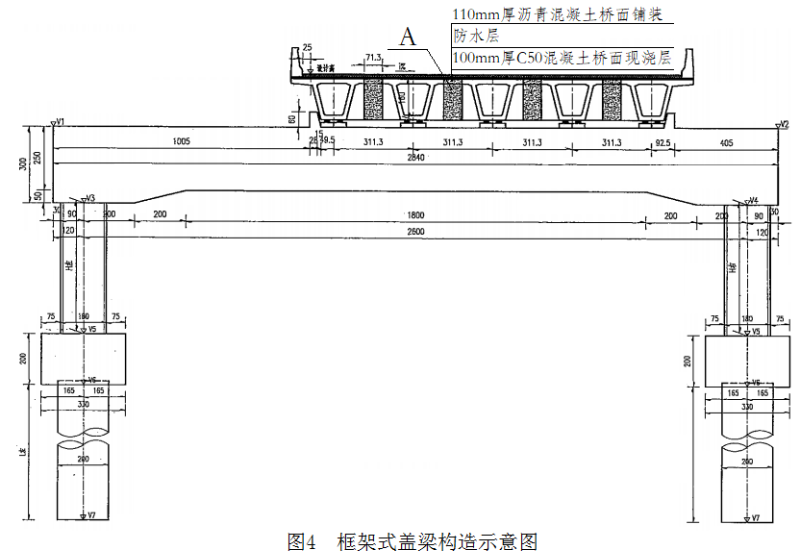

1.说明图4中结构A的名称及其作用。
2.计算K8+624~K8+824段上部结构需要后浇的A结构数量。
3.写出施工流程中B、C、D分别代表的内容。
4.试分析事件一中可能发生胀模的原因,并给出预防措施。
5.试分析事件二中预应力筋无法活动的原因,并给出施工应注意什么。

2[背景资料]

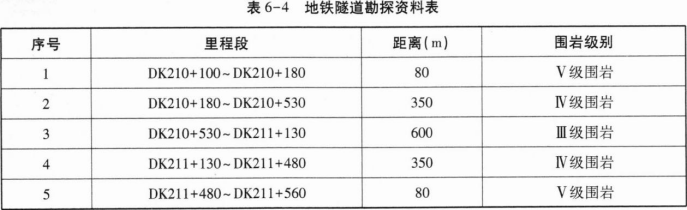

某施工单位承接一项地铁区间隧道工程,隧道设计起始里程为DK210+100~DK211+560,全长1460m,隧道最大跨度17m,最大埋深约26m,采用喷锚暗挖法施工。全区段采用复合式衬砌。地质勘探资料如表6-4所示。

项目部编制的施工组织设计部分内容如下:
(1)对隧道内DK210+100~DK210+130段拟采用管棚超前预支护。施工工序:测放孔位→钻机就位→M→压入钢管→N→封口→开挖。
(2)为了加快施工进度,拟定双向相向掘进施工,相距40m时一端停止开挖。施工进度:V级围岩:1m/天;IV级围岩:2m/天;Ⅲ级围岩:4m/天。
(3)为了加强预防职业病防治,施工现场安设通风换气装置和采光照明设施。
(4)严格落实安全生产责任制度,施工前由项目技术负责人进行安全技术交底,把好安全生产“六关”。
隧道开挖过程中,某段落施工单位采用环形开挖预留核心土法开挖,该方法包括以下工序:①上台阶环形开挖;②核心土开挖;③上部初期支护;④左侧下台阶开挖(围岩较弱);⑤右侧下台阶开挖;⑥左侧下部初期支护;⑦右侧下部初期支护;⑧隧道底板施工;⑨仰拱开挖、支护。开挖断面图如图6-3所示。

问题:
1.补充施工组织设计(1)管棚施工流程中M、N的工序名称。
2.列式计算隧道施工的最短工期是多少天?(不考虑超前支护施工)
3.施工组织设计(3)中还应补充哪些措施?
4.写出图6—3环形开挖预留核心土中开挖部位对应的工序名称,并写出①~⑨的正确施工工序。(用序号和“斗”表示)
