简答题 建筑工程
2026-06-29

【背景资料】
某学院食堂改造工程,建设单位与施工单位以《施工总承包合同(示范文本)》签订施工总承包合同,合同工期36天。工程量据实计量,实际工程量超出10%以上部分单价按90%计算。施工单位编制施工进度计划如下(单位:天):

施工中发生如下事件:
①基础工程A原图纸土方量为400m³,因地下淤泥层加深实际挖方450m³(原单价75元/m³),每天按均速施工。
②工作C施工完成后,建设单位怀疑施工单位地下管线埋设位置有误,要求重新剥露检查,后确认有误,延误工期2天,发生费用1.5万元。
③工作I施工发现设计图纸存在错误,致使施工拖延3天,发生费用3万元。
④工作G施工中施工单位租赁设备需维修保养,工程拖延2天,发生费用1万元。
上述事件发生后,施工单位均及时提出索赔请求。
【问题】
1.施工单位编制的工程进度计划能否满足合同要求?说明理由。
2.上述事件中施工单位索赔能否成立?说明理由并计算。
3.本案例工程实际工期是多少天?
4.施工单位欲采取赶工措施,赶工对象有哪些?在不考虑赶工费用时,单纯压缩J工作最多可使工期提前多少天?
5.在工期优化过程中选择优化对象应该考虑哪些因素?

参考答案

暂无

答案解析

1.能够满足合同要求。理由:该网络计划的关键线路为A→C→F→J→M,因此计划工期TP=8+10+6+8+3=35天,小于合同工期36天,因此能够满足要求。
2.事件①:成立。事件发生在关键工作上,属于甲方责任,按照原A工作计划工期8天平均完成400 m³,每天挖掘50 m³,现实际增加50 m³,工期增加1天,同时费用增加:75元/m³×400m³×10%+75元/m³×(50-400×10%) m³×0.9= 3675元。
事件②不成立。为乙方责任,故不予工期补偿和费用补偿。
事件③:成立。设计施工图纸原因,应属于甲方责任,但发生在非关键线路上,虽延误3天,但对总工期无影响,故工期不予补偿,费用补偿3万元。
事件④不成立。为乙方责任,故不予工期补偿和费用补偿。

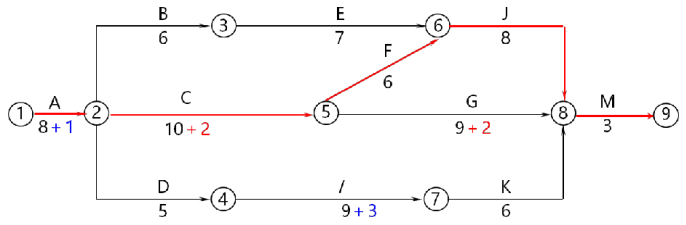

3.实际工期计算:对变更后网络计划重新利用持续时间最长法,确定关键线路仍为:A→C→F→J→M,A工作延误工期1天,C工作延误工期2天,F、J、M工作没有延误,故实际工期=35+1+2=38天,如下图。

4.赶工的对象应该是关键线路的关键工作,应为F、J、M。工作J可压缩的最大时间为3天,可使工期提前3天,因为在J工作持续时间压缩过程中,不能使其变成非关键工作,超过3天,则J工作就变成了非关键工作。
5.选择优化对象应考虑下列因素:缩短持续时间对质量和安全影响不大的工作;有备用资源的工作;缩短持续时间所需增加的资源、费用最少的工作。

你可能感兴趣的试题

1 【背景资料】
某学校扩建工程,建设单位与 A 施工单位签订了施工合同。其中教学楼共120间教室,每间教室面积140㎡,采用集中通风,房间布局及装修做法完全相同。工程于2023年7月10日完工。建设单位委托检测单位于7月15日进行室内环境污染检测。其中检测项目仅有甲醛、氨两项。共抽检有代表性的6间教室进行检测,每间教室取3个检测点,检测点距内墙面0.3m,并在通风系统关闭状态下进行。位于二层东侧的一间面积240㎡的多媒体阶梯教室选取了4个检测点,进行了室内环境污染物浓度的检测,其中两个主要指标的检测数据如表所示:

施工现场设备总容量 50kW,电气工程技术人员制定了安全用电和电气防火措施,相关部门审核,现场监理签认后实施,完工后立即投入使用。
工程现场钢筋加工场,用电设备有钢筋切断机 2 台,钢筋弯钩机 1 台,调直机 1 台,且分别由 5m 外的各开关箱控制,使用过程中,一台开关箱受损,电工工长让操作电工在其中一台开关箱内设置两个漏电保护器,分别控制两台钢筋切断机。监理工程师认为不妥,要求其整改。
施工过程中,需要进行危险性较大的登高焊、割作业,项目责任工程师编写了安全技术方案,填写动火审批表,报项目安全管理部门审查批准后,开始动火作业,动火时,电焊工发现动火地点填写错误,向项目责任工程师口头报告,项目责任工程师划改后,交由电焊工进行动火作业。
屋面节能工程施工过程中,项目部对基层及其表面处理进行了隐蔽工程验收,并保留了相关的记录和图像资料。
【问题】
1.指出教室污染物浓度检测工作中的不妥之处?说明理由。多媒体阶梯教室检测点数量选取是否符合要求?分别判断该两项检测指标是否合格?
2.指出临时用电管理中的不妥之处,并说明理由。
3.危险性较大的登高焊、割作业属于几级动火作业,并指出动火审批程序中的不妥之处,写出正确做法。
4.屋面节能工程还应对哪些部位进行隐蔽工程验收?
2 【背景资料】
某安居工程建设项目,地上6层、钢筋混凝土结构。地基土局部为软弱土层、设计采用3:7灰土垫层换填的地基处理方案。
施工前,根据《建筑与市政工程施工质量控制通用规范》GB55032的有关规定,施工单位项目负责人组织对施工管理人员和作业人员进行技术交底。开挖基坑后,施工单位按照设计要求进行灰土垫层分层铺填夯实,并通过现场试验检验压实系数。
钢筋进场时,项目部检查了钢筋的外观质量、生产企业的生产许可证及钢筋的质量证明文件,并按照国家现行有关标准抽样检验了钢筋性能及重量。
混凝土结构子分部工程完工后,施工项目技术负责人组织具有相应资质的试验室、在监理工程师的见证下,对涉及混凝土结构安全的代表性的部位进行了结构实体检验,检验结果满足规范要求。
屋面工程施工前,施工单位编制了屋面工程专项施工方案部分内容包括:
①屋面找平层分格缝纵横间距为8m;
②卷材防水层施工由屋面最高标高向下铺贴;
③防水卷材冷粘施工环境温度不低于0°C;
④女儿墙的压顶向内排水坡度为2%;
⑤高温天气施工防水材料混合料在24h内用完。
总监理工程师审查时指出方案中存在错误,要求整改。
【问题】
1、该项目施工前技术交底的内容应包括哪些?
2、灰土垫层施工中应检查的内容除压实系数外还有哪些?
3、钢筋进场时,应复试的内容有哪些?
4、混凝土结构子分部工程结构实体检验项目有哪些?
5、针对屋面工程专项施工方案中的不妥之处,给出正确做法?
3 【背景资料】
       某8度设防地区钢结构建筑物,地下2层地上24层。基坑深度12m,灌注桩基础,甲类地基,数量500根,强度等级C40。基坑开挖时采用双排桩支护+1200mm止水帷幕,屋面采用5mm厚SBS卷材防水,填充墙采用空心砖砌筑。
  总承包人A经业主同意将基坑土方开挖工程分包给某一具有资质的分包人B。分包人B根据总包人安排,编制了土方开挖的专项施工方案并经项目技术负责人审核后报项目监理机构;监理工程师组织6名专家论证;专家组成员、总承包单位和分包单位项目负责人、项目技术负责人、监理单位专业监理工程师等人员参加论证会。
       灌注桩支护完工后施工单位进行桩基检测工作,选择不同工艺、设计方认为重要的桩进行检测,抽检3根桩进行承载力检验,抽检5根桩进行完整性检验,并先进行承载力检验,然后再进行完整性检验。检测结果表明:大量灌注桩有塌孔、断桩现象。
       为了规范建筑垃圾的处置,减少环境污染,施工单位利用车辆识别、卫星定位系统和移动通信技术,建立施工现场建筑垃圾综合监管信息平台,对施工现场建筑垃圾的申报、运输等环节进行信息化管理。
【问题】
1、指出专项施工方案审核、论证中的不妥之处,说明理由。补充专项施工方案论证参会单位及参加人名称。
2、指出桩基检测中不妥之处,说明理由。补充受检桩的条件。
3、分析灌注桩塌孔的原因。
4、建筑垃圾综合监管信息平台,还可以对建筑垃圾哪些环节进行信息化管理?
