港口与航道工程

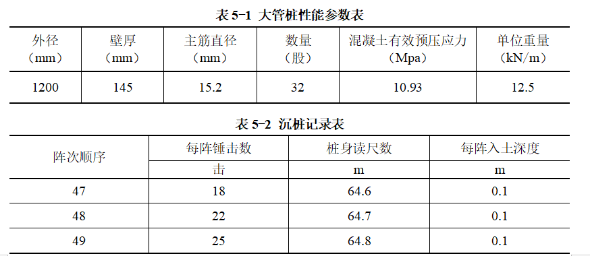

工程施工前,项目部按规定完成了施工组织设计的编制,选用架高80m的打桩船沉桩,3000t平板驳运桩;设计单位确定的停锤标准为:沉桩桩尖距设计桩尖标高2m以内,且以0.1m为一阵的最后三阵平均每击贯入度小于等于5mm。现场试沉桩过程中,锤击沉桩至桩尖高程-57.8m时,后3阵的沉桩记录见表5-2。

问题:
计算判断试沉桩至-57.8m时是否满足停锤标准,并说明理由。
每阵贯入度:47阵:5.6(mm)、48阵:4.5(mm)、49阵:4(mm)
三阵每击平均贯入度4.7(mm)
最后三阵平均贯入度为4.7mm/击<5mm/击
或:300÷65≈4.6(mm/击)
最后三阵平均贯入度为4.6mm/击<5mm/击
距设计桩尖标高-58m相差0.2m<2m
满足停锤标准。
