简答题背景资料:
某工程项目施工采用《水利水电工程标准施工招标文件》(2009年版),招标文件工期为15个月。承包方投标所报工期为13个月。合同总价确定为8000万元。合同约定:实际完成工程量超过估计工程量25%以上时允许调整单价;拖延工期赔偿金每天为合同总价的1‰,最高拖延工期赔偿限额为合同总价的10%;若能提前竣工,每提前1d的奖金按合同总价的1‰计算。
承包方开工前编制并经总监理工程师认可的施工进度计划如图16—7所示。

施工过程中发生了下列事件,致使承包方完成该工程项目施工实际用了15个月。
事件1:A、C两项工作为土方工程,工程量均为16万m3,土方工程的合同单价为16元/m3。实际工程量与估计工程量相等。施工按计划进行4个月后,总监理工程师以设计变更通知发布新增土方工程N工作的指示。N工作的性质和施工难度与A、C两项工作相同,工程量为32万m3。N工作在B、c两项工作完成后开始施工,且为H、G两项工作的紧前工作。依据合同约定,总监理工程师与承包方协商后的土方变更单价为14元/m3,用4个月完成。三项土方工程均租用1台机械开挖,机械租赁费为1万元/(月·台)。N工作实际用了4.5个月。
事件2:F工作,因设计变更等待新图纸延误1个月。
事件3:G工作由于连续降雨累计1个月导致实际施工3个月完成,其中0.5个月的日降雨量超过当地30年气象资料记载的最大强度,按合同专用条款的界定为风险事件。
事件4:H工作由于分包单位施工的工程质量不合格造成返工,实际5.5个月完成。
由于以上事件,承包方提出以下索赔要求:
(1)顺延工期6个月。理由是:完成N工作4个月;变更设计图纸延误1个月;连续降雨属于不利的条件和障碍影响0.5个月;监理工程师未能很好地控制分包单位的施工质量,应补偿工期0.5个月。
(2)N工作的费用补偿=16×32=512万元。
(3)由于第5个月后才能开始N工作的施工,要求补偿5个月的机械闲置费:5×1×1=5万元。
问题:
1.请对以上施工过程中发生的上述4个事件进行合同责任分析。
2.根据总监理工程师认可的施工进度计划,应给承包方顺延的工期是多少?说明理由。
3.确定应补偿承包方的费用,并说明理由。
4.分析承包方应获得工期提前奖励还是承担拖延工期违约赔偿责任,并计算其金额。

参考答案:暂无进入在线模考
1.合同责任分析如下:
事件1:属于发包方责任。
事件2:属于发包方责任。
事件3:发包方和承包方各承担0.5个月的责任。
(日降雨量超过当地30年气象资料记载最大强度的0.5个月的延期,属于不可抗力。另0.5个月的延期属于承包方应承担的风险责任。)
事件4:属于承包方责任。
2.应给承包单位顺延的工期为1个月。

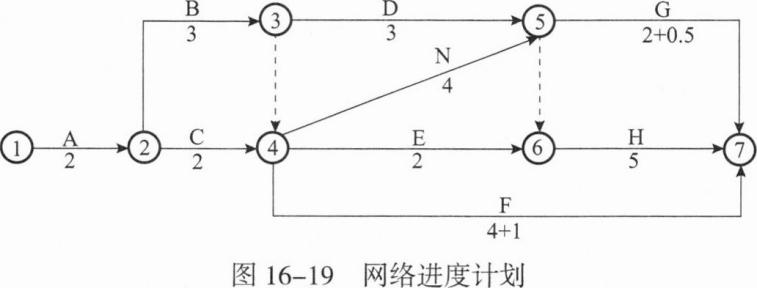

因发包方责任造成的工作增加或时间延长,应给承包单位顺延工期。属于发包方责任工作增加或时间延长后,网络进度计划如图16—19所示。

原合同工期为13个月,关键线路为A→B→D→H。调整后工期为14个月,关键线路为A→B→N→H,故工期应顺延1个月。
3.补偿承包方的总费用为465万元。理由:
由于用于A、C工作的施工机械原计划第4个月已完成工作,变更增加N工作后第5个月该机械方可使用,故应给予1个月的闲置费。
机械闲置费:1×1×1=1万元。
工程量清单中计划土方为16+16=32万m3,新增土方工程量为32万m3
应按原单价计算的新增工程量为32×25%=8万m3。
补偿土方工程款为8×16+(32—8)×14=464万元。
补偿承包方的总费用为465万元。
4.拖延工期赔偿费240万元。理由:

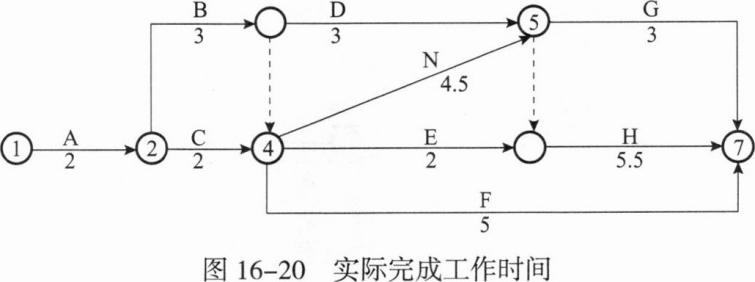

该工程实际完成工作时间如图16—20所示。

实际工期为15个月,超过约定工期2个月,承包方应承担超过合同工期1个月的违约责任。 拖延工期赔偿费为8000×1‰×30=240万元<最高赔偿限额=8000×10%=800万元。

你可能感兴趣的试题

1背景资料:
某水利工程项目概算1亿元,由政府投资建设。
招标人委托某招标代理公司代理施工招标。招标人对招标代理公司提出以下要求:为了避免潜在的投标人过多,项目招标公告仅在本市日报上发布,且采用邀请招标方式招标。招标文件规定:投标担保可采用投标保证金或投标保函方式担保,评标方法采用经评审的最低投标价法,投标有效期为60d。
项目施工招标信息发布以后,共有12家潜在的投标人报名参加投标。招标人认为报名参加投标的人数太多,为减少评标工作量,要求招标代理公司先行对报名的潜在投标人资格条件进行审查,主要审查潜在投标人资质条件。开标、评标后发现:
(1)投标人A的投标报价为8000万元。
(2)投标人B在开标后又提交了一份补充说明,提出可以降价5%。
(3)投标人C投标文件的投标函盖有企业及企业法定代表人的印章,但没有加盖项目负责人的印章。
(4)投标人D与其他投标人组成了联合体投标,附有各方资质证书,但没有联合体共同投标协议书。
(5)投标人E的投标报价低于投标人A的报价约3%,故投标人E在开标后第二天撤回了其投标文件。
经过对投标文件的评审,投标人A被确定为第一中标候选人,经评审的投标报价为8000万元。发出中标通知书后,招标人和投标人A进行合同谈判。招标人要求投标人A降价3%,否则不予签订合同。
问题:
1.发包人对招标代理公司提出的要求是否正确?说明理由。
2.判断投标人A、B、c、D的投标文件是否有效?无效时,须说明理由。
3.招标人对投标人E撤回投标文件的行为应如何处理?
4.判断合同谈判中,招标人的要求是否合理?不合理时,须说明理由。该项目施工合同应在何时签订?签约合同价应是多少?

2背景资料:
某水利水电工程项目,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订了施工承包合同,合同价格4000万元(含临建固定总价承包项目200万元)。合同中规定:
(1)工程预付款的总额为合同价格的10%,开工前由发包人一次付清。工程预付款按合同条件中的下列公式扣还:

其中F1=20%,F2=90%。
式中R——每次进度付款中累计扣回的金额;
A——工程预付款总金额;
S——合同价格;
C——合同累计完成金额。
(2)发包人从第一次支付工程款起按10%的比例扣保留金,直至保留金总额达到合同价的5%为止。
(3)物价调整采用调价公式法。
(4)材料预付款按发票值的90%支付;材料预付款从付款的下1个月开始扣还,6个月内每月扣回六分之一。
(5)利润率为7%。
(6)招标人提供的工程量清单中,对施工设备的进场和撤回、人员遣返费用等,未单独列项报价。
合同执行过程中,由于发包人违约合同解除。合同解除时的情况为:
(1)承包人已完成工程量清单中合同额2200万元。
(2)临建项目已全部完成。
(3)合同履行期间价格调整差额系数为0.02。
(4)承包人近期为工程合理订购某种材料300万元,入库已三个月;合同解除时,该种材料尚有库存50万元。
(5)承包人已为本工程永久设备签订了订货合同,合同价为50万元,并已支付合同定金10万元。
(6)承包人已完成一个合同内新增项目100万元(按当时市场价格计算值)。
(7)承包人按合同价格已完成计日工10万元。
(8)承包人的全部进场费为32万元。
(9)承包人的全部设备撤回承包人基地的费用为20万元;由于部分设备用到承包人承包的其他工程上使用(合同中未规定),增加撤回费用5万元。
(10)承包人人员遣返总费用为10万元。
(11)承包人已完成的各类工程款和计日工等,发包人均已按合同规定支付。
(12)解除合同时,发包人与承包人协商确定:由于解除合同造成的承包人的进场费、设备撤回、人员遣返等费用损失,按未完成合同工程价款占合同价格的比例计算。
问题:
1.合同解除时,承包人已经得到多少工程款(写出计算过程)?
2.合同解除时,发包人应总共支付承包人多少金额(包括已经支付的和还应支付的),列出每项费用的具体数额?
3.合同解除时,发包人应进一步支付承包人多少金额?
4.进度付款申请单内容有哪些?

3[背景资料]
某堤防除险加固工程,堤防级别为1级。该工程为地方项目,项目法人由某省某市水利行政主管部门组建,质量监督机构为该市水利工程质量监督站。该项目中一段堤防工程为一新建施工合同段,全长2.0km,为黏性土料均质堤,由某施工单位承建。该合同签约合同价为1460万元,主要工程内容、工程量及工程价款如表1-7所示。

施工过程中发生如下事件:
事件1:施工单位根据现场具体情况,将土方填筑、混凝土护坡、堤顶道路、草皮护坡工程施工分别划分为4个、2个、2个、2个作业组,具体情况如表卜8所示。

主体工程开工前,项目法人组织监理、设计、施工等单位对本合同段工程进行了项目划分。分部工程项目划分时,要求同种类分部工程的工程量差值不超过50%,不同种类分部工程的投资差额不超过1倍。
事件2:单位工程验收前,监理单位组织勘察、设计、建设、施工、运行管理(施工阶段已 有时)等单位组成工程外观质量验收组,现场进行工程外观质量验收。
事件3:工程开工后,施工单位按规范规定对土质堤基进行了清理。
事件4:土方填筑开工前,对料场图样进行了击实试验,得出土料最大干密度为1.60g/cm3,设计压实度为95%。某土方填筑单元工程的土方填筑碾压工序干密度检测结果如表1—9所示,表中不合格点分布不集中;该工序一般项目检测点合格率为92%,且不合格点不集中;各项报验资料均符合要求。

事件5:施工至2013年5月底,本合同范围内的工程项目和工作已完成工程施工质量验收已完成观测仪器和设备已测得初始值及施工期各项观测值(如有时)。据此,施工单位向项目法人申请合同工程完工验收。
问题:
 1.根据背景资料,请指出本合同段单位工程、分部工程项目划分的具体结果,并简要说明堤防工程中的单位工程、分部工程项目划分原则。
 2.指出并改正事件2的不妥之处?
 3.根据相关规范,说明事件3堤防清基的范围及技术要求。
 4.根据《水利水电工程单元工程施工质量验收评定标准一堤防工程》(SL 634—2012),评定事件4中碾压工序的质量等级并说明理由。
 5.根据《水利水电建设工程验收规程》(SL 223--2008),除事件5所述内容外,合同工程验收还应具备哪些条件以及其验收工作组的组成人员。

最新试题

背景资料: 某混凝土大坝主体工程,项目法人将土建工程、安装工程分别发包给甲、乙两家施工单位。在合同履行过程中发生了如下事

类型:简答题2026-06-18

背景资料: 某工程项目施工采用《水利水电工程标准施工招标文件》(2009年版),招标文件工期为15个月。承包方投标所报工

类型:简答题2026-06-18

背景资料: 某水利工程项目概算1亿元,由政府投资建设。 招标人委托某招标代理公司代理施工招标。招标人对招标代理公司提出以

类型:简答题2026-06-18

[背景资料] 某堤防除险加固工程,堤防级别为1级。该工程为地方项目,项目法人由某省某市水利行政主管部门组建,质量监督机构

类型:简答题2026-06-18

背景资料: 某水利水电工程项目,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订了施工承包合同,合

类型:简答题2026-06-18

运杂费指材料由交货地点运至工地分仓库(或相当于工地分仓库的堆放场地)所发生的()等费用。

类型:多选题2026-06-18

关于水利建设市场主体信用评价管理内容,说法错误的有()。

类型:多选题2026-06-18

依据水利安全生产信息上报相关管理规定,下列说法正确的有()。

类型:多选题2026-06-18

按照振捣方式不同,混凝土振捣器分为()等。

类型:多选题2026-06-18

根据《水工建筑物荷载设计规范》SL 744—2016,关于水工建筑物荷载分类,说法错误的有()。

类型:多选题2026-06-18
