简答题某大型海上工程孤立墩混凝土承台施工。混凝土的初凝时间为1.5h,终凝时间为5.0h,承台的平面尺寸为10m×10m,承台底标高为+1.0m(理论深度基准面,下同),顶标高为+5.0m,9根直径1.2m的大管桩伸入承台混凝土中2m。
承台施工时桩芯混凝土已提前灌注完成。

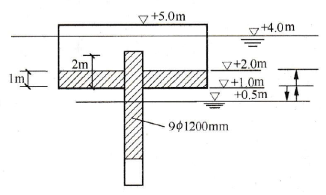

施工水域潮汐为规则半日潮,施工日的潮汐表见下表。因承台尺寸较大,施工用非水密模板。采用有效生产能力为50m³/h的混凝土拌和船,承台混凝土分两次浇筑,第一次浇筑厚度为1.0m,分四层浇筑,自下而上分别为300mm、300mm、200mm、200mm。海上浇筑混凝土要在水位以上进行振捣,在初凝以前底层混凝土不宜被水淹没。

问题
1、何时开始承台混凝土第一次浇筑对赶潮施工最有利,并说明原因。
2、通过计算第一次浇筑的底层和顶层混凝土浇筑时间及潮水涨落潮时间,判断所用拌和船的生产能力是否满足要求?

参考答案:暂无进入在线模考
1、在落潮的过程中,当潮位落至+1.0m(承台底模板刚露出水面)时开始承台混凝土第一次浇筑对赶潮施工最有利。
原因是:选择此时浇筑,可充分利用落潮时间,延长混凝土浇筑到被水淹没的时间。

2、1)底层和顶层混凝土对应的顶面标高分别为+1.3m和+2.0m。

第一次底层浇筑量为:10×10×0.3-9×3.14×(1.2/2)²×0.3≈26.95m³(或89.83×0.3=26.95m³);
混凝土拌和船浇筑第一次底层混凝土所需时间:26.95÷50=0.54h;
从5:00开始浇筑,至底层混凝土浇筑并完成振捣,时间为5:32,此时潮水低于1.0m的振捣标高,是在水位以上进行振捣。
底层混凝土浇筑时间与混凝土初凝时间的和为:0.54+1.5=2.04h。
根据本题潮汐表,可知潮水从+1.0m落至+0.5m再涨至+1.3m时间为:2.5h>2.04h,所以底层混凝土初凝以前未被海水淹没。
综上,采用有效生产能力为50m3/h的混凝土拌和船浇筑第一次底层混凝土满足时间要求。
2)验算第一次浇筑顶层混凝土(第一次四层混凝土为连续浇筑,即验算第一次混凝土施工时间是否满足)
第一次混凝土浇筑量为:89.83m³;
混凝土拌和船浇筑第一次混凝土并完成振捣所需时间:89.83÷50=1.8h;
从5:00开始浇筑,至6:48振捣完毕,查潮汐表,7:00潮高为1.064m,远低于+1.8m,是在水位以上进行振捣。
浇筑时间与初凝时间的和为:1.8+1.5=3.3h。
根据本题潮汐表,可知潮水从+1m落至+0.5m再涨至+2.0m时间约为:3.5h>3.3h,所以顶层混凝土初凝以前未被海水淹没。
综上,采用有效生产能力为50m³/h的混凝土拌和船浇筑第一次顶层混凝土满足要求。

最新试题

南方沿海某LNG码头工作平台为高桩墩台结构,墩台平面尺寸为30m×40m,顶标高+6.2m,底标高+4.2m,墩台中有两

类型:简答题2026-06-15

 某海港集装箱码头,采用沉箱重力式结构,码头基槽设计开挖断面如下图所示,采用抓斗式挖泥船施工,计算超深值取0.

类型:简答题2026-06-15

某航道局承担某港3万吨级航道疏浚工程,采用1艘4500m³耙吸式挖泥船施工。开工前,施工单位和建设单位按同一浚前水深图计

类型:简答题2026-06-15

某海港围填造地工程分两期实施,总投资约55亿元,一期工程由围堤和A区吹砂工程组成,二期工程为B区吹砂工程,其中一期工程已

类型:简答题2026-06-15

某吹填工程,吹填区面积2.54万m2,吹填总容量2000万m³,分为ABC三个区。A区0.9km2,容量750万m³。B

类型:简答题2026-06-15

某施工单位中标一项新建海港疏浚工程,工程内容包括港池与泊位疏浚,疏浚土全部用于吹填造地,疏浚土质为中密中粗砂。施工单位采

类型:简答题2026-06-15

某20万吨级单向航道扩建工程。施工单位选用12000m³自航耙吸挖泥船采用单点定位方式将疏浚土全部吹填到码头后方的吹填区

类型:简答题2026-06-15

某疏浚公司经过招投标成功承接某海港进港航道疏浚工程。该航道设计底标高-22.0m,设计底宽250m,设计边坡1:8,航道

类型:简答题2026-06-15

航道整治工程,炸礁之后采用抓斗挖泥船清渣。在清理最后一层石渣时,抓斗需挖至-12.3m(理论深度基准面作为起算面,以下同

类型:简答题2026-06-15

航道整治工程,采用水上抛枕的方式护底。抛填前测得抛填区泥面高程为-8.4m~-9.6m(理论深度基准面作为起算面,以下同

类型:简答题2026-06-15
