简答题背景资料:

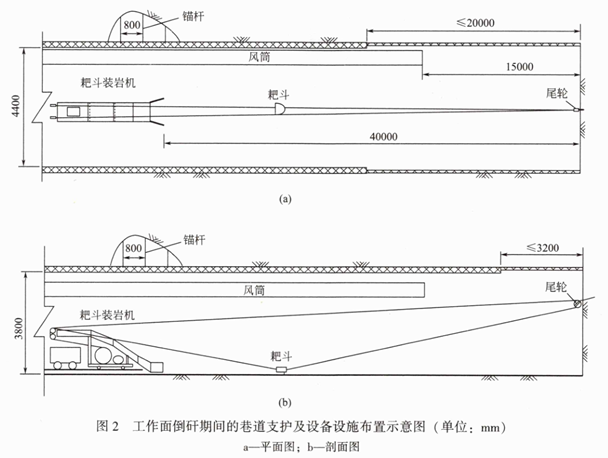

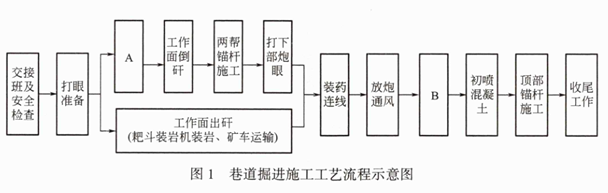

某矿井轨道大巷布置在煤层底板岩层中,所在岩层较稳定。设计巷道净断面积14.6m²,锚喷支护,锚杆长度2.0m,间排距800mm,喷射混凝土厚度100mm。巷道采用普通钻眼爆破法施工,“三八”制、“两掘一喷”正规循环作业,掘进循环进尺1.6m;出矸采用P-90B耙斗装岩机配矿车和电机车运输;压入式通风。作业规程给出的巷道掘进施工工艺流程如图1所示,工作面倒研期间的巷道支护及设备设施布置如图2所示。


问题:
1.根据巷道掘进施工工艺,指出图1中工序A和工序B的名称。
2.根据图2所示的支护情况,给出初喷、复喷混凝土距离工作面的合理间距。
3.根据图2所示的施工设备设施布置及工艺流程,指出其设备设施布置的不妥之处,说明理由或给出正确的布置。
4.巷道喷射混凝土厚度和强度检测可采用哪些方法?

参考答案:暂无进入在线模考
1.工序A为打上部炮眼,工序B为安全检查。
2.初喷需紧跟工作面;复喷距工作面不大于50m。
3.其设备设施布置的不妥之处:
(1)风筒出风口至工作面距离15m不妥。理由:风筒出风口至工作面距离一般以不大于10m为宜。
(2)耙斗装岩机布置的位置不妥。理由:耙斗装岩机距工作面太远,装渣效率低、耗时长、影响正规循环作业。
4.巷道喷射混凝土厚度检测可采用钎探法、打孔测量法、取芯法。
巷道喷射混凝土强度检测可采用钻取法、喷大板试验法、凿方切割法、无损检测法。

你可能感兴趣的试题

1背景资料:
某矿山建筑企业中标一煤矿斜井井筒工程,井筒全长800m,倾角15°,断面为直墙半圆拱形,净宽4500mm,净高4000mm。斜井穿越的地层有冲积层、风化岩层、煤层、岩层,岩层强度R=40~60MPa,地质构造简单,平均涌水量10~15m³/h。基岩段采用锚喷支护,喷射混凝土强度等级C30,厚度120mm,锚杆设计锚固力100kN,杆体为φ20×2000mm带肋钢筋,间排距1000mm×1000mm,树脂药卷锚固。
施工单位根据相关资料编制了施工组织设计,部分内容如下:
(1)斜井掘进及提升运输:气腿式凿岩机钻眼,爆破破岩,耙斗装岩机装岩,箕斗运矸(提升)。
(2)工作面锚喷支护:选用专用锚杆钻机施工,喷射混凝土采用湿式喷射工艺,地面布置搅拌站。
(3)工作面排水:采用二级排水系统,所施工的斜井中部设置二级排水站。
某月施工一段斜井,长度为65m,月末进行验收。其中喷射混凝土厚度验收检查选取了4个断面(间隔20m),每个断面沿巷道轮廓均匀布置3个点。通过打孔检测厚度,检查数据如下:第1断面:122mm、120mm、123mm;第2断面:125mm、110mm、121mm;第3断面:120mm、120mm、126mm;第4断面:120mm、121mm、120mm。
问题:
1.该斜井采用箕斗运研,提升运输系统布置有哪些要求?
2.结合背景写出湿式喷射混凝土的工艺流程。
3.该斜井设置二级排水站应考虑哪些因素?
4.该段斜井喷射混凝土厚度月度验收质量能否判定为合格?说明理由。

2背景资料:
某施工单位承担一矿井井底中央水泵房及附属设施硐室的施工任务,硐室全长25m,半圆拱形断面,围岩主要为Ⅲ类中等稳定岩层。硐室设计采用锚网喷支护,水泵基础采用强度等级为C25的混凝土浇筑,基础上预留8个螺栓孔。施工单位编制了该硐室的施工组织设计,制定了质量管理制度。
在项目实施过程中,发生了如下事件:
事件1:有5家施工企业购买了招标文件,其中A、B、E为本省施工企业,C、D为外省施工企业。为便于外省施工企业了解工程现场环境,招标人分别组织C、D进行了现场踏勘。

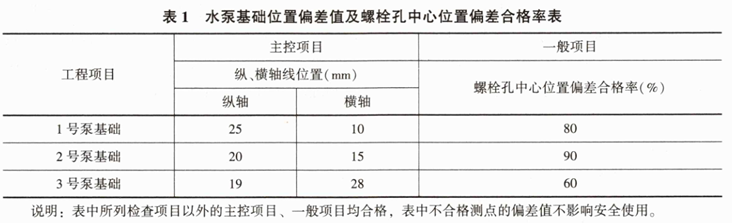

事件2:施工单位完成了水泵房3台水泵基础施工,月度验收时,监理单位抽查了工序自检记录单,显示工序验收全部合格;监理单位现场对3台水泵基础的检查项目进行了检查,其中水泵基础位置偏差值及螺栓孔中心位置偏差合格率,如表1所示。

事件3:硐室施工到管子道下口位置,工作面放炮后,班长、爆破员马上进入工作面进行安全检查,20min没有反馈消息,未进入工作面的其他作业人员判断2人已出事,立即报告了调度室,并展开救援。当救援人员到达工作面发现2人已昏迷,紧急抢救送医院后脱险。经调查属于放炮产生有害气体导致2人中毒,酿成重伤事故。
事件4:中央水泵房硐室主体施工结束后,施工单位技术负责人自行组织相关人员对中央水泵房主体工程进行了质量检验评定,报监理工程师核定后,上报建设单位进行验收。建设单位认为质量评定程序不妥。
问题:
1.该硐室施工的主要质量控制点是哪些?
2.事件1中招标人的做法是否合理?说明理由。
3.针对事件2,写出水泵基础混凝土分项工程验收主控项目基础位置允许偏差值。根据表1中的检查数据,评定3个水泵基础混凝土分项工程是否合格?说明理由。
4.事件3中,导致硐室施工发生事故的主要原因有哪些,该事故应属于哪一等级?
5.给出事件4中硐室主体工程质量评定的正确做法。

3背景资料:
某矿井采用立井开拓方式,井田中央布置有主井和副井,风井位于井田边界。主井井筒净直径5.5m、深度450m,副井井筒净直径6.5m、深度463m,井底车场为卧式环形车场。
在招标投标过程中,有5家施工企业购买了招标文件,只有A就招标文件提出了3个问题,招标人逐一进行了回答,并且向A发送了书面答复。
某施工单位中标承担该矿井主井与副井井筒、井底车场巷道和硐室工程的施工,施工组织设计部分内容如下:
(1)施工安排:主井井筒先于副井井筒3个月开工,箕斗装载硐室与主井井筒同时施工,副井井筒利用永久井架凿井,主、副井井筒同时到底后进行短路贯通,主井井筒进行临时改绞,改绞完成后副井井筒进行永久装备,副井井筒装备完成后,主井井筒进行永久装备。

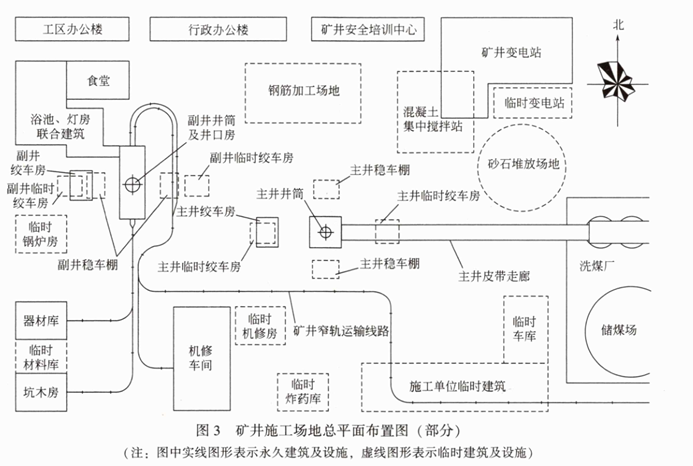

(2)施工场地平面布置:矿井工业场地主导风向为西北风,井底车场主、副井出车方向为南北方向。主、副井井筒施工准备期间,地面需要布置临时设施、施工单位临时办公和生活建筑等。矿井施工场地总平面布置(部分)如图3所示。
该施工组织设计报送审批时,审批意见认为施工安排合理,但施工布置存在问题,并且未布置临时压风机房,要求进行完善。

问题:
1.事件2中招标人的做法是否合理?说明理由。
2.施工单位采用主井井筒先于副井井筒3个月开工的安排有哪些优点?
3.用文字表述施工场地布置存在的问题或给出正确的布置。
4.临时压风机房的布置要点有哪些?
5.主井井筒临时改绞,井内需要布置的主要设备和设施有哪些?

最新试题

背景资料: 某施工单位承担一锚喷支护巷道的施工任务,该巷道为直墙半圆拱形断面,掘进断面积15.2m²,围岩中等稳定,为砂

类型:简答题2026-06-12

背景资料: 某施工单位承建一中型煤矿副井井筒施工任务,井筒设计深度605m,净直径6m。地质资料显示井筒表土层厚度17m

类型:简答题2026-06-12

背景资料: 某施工单位承建一煤矿胶运大巷工程,巷道为矩形断面,掘进宽度6.3m,掘进高度4.5m,采用锚网(索)喷永久支

类型:简答题2026-06-12

背景资料: 某施工单位承建一斜井井筒工程,井筒斜长1200m,倾角15°,直墙半圆拱形断面,净宽5200mm,净高420

类型:简答题2026-06-12

背景资料: 某煤矿斜井井筒设计长度1000m,净断面面积为16.8m²,倾角18°。地质资料显示,在斜长380m处将揭露

类型:简答题2026-06-12

背景资料: 某矿井采用立井开拓方式,井田中央布置有主井和副井,风井位于井田边界。主井井筒净直径5.5m、深度450m,副

类型:简答题2026-06-12

背景资料: 某施工单位承担一矿井井底中央水泵房及附属设施硐室的施工任务,硐室全长25m,半圆拱形断面,围岩主要为Ⅲ类中等

类型:简答题2026-06-12

背景资料: 某矿山建筑企业中标一煤矿斜井井筒工程,井筒全长800m,倾角15°,断面为直墙半圆拱形,净宽4500mm,净
