简答题 机电工程
2026-06-11

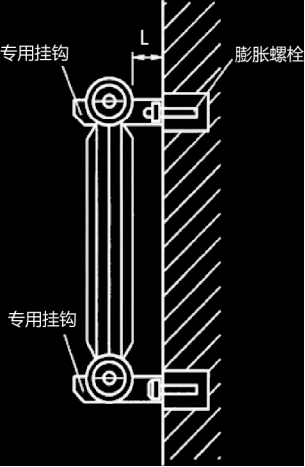

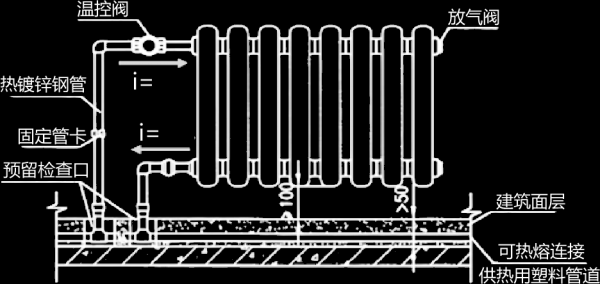

供暖系统散热器安装情况如图所示

问题:
1.分别指出图中i和L有何要求?

参考答案

暂无

答案解析

1.(1)散热器支管坡度i=1%
(2)散热器背面与装饰后的墙内表面安装距离L=30mm。

你可能感兴趣的试题

3 某施工单位承建一轧钢技改工程项目,在原轧钢厂主轧跨新增一套可逆式粗轧机,项目主要施工内容包括:主机列设备,电气系统,液压系统,附属管道安装及设备试运转等。
本项目采用固定总价合同,施工单位投标报价中,分部分项工程项目清单的直接费总计1180万元,措施费总计100万元,其他费用中暂列金额20万元,且均不虑增值税可抵扣进项税额,增值税税率9%。
施工单位成本管理部门经测算后,给项目部下达的目标成本为1200万元。项目部结合工程特点,施工方案,项目部自身技术管理实力及当地资源价格等情况,确定了项目的计划成本为1100万元。
项目部进场后,采取技术、经济措施降低成本,对管线应用BIM技术深化设计,对轧机机架的吊装方案进行优化,利用生产车间内两台行车经过相关的设计验算,最终形成双机抬吊的吊装方案,经批准后实施。项目相关人员进行了安全技术交底,并将交底记录妥善留存。轧机机架吊装就位及找平找正后,监理工程师组织了分项工程验收。项目部对轧机机架窗口中心线水平偏斜进行了测量。测量示意见图3,轧机机架安装的测量数据见表3。
施工过程中,项目部全部参与实施成本的动态控制,实际成本比计划成本降低了80万元。顺利完成竣工验收。


问题:
1.计算该项目签约的含税合同价和实际成本降低率。
2.计算轧机两机架窗口中心线水平偏斜度,轧机机架安装还应检查哪些实测项目?
