水利水电工程

简答题【例题.案例】某2级堤防加固工程主要工程内容有:①背水侧堤身土方培厚及堤顶土方加高;②迎水侧砌石护坡拆除;③迎水侧砌石护坡重建;④新建堤基裂隙黏土高压摆喷截渗墙;⑤新建堤顶混凝土防汛道路;⑥新建堤顶混凝土防浪墙。土料场土质为中粉质壤土,平均运距为2km。施工过程中发生如下事件:
事件1:土方工程施工前,在土料场进行碾压试验;高喷截渗墙工程先行安排施工,施工前亦在土料场进行工艺性试验,确定了灌浆孔间距、灌浆压力等施工参数,并在施工中严格按此参数进行施工。
事件2:高喷截渗墙施工结束后进行了工程质量检测,发现截渗墙未能有效搭接。
【问题】
1.指出该堤防加固工程施工的两个重点工程内容。
2.指出土方碾压试验的目的。
3.指出①、④、⑤、⑥四项工程内容之间合理的施工顺序。
4.指出该工程土方施工适宜的施工机械。
5.分析高喷截渗墙未能有效搭接的主要原因。

参考答案:暂无进入在线模考
1.堤基裂隙黏土高压摆喷截渗墙(或④)。
背水侧堤身土方培厚及堤顶土方加高(或①)。
2.确定合适的压实机具、压实方法、压实参数等,并核实设计填筑标准的合理性。
3.施工顺序为:④→①→⑥→⑤(或:直接写出工作名称排序)。
4.挖掘机、自卸汽车、推土机、羊脚碾(或气胎碾或振动碾)、夯实机具(或夯板、蛙夯)、洒水车。
5.高喷截渗工艺性试验场区土质为中粉质壤土,与堤基裂隙黏土存在地质差异(或:不应在土料场进行高喷截渗工艺性试验),施工中未进一步检验和调整施工参数。

你可能感兴趣的试题

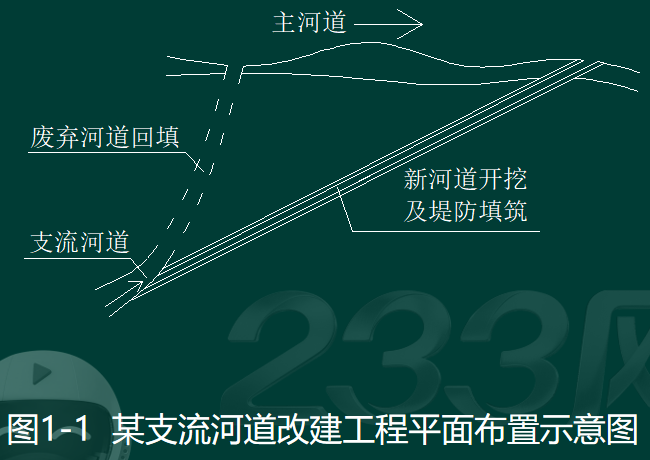

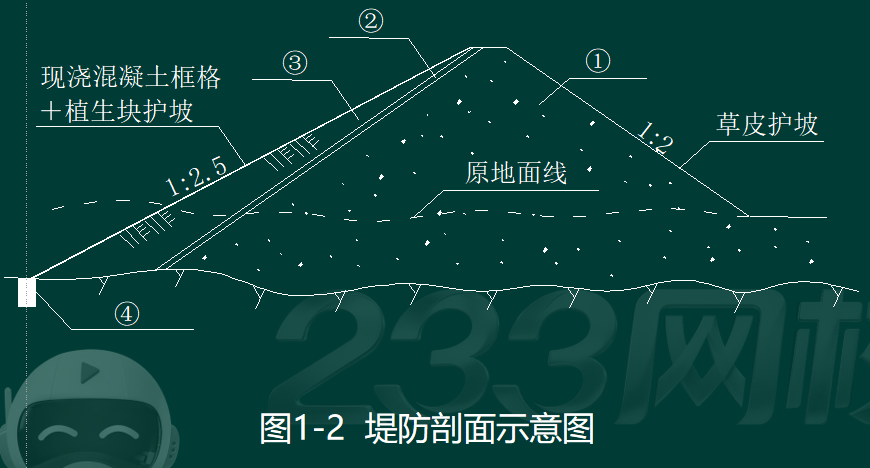

2【例题.案例】某支流河道改建工程主要建设项目包括:5.2km新河道开挖、新河道堤防填筑、废弃河道回填等,其工程平面布置示意图如图1-1所示。堤防采用砂砾石料填筑,上游坡面采用现浇混凝土框格+植生块护坡,上游坡脚设置现浇混凝土脚槽,下游坡面采用草皮护坡,堤防剖面示意图如图1-2所示。


工程施工过程中发生如下事件:
事件1:支流河道常年流水。改建工程开始施工前,施工单位编制了施工导流方案,确定本改建工程分两期施工,在新河道进口和出口处各留一道土埂作为施工围堰,并根据施工期相应河道洪水位对土埂顶高程进行了复核等。
事件2:现浇混凝土采用自建拌合站供应。施工单位根据施工进度安排,计算确定高峰月混凝土浇筑强度为12000m³,并按每天生产20小时,每月生产25天计算拌合站所需生产能力,计算公式为P=KhQm/(MN),Kh=1.5。
事件3:堤防填筑时,发现黏性土料含水量偏大,监理工程师要求施工单位采取措施降低黏性土料含水量。施工单位轮换掌子面开采,检测发现黏性土料含水量仍达不到要求。
【问题】
1.根据背景资料,分别确定一期施工和二期施工的建设项目;指出新河道进口和出口土埂围堰顶高程复核时所采用的相应水位;说明开始截断(或回填)支流河道应具备的条件。
2.指出图1-2中堤防采用的防渗型式;写出图1-2中①、②、③、④所代表的构造名称。
3.指出事件2公式中P、Kh、Qm所代表的含义,计算拌合站所需的生产能力,并判别拌合站的规模。
4.事件3中,为降低黏性土料的含水量,除轮换掌子面外,施工单位还可采取哪些措施?

最新试题

背景资料: 某混凝土大坝主体工程,项目法人将土建工程、安装工程分别发包给甲、乙两家施工单位。在合同履行过程中发生了如下事

类型:简答题2026-06-18

背景资料: 某工程项目施工采用《水利水电工程标准施工招标文件》(2009年版),招标文件工期为15个月。承包方投标所报工

类型:简答题2026-06-18

背景资料: 某水利工程项目概算1亿元,由政府投资建设。 招标人委托某招标代理公司代理施工招标。招标人对招标代理公司提出以

类型:简答题2026-06-18

[背景资料] 某堤防除险加固工程,堤防级别为1级。该工程为地方项目,项目法人由某省某市水利行政主管部门组建,质量监督机构

类型:简答题2026-06-18

背景资料: 某水利水电工程项目,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订了施工承包合同,合

类型:简答题2026-06-18

运杂费指材料由交货地点运至工地分仓库(或相当于工地分仓库的堆放场地)所发生的()等费用。

类型:多选题2026-06-18

关于水利建设市场主体信用评价管理内容,说法错误的有()。

类型:多选题2026-06-18

依据水利安全生产信息上报相关管理规定,下列说法正确的有()。

类型:多选题2026-06-18

按照振捣方式不同,混凝土振捣器分为()等。

类型:多选题2026-06-18

根据《水工建筑物荷载设计规范》SL 744—2016,关于水工建筑物荷载分类,说法错误的有()。

类型:多选题2026-06-18
