水利水电工程

简答题【例题.案例】某水库枢纽工程由主坝、副坝、溢洪道、电站及灌溉引水洞等建筑物组成。水库总库容5.84×108m³,电站装机容量6.0MW;主坝为黏土心墙土石坝,最大坝高90.3m。
【问题】指出本水库枢纽工程的等别、电站主要建筑物和临时建筑物的级别。

参考答案:暂无进入在线模考
枢纽工程等别为Ⅱ等,电站主要建筑物级别为2级、临时建筑物级别为4级。

你可能感兴趣的试题

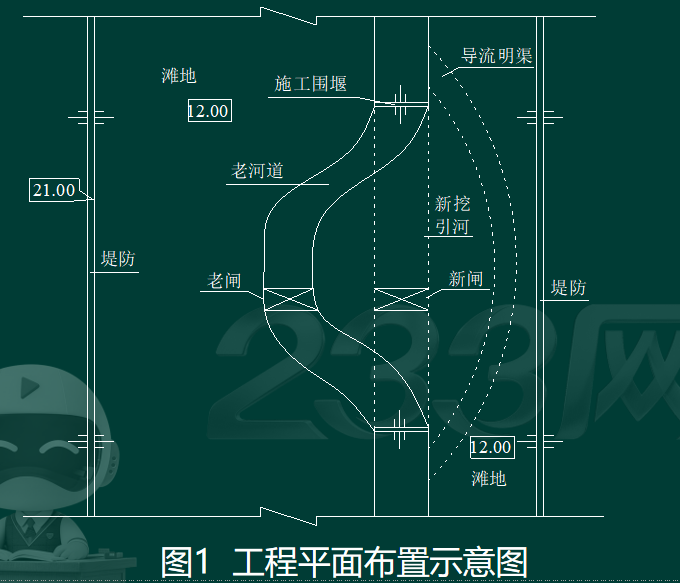

3【例题.案例】某水闸除险加固工程主要工程内容包括:加固老闸,扩建新闸,开挖引河等。新闸设计流量1100m³/s。工程平面布置示意图如图1所示。
施工合同约定工程施工总工期为3年。工程所在地主汛期为6~9月份,扩建新闸、加固老闸安排在非汛期施工,相应施工期设计洪水位为10.0m,该工程施工中发生了如下事件:

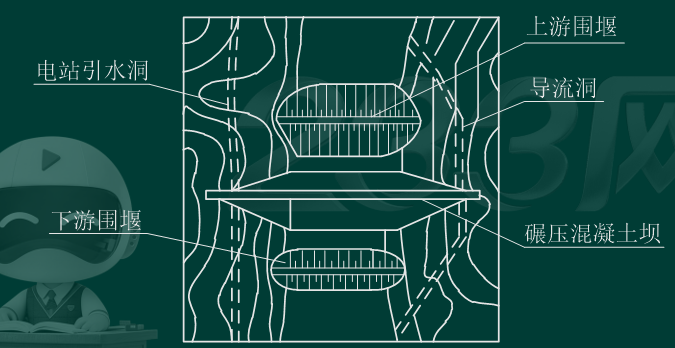

事件一:施工单位根据本工程具体条件和总体进度计划安排,提出的施工导流方案如图3所示。工程附近无现有河道可供施工导流,施工单位采用的导流方案为一次拦断河床(全段)围堰法施工,具体施工组织方案是在一个非汛期施工完成扩建新闸和加固老闸,在新闸和老闸上、下游填筑施工围堰,期间利用新挖导流明渠导流。监理单位审核后,认为开挖导流明渠工程量较大,应结合现场条件和总体工期安排,优化施工导流方案和施工组织方案。
事件二:施工单位优化施工导流方案和施工组织方案报监理单位审批,并开展施工导流工程设计,其中施工围堰采用均质土围堰,围堰工程级别为4级,波浪高度为0.8m。
事件三:施工单位在围堰施工完成后,立即进行基坑初期排水,基坑初期水深为6.0m。开始排水的当天下午,基坑水位下降了2.0m,此时围堰顶部在基坑侧局部出现纵向裂缝,边坡出现坍塌现象。施工单位及时采取措施进行处理,处理完成并经监理单位同意后继续进行后续工作。
【问题】
1.根据事件一,提出适宜的施工导流方案及相应的施工组织方案。
2.根据《水利水电工程施工组织设计规范》,计算事件二中施工围堰的设计顶高程需考虑的因素有哪些?
3.根据事件三,施工单位计算确定基坑初期排水设施时,应考虑的主要因素有哪些?
4.根据事件三,基坑围堰出现险情后,施工单位应采取哪些技术措施?

最新试题

背景资料: 某混凝土大坝主体工程,项目法人将土建工程、安装工程分别发包给甲、乙两家施工单位。在合同履行过程中发生了如下事

类型:简答题2026-06-18

背景资料: 某工程项目施工采用《水利水电工程标准施工招标文件》(2009年版),招标文件工期为15个月。承包方投标所报工

类型:简答题2026-06-18

背景资料: 某水利工程项目概算1亿元,由政府投资建设。 招标人委托某招标代理公司代理施工招标。招标人对招标代理公司提出以

类型:简答题2026-06-18

[背景资料] 某堤防除险加固工程,堤防级别为1级。该工程为地方项目,项目法人由某省某市水利行政主管部门组建,质量监督机构

类型:简答题2026-06-18

背景资料: 某水利水电工程项目,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订了施工承包合同,合

类型:简答题2026-06-18

运杂费指材料由交货地点运至工地分仓库(或相当于工地分仓库的堆放场地)所发生的()等费用。

类型:多选题2026-06-18

关于水利建设市场主体信用评价管理内容,说法错误的有()。

类型:多选题2026-06-18

依据水利安全生产信息上报相关管理规定,下列说法正确的有()。

类型:多选题2026-06-18

按照振捣方式不同,混凝土振捣器分为()等。

类型:多选题2026-06-18

根据《水工建筑物荷载设计规范》SL 744—2016,关于水工建筑物荷载分类,说法错误的有()。

类型:多选题2026-06-18
