简答题【背景资料】
某新建住宅楼工程,……招标控制价为25000万元……某施工总承包单位按市场价格计算为25200万元,为确保中标最终以23500万元作为投标价,经公开招投标,该总承包单位中标。

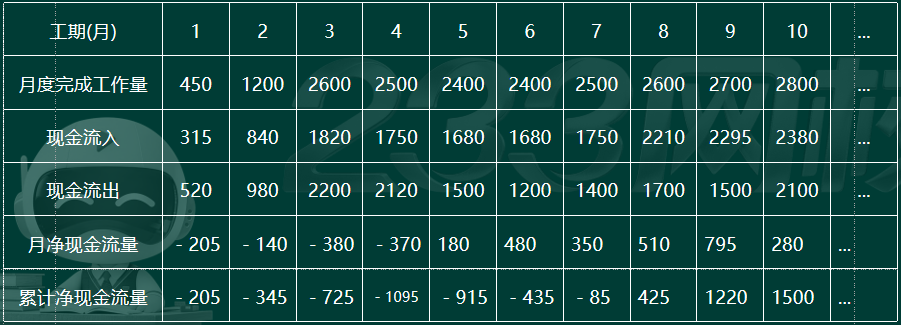

2013年6月28日,施工总承包单位编制了项目管理实施规划,其中:项目成本目标为21620万元,项目现金流量表如下(单位:万元):

截止2013年12月末,累计发生工程成本10395万元,处置废旧材料所得3.5万元,获得贷款资金800万元,施工进度奖励146万元。
某新建住宅楼工程,……招标控制价为25000万元……某施工总承包单位按市场价格计算为25200万元,为确保中标最终以23500万元作为投标价,经公开招投标,该总承包单位中标。
2013年6月28日,施工总承包单位编制了项目管理实施规划,其中:项目成本目标为21620万元,项目现金流量表如下(单位:万元):

截止2013年12月末,累计发生工程成本10395万元,处置废旧材料所得3.5万元,获得贷款资金800万元,施工进度奖励146万元。
内装修工程,项目经理部发现建设单位提供的工程量清单中未包括一层公共区域楼地面面层子目,铺贴面积1200m²,因招标工程量清单中没有类似子目,于是项目经理部按照市场价格信息重新组价。综合单价1200元/m²,经现场专业工程师审核后上报建设单位。
【问题】
1.施工至第几个月时项目累计现金流为正?该月的累计净现金流量是多少万元?
2.截止2013年12月末,本项目的合同完工进度是多少?建造合同收入为多少万元?
3.招标单位应对哪些招标工程量清单总体要求负责?依据本合同原则计算一层公共区域楼地面面层的综合单价(单位:元/m²)及总价(单位:万元,保留小数点后两位)分别是多少?
【问题】
1.施工至第几个月时项目累计现金流为正?该月的累计净现金流量是多少万元?
2.截止2013年12月末,本项目的合同完工进度是多少?建造合同收入为多少万元?
3.招标单位应对哪些招标工程量清单总体要求负责?依据本合同原则计算一层公共区域楼地面面层的综合单价(单位:元/m²)及总价(单位:万元,保留小数点后两位)分别是多少?
参考答案:暂无进入在线模考
1.项目经理部施工至第8个月时累计净现金流为正,第8个月的累计净现金流为425万元。
(分析过程如下)

2.(1)合同完工进度=10395/21620×100%=48.08%;
(2)建造合同收入:23500×48.08%+146
=11444.80万元。
3.(1)招标单位应对招标工程量清单的准确性和完整性负责。(或:招标工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。)
(2)报价浮动率=(1-23500/25000)×100%=6%;
楼地面的综合单价=1200×(1-6%)=1128元/㎡;
楼地面的总价=1128×1200÷10000=135.36 万元。
(分析过程如下)

(2)建造合同收入:23500×48.08%+146
=11444.80万元。
3.(1)招标单位应对招标工程量清单的准确性和完整性负责。(或:招标工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。)
(2)报价浮动率=(1-23500/25000)×100%=6%;
楼地面的综合单价=1200×(1-6%)=1128元/㎡;
楼地面的总价=1128×1200÷10000=135.36 万元。
你可能感兴趣的试题
最新试题
专项施工方案实施过程中,施工单位应在施工现场显著位置公告( )。
类型:多选题2026-07-02
非抗震设防及抗震设防烈度为6度、7度地区的临时间断处,当不能留斜槎时,除转角处外,可留直槎,但直槎必须做成凸槎。留直槎处
类型:多选题2026-07-02
地基处理就是提高地基强度,改善其变形性质或渗透性质而采取的技术措施。处理后的地基应满足建筑物地基( )。
类型:多选题2026-07-02
关于地下连续墙的优点,下列说法正确的有( )。
类型:多选题2026-07-02
按照材料的形态分,纤维状保温材料有( )。
类型:多选题2026-07-02
防水混凝土,留设施工缝时,不满足要求的有( )。
类型:多选题2026-07-02
外墙外保温系统包括( )。
类型:多选题2026-07-02
下列引起建筑结构失去平衡或破坏的外部作用中,属于间接作用的有( )。
类型:多选题2026-07-02
楼梯的建筑构造要满足的要求有( )。
类型:多选题2026-07-02
建筑物的组成体系包括( )。
类型:多选题2026-07-02
