机电工程

简答题背景资料:
某施工单位承建一轧钢技改工程项目,在原轧钢厂主轧跨新增一套可逆式粗轧机,项目主要施工内容包括:主机列设备,电气系统,液压系统,附属管道安装及设备试运转等。
本项目采用固定总价合同,施工单位投标报价中,分部分项工程项目清单的直接费总计1180万元,措施费总计100万元,其他费用中暂列金额20万元,且均不虑增值税可抵扣进项税额,增值税税率9%。
施工单位成本管理部门经测算后,给项目部下达的目标成本为1200万元。项目部结合工程特点,施工方案,项目部自身技术管理实力及当地资源价格等情况,确定了项目的计划成本为1100万元。
项目部进场后,采取技术、经济措施降低成本,对管线应用BIM技术深化设计,对轧机机架的吊装方案进行优化,利用生产车间内两台行车经过相关的设计验算,最终形成双机抬吊的吊装方案,经批准后实施。项目相关人员进行了安全技术交底,并将交底记录妥善留存。轧机机架吊装就位及找平找正后,监理工程师组织了分项工程验收。项目部对轧机机架窗口中心线水平偏斜进行了测量。测量示意见图3,轧机机架安装的测量数据见表3。
施工过程中,项目部全部参与实施成本的动态控制,实际成本比计划成本降低了80万元。顺利完成竣工验收。


问题:
1.计算该项目签约的含税合同价和实际成本降低率。
2.轧机机架采用双机抬吊法时,吊装设计与验算需考虑哪些主要因素?
3.安全技术交底记录应留存几份?分别由谁留存?
4.计算轧机两机架窗口中心线水平偏斜度,轧机机架安装还应检查哪些实测项目?
5.在轧辊调整装置及轧辊平衡装置安装时,齿轮传动及蜗轮蜗杆传动减速机的那些项目应符合设计文件的要求。

参考答案:暂无进入在线模考

1.  1.1)合同价(1180+100+20×1+9%=1417万元

2)实际成本:1100-80=1020万元,实际成本降低率=1200-1020/1200×100%=15%

2.  2.利用生产车间内两台行车辅助平衡梁共同抬吊轧机机架,需根据轧机机架的重量、行车的起重能力、两行车吊钩间距尺寸和提升高度进行设计和验算。

3.  3.安全技术交底记录一式三份,分别由工长、施工班组和安全员留存。

4.  4.1)机架窗口面在水平方向的偏斜度计算:

轧机两机架窗口中心线的水平偏斜度=

|300.22+300.27/2-300.40+300.32/2 |/4000=0.115/4000=0.02875‰

2)轧机机架的安装应检查机架垂直度、水平度、中心线、机架窗口在水平方向扭斜、连轧机相邻两机架平行度等参数。
5.齿轮传动及蜗轮蜗杆传动减速机的齿侧间隙、齿顶间隙、齿啮合接触面积和 传动轴轴向窜动量应符合设计文件的要求

你可能感兴趣的试题

2工业管道敷设及连接,做法正确的是()。

A.管道连接时,不得强力对口
B. 埋地管道安装应在支承地基或基础检验合格后进行
C. 埋地管道防腐层施工应在管道安装后进行
D. 大直径密封垫片需要拼接时,应采用平口对接
E. 法兰平面之间应保持垂直

3某安装公司承包一大楼机电设备安装工程,包括给排水工程、供暖工程、建筑电气工程、通风与空调工程、建筑智能化工程、电梯工程以及消防工程。安装公司项目部进场后,编制了施工组织设计、施工方案和施工进度计划,根据施工场地设计了施工总平面图,并经建设单位和监理单位审核通过。在材料进场时根据必要的材料进行了验收和复检。
安装公司在施工方案中,针对建筑变配电工程施工程序编制如下:开关柜、配电柜的安装顺序:开箱检查→二次搬运→A→柜体固定→B→C→试验调整→送电运行验收。
干式变压器的施工顺序:开箱检查二次搬运DEF送电前检查送电运行验收。

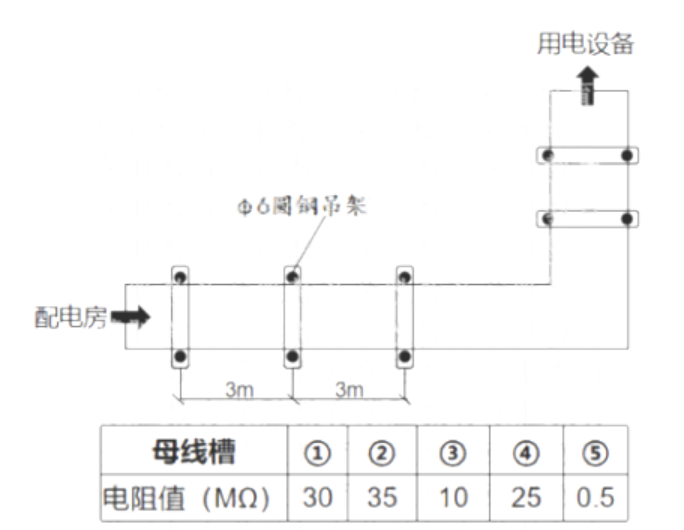

施工中发生了如下事件:施工遭遇雨季建筑渗水,母线槽受潮,送电前绝缘电阻测试不合格,并且部分吊架安装不符合规范要求(见图2)质检员对母线槽安装提出了返工要求。母线槽拆下后,有5节母线槽的绝缘电阻测试值如表2所示,母线槽经干燥处理后,增加圆钢吊架返工安装,通电验收合格。

问题:
1.分别指岀上述施工程序中A、B、C、D、E分别表示哪道工序?
2.进场时根据什么进行材料的数量和质量验收?
3.表2中,哪几节母线槽绝缘电阻测试值不符合规范要求?写出合格标准。
4.图2中,母线槽安装有哪些不符合规范要求?写出符合规范要求。

最新试题

A施工单位中标北方某石油液化项目,模块制造费用表5,项目部用赢得值法分析项目的相关偏差,指导项目运行,经过4个月的紧张施

类型:简答题2026-06-11

安装公司中标某工业厂房机电安装工程,合同内容有电气工程。管道工程、通风空调工程、设备安装及配套发电工程等所有机电安装,合

类型:简答题2026-06-11

【背景资料】 施工过程中,消防排烟系统设计工作压力750Pa,排烟风管采用角钢法兰连接,现场排烟防火阀及风管安装见图1,

类型:简答题2026-06-11

【背景资料】 某科技公司的数据中心机电采购及安装分包工程采用电子招标。工程采用固定总价合同,在合同专用条款中约定:镀锌钢

类型:简答题2026-06-11

某工程在城市核心区,工期八个月,范围包括建筑给排水,通风与空调,建筑电气和建筑智能化工程,工程采用固定总价合同,合同价3

类型:简答题2026-06-11

某钢铁厂建设一个年产100万t炼钢工程,A公司中标该工程。炼钢工程安装的内容包括原料供应系统、吹炼精炼与出钢系统、供氧系

类型:简答题2026-06-11

问题:写出图4中123分别表示什么设备?

类型:简答题2026-06-11

某施工单位承建一轧钢技改工程项目,在原轧钢厂主轧跨新增一套可逆式粗轧机,项目主要施工内容包括:主机列设备,电气系统,液压

类型:简答题2026-06-11

项目实施过程中,安装公司更换了部分空调系统的设备,其中新风机组的安装见图1,图中XF-5-01新风机组为四管制机组。为应

类型:简答题2026-06-11

不锈钢管道系统安装后,施工人员用洁净水(氯离子含量30ppm)对管道系统进行试压前项目部全面检查了管道系统(见图),焊缝

类型:简答题2026-06-11
