矿业工程管理与实务

多选题矿业工程文档管理正确的是(  )。

A.竣工资料随工程同步形成
B.单位工程竣工图应由施工单位负责编制
C.工程资料应收集原件归档
D.竣工图可直接修改施工图替代
E.资料归档可采用复印件

参考答案:A,B,C进入在线模考
工程资料同步形成、原件归档;竣工图由施工单位编制,严禁直接修改施工图;不得用复印件归档。

你可能感兴趣的试题

2【背景资料】
某中型矿井采用立井开拓,井田中央布置主井和副井,风井位于井田东部边界,建设单位与施工单位签订了施工总承包合同,施工企业承担该矿井的矿建、土建和机电安装,负责矿井的全面建设施工和管理。矿井主、副井采用冻结法施工,风井采用钻井法施工,矿井建设总工期40个月。实施中发生下列事件:
事件一:施工企业与建设单位签订合同后,将排水泵房和变电所大断面硐室掘砌工程进行分包,主井井架和副井井架安装工程进行了劳务分包,分包采用公开招标方式,选择有资质的分包方。
事件二:矿井施工安排主井先开,副井3个月后开工,风井2个月后开工:主井副井到底后,进行短路贯通,然后安排与风井贯通工程施工。期间进行临时排矸设施改装,改装方案需满足建井二期施工的要求。

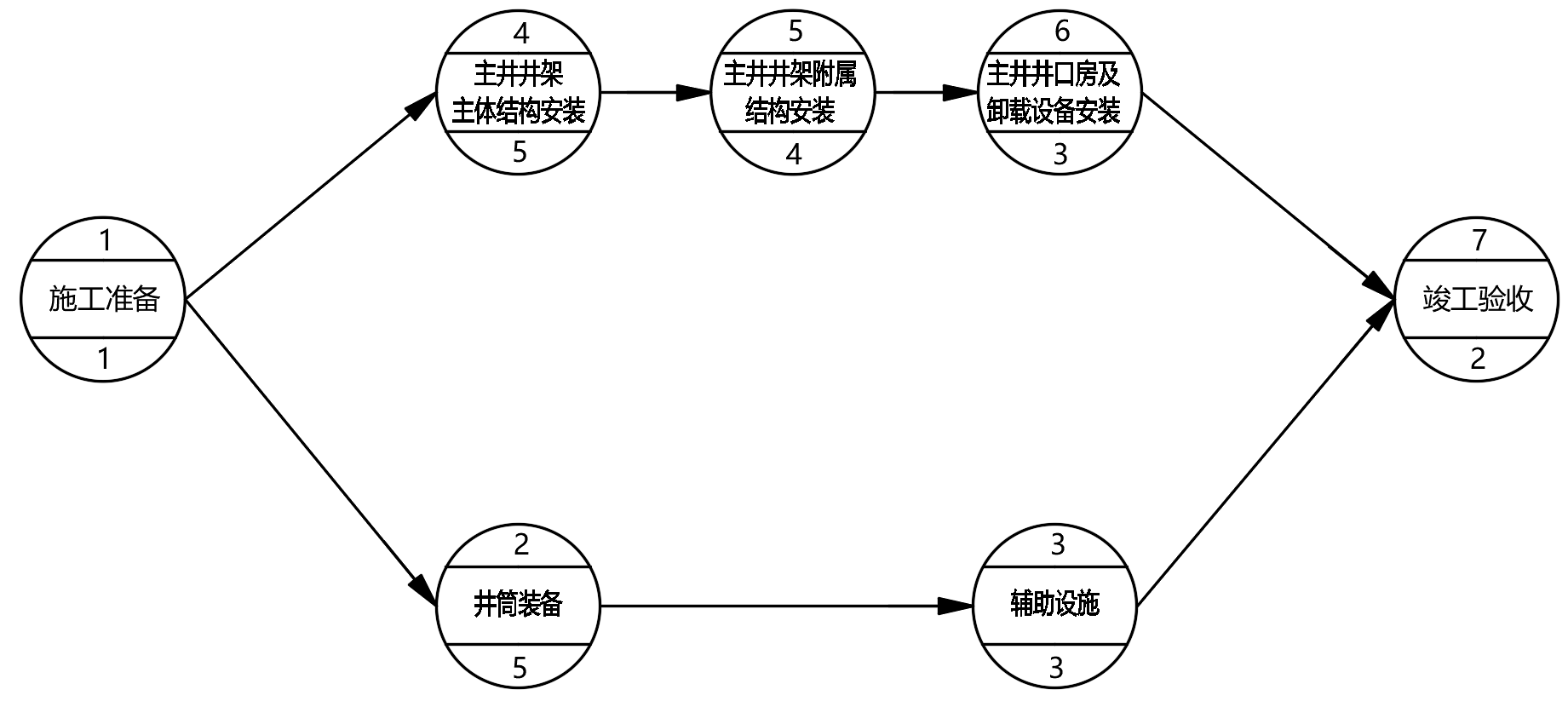

事件三:施工企业安排的主井井筒永久装备施工进度计划如图2所示,但由于井筒总漏水量偏大,施工企业进行注浆处理,导致主井井筒永久装备施工推迟2个月。建设单位要求施工单位调整主井提升系统相关项目的施工方法,确保主井井筒提升系统能够按原计划交付使用。

【问题】
1.具备承担该矿井施工任务的企业资质等级最低是哪一级,说明理由。
2.针对事件一,分别判断施工企业做法是否合理,说明理由。
3.针对事件二,给出矿井临时提升设施改装的合理方案。
4.针对事件三,施工企业应如何调整?说明理由。

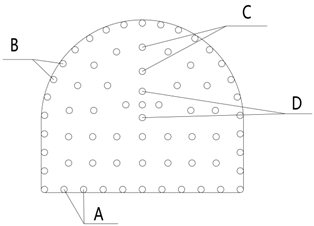

3某施工企业承建一新建煤矿主斜井施工,斜井设计全长960m,倾角16°,半圆拱形断面净宽5.0m,净高4m,斜井表层段厚度24m(含风化基岩),主要为粉土及砂层,稳定性较差,富含少量泥岩、砂质泥岩和砂岩,局部含水,预计涌水量小于5m³/h,表土段设计采用强度等级C30的钢筋混凝土支护,厚度500mm,底板采用强度等级C30混凝土,厚度300mm,基岩段采用锚喷支护,喷射混凝土厚度150mm,强度等级C30。
施工单位项目负责人组织编制了施工组织设计,斜井表土段施工先明槽开挖施工,施工至垂深7.0m后转为暗挖施工,明槽转暗挖施工前需将原明槽段全部支护完毕,监理工程师认为该施工组织设计部分内容不妥,要求修改。基岩段施工过程中发生下列事件:
事件一:某批次喷射混凝土用砂石材料进场后,项目部进行了抽样检查。检查结果:砂子模数2.0,含泥量5%,石子粒径10~20mm。
事件二:某日,专业监理工程师组织对施工企业相关部门负责人进行月度工程质量验收,检查中发现个别班组的施工质量记录中,锚杆安装质量自检表只有质量验收员的签字。
事件三:为了按期完成施工任务,建设单位要求采取措施加快爆破掘进施工进度,施工企业增加专业支护班将复喷混凝土与墙部锚杆滞后工作面100m施工,实现掘进与支护平行作业,井筒施工进至900m时,工作面后80m发生冒帮,停工7d,造成损失20万,事后施工企业提出工期和费用索赔。
【问题】
1.纠正施工组织设计中明槽施工的不妥之处,说明理由。
2.针对事件一判断原材料是否合格,说明理由。
3.指出事件二中不妥之处,说明理由并给出正确做法。
4.针对事件三施工企业索赔是否合理?说明理由。
