市政公用工程管理与实务

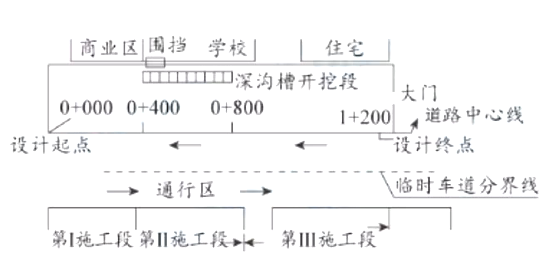

简答题某公司承建一项城区主干路改造工程,道路全长1.2km,沿线临近住宅区、学校和商业区。工程内容包括管道敷设,车行道沥青路面翻建及人行道透水砖铺装等管道沟槽最大开挖深度5m。道路分三个工段组织施浅工。因施工期间无法断交,项目部采用“半幅施工,半幅通行”的总体施工方案,施工现场平面布置见图1-1。

施工方案比选阶段,项目部拟定了A、B两种半幅路施工组织方式及对应施工进度计划,并制定了半幅路施工组织方式比较图(图1-2)。

本工程人行道透水砖铺装面积5000m²,投标报价中透水砖材料单价按28元/㎡计入综合单价。合同约定透水砖由施工单位自行购买,当材料价格波动超出±5%时可调整价差,波动幅度的计算以当地造价管理部门发布的造价信息中的材料单价为认定依据。施工期间发生了下列事件:
事件一:某日雨后巡查,在管道深沟槽开挖段地面发现一条长5m的纵向裂缝,槽底有明显积水。项目立即叫停,疏散相关人员,并加强深沟槽变形监测和巡查
事件二:施工期间材料价格上涨,透水砖在投标期造价信息中的材料单价为30元/㎡,施工期造价信息中的材料单价为36元/㎡,施工单位向建设单位提出价格调整申请。
事件三:环保部门检查指出,因工程邻近住宅和学校需加强噪声控制。
问题:

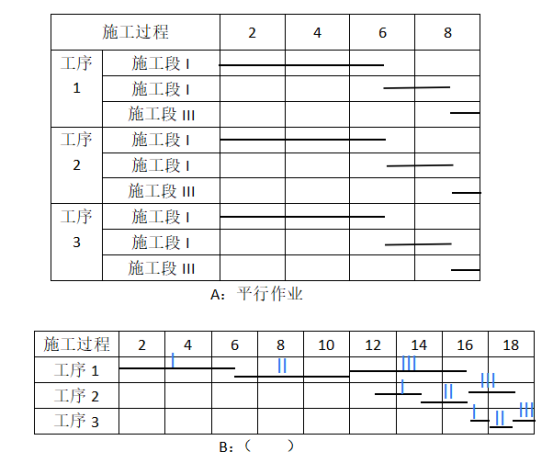

1、答出1-2中施工组织方式B的名称,考虑施工机械消耗最小选择哪种,用A/B表示。
2、结合事件一,给出深沟槽存在的危险,指出项目部还应对深沟槽采取的应急处置措施。
3、计算并说明事件二中施工单位申请透水砖价格调整的理由及应调整的总金额(不考虑税金)。
4、结合背景材料,答出事件三中可采取的噪声控制措施。

施工方案比选阶段,项目部拟定了A、B两种半幅路施工组织方式及对应施工进度计划,并制定了半幅路施工组织方式比较图(图1-2)。

本工程人行道透水砖铺装面积5000m²,投标报价中透水砖材料单价按28元/㎡计入综合单价。合同约定透水砖由施工单位自行购买,当材料价格波动超出±5%时可调整价差,波动幅度的计算以当地造价管理部门发布的造价信息中的材料单价为认定依据。施工期间发生了下列事件:
事件一:某日雨后巡查,在管道深沟槽开挖段地面发现一条长5m的纵向裂缝,槽底有明显积水。项目立即叫停,疏散相关人员,并加强深沟槽变形监测和巡查
事件二:施工期间材料价格上涨,透水砖在投标期造价信息中的材料单价为30元/㎡,施工期造价信息中的材料单价为36元/㎡,施工单位向建设单位提出价格调整申请。
事件三:环保部门检查指出,因工程邻近住宅和学校需加强噪声控制。
问题:
1、答出1-2中施工组织方式B的名称,考虑施工机械消耗最小选择哪种,用A/B表示。
2、结合事件一,给出深沟槽存在的危险,指出项目部还应对深沟槽采取的应急处置措施。
3、计算并说明事件二中施工单位申请透水砖价格调整的理由及应调整的总金额(不考虑税金)。
4、结合背景材料,答出事件三中可采取的噪声控制措施。
参考答案:暂无进入在线模考
1、
施工组织方式B为流水作业,考虑施工机械消耗最小选择B方式
2、
(1)存在的危险:边坡失稳坍塌风险,槽底浸水软化导致基底失稳风险,水压力加剧边坡破坏风险,突发性滑塌导致淹埋风险
(2)应急处置措:坑内加载反压、调整分区、分步开挖、及时浇筑快硬混凝土垫层等措施
3、
调整理由:基准单价(投标期信息价):30元/㎡,施工期信息价:36元/㎡,波动幅度=(36-30)/30×100%=20%>±5%,触发调价条件。由于施工单位投标报价(28元/㎡)低于基准单价(30元/㎡),且为价格上涨,按规范应以基准单价为基础计算风险幅度。
应调整的总金额:30×(1+5%)=31.5。36-31.5=4.5.故应调增4.5元/㎡。
调整金额:4.54×5000=22500元
4、
(1)针对现场噪声源,采取隔声、吸声、消声等降噪措施。(2)采用低噪声施工设备。(3)噪声较大的机械设备远离现场办公区、生活区和周边敏感区。(4)混凝土输送泵、电锯等机械设备设置吸声降噪屏或其他降噪措施。(5)施工作业面设置降噪设施。(6)材料装卸设置降噪垫层,轻拿轻放,控制材料撞击噪声。(7)施工场界声强限值昼间不大于70dB(A),夜间不大于55dB(A)
施工组织方式B为流水作业,考虑施工机械消耗最小选择B方式
2、
(1)存在的危险:边坡失稳坍塌风险,槽底浸水软化导致基底失稳风险,水压力加剧边坡破坏风险,突发性滑塌导致淹埋风险
(2)应急处置措:坑内加载反压、调整分区、分步开挖、及时浇筑快硬混凝土垫层等措施
3、
调整理由:基准单价(投标期信息价):30元/㎡,施工期信息价:36元/㎡,波动幅度=(36-30)/30×100%=20%>±5%,触发调价条件。由于施工单位投标报价(28元/㎡)低于基准单价(30元/㎡),且为价格上涨,按规范应以基准单价为基础计算风险幅度。
应调整的总金额:30×(1+5%)=31.5。36-31.5=4.5.故应调增4.5元/㎡。
调整金额:4.54×5000=22500元
4、
(1)针对现场噪声源,采取隔声、吸声、消声等降噪措施。(2)采用低噪声施工设备。(3)噪声较大的机械设备远离现场办公区、生活区和周边敏感区。(4)混凝土输送泵、电锯等机械设备设置吸声降噪屏或其他降噪措施。(5)施工作业面设置降噪设施。(6)材料装卸设置降噪垫层,轻拿轻放,控制材料撞击噪声。(7)施工场界声强限值昼间不大于70dB(A),夜间不大于55dB(A)
你可能感兴趣的试题
最新试题
某城市道路地下段长370m,为矩形双孔断面,采用明挖法施工,基坑宽18.5m,开挖深度10.05m,地层为软土,直上而下
类型:简答题2026-06-01
某城市综合管廊支线工程,包括节点井、检查井和支线管道。节点为矩形现浇钢筋混凝土结构,外包SBS改性沥青防水卷材,节点井基
类型:简答题2026-06-01
某公司承建一项城市互通立交工程,工程内容包含一座左转匝道桥。单向双车道,跨径组合为5联3x30m,寸桥面宽度10.4m,
类型:简答题2026-06-01
某公司承建一项城区主干路改造工程,道路全长1.2km,沿线临近住宅区、学校和商业区。工程内容包括管道敷设,车行道沥青路面
类型:简答题2026-06-01
关于球墨铸铁给水管道水压试验的说法中,正确的是()
类型:单选题2026-06-01
双管注浆法的介质是()。
类型:单选题2026-06-01
关于球墨铸铁给水管道水压试验的说法中,正确的是()
类型:单选题2026-06-01
双管注浆法的介质是()。
类型:单选题2026-06-01
某城市道路地下段长370m,为矩形双孔断面,采用明挖法施工,基坑宽18.5m,开挖深度10.05m,地层为软土,直上而下
类型:简答题2026-06-01
某城市综合管廊支线工程,包括节点井、检查井和支线管道。节点为矩形现浇钢筋混凝土结构,外包SBS改性沥青防水卷材,节点井基
类型:简答题2026-06-01
