市政公用工程管理与实务

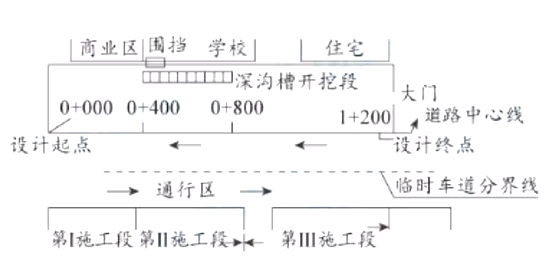

简答题某公司承建一项城区主干路改造工程,道路全长1.2km,沿线临近住宅区、学校和商业区。工程内容包括管道敷设,车行道沥青路面翻建及人行道透水砖铺装等管道沟槽最大开挖深度5m。道路分三个工段组织施浅工。因施工期间无法断交,项目部采用“半幅施工,幅通行”的总体施工方案,施工现场平面布置见图1-1。

施工方案比选阶段,项目部拟定了A、B两种半幅路施工组织方式及对应施工进度计划,并制定了半幅路施工组织方式比较图。(图1-2)

本工程人行道透水砖铺装面积5000m²,投标报价中透水砖材料单价按28元/㎡计入综合单价。合同约定透水砖由施工单位自行购买,当材料价格波动超出±5%时可调整价差,波动幅度的计算以当地造价管理部门发布的造价信息中的材料单价为认定依据。施工期间发生了下列事件:

事件一:某日雨后巡查,在管道深沟槽开挖段地面发现一条长5m的纵向裂缝,槽底有明显积水。项目立即叫停,疏散相关人员,并加强深沟槽变形监测和巡查
事件二:施工期间材料价格上涨,透水砖在投标期造价信息中的材料单价为30元/㎡,施工期造价信息中的材料单价为36元/㎡,施工单位向建设单位提出价格调整申请。
事件三:环保部门检查指出,因工程邻近住宅和学校需加强噪声控制。
问题:
1.答出1-2中施工组织方式B的名称,考虑施工机械消耗最小选择哪种,用A/B表示。
2.结合事件一,给出深沟槽存在的危险,指出项目部还应对深沟槽采取的应急处置措施。
3.计算并说明事件二中施工单位申请透水砖价格调整的理由及应调整的总金额(不考虑税金)。
4.结合背景材料,答出事件三中可采取的噪声控制措施。

参考答案:暂无进入在线模考
1.流水作业。考虑施工机械消耗最小选择B
2.存在的危险:边坡失稳坍塌风险,槽底浸水软化导致基底失稳风险,水压力加剧边坡破坏风险,突发性滑塌导致淹埋风险
应急处置措:坑内加载反压、调整分区、分步开挖、及时浇筑快硬混凝土垫层等措施
3.调整理由:基准单价(投标期信息价):30元/㎡,施工期信息价:36元/㎡,波动幅度 = (36 - 30) / 30 × 100% = 20% > ±5%,触发调价条件。由于施工单位投标报价(28元/㎡)低于基准单价(30元/㎡),且为价格上涨,按规范应以基准单价为基础计算风险幅度。
应调整的总金额:30×(1+5%)=31.5。36-31.5=4.5.故应调增4.5元/㎡。
调整金额:4.54×5000=22500元
4.可以采取隔声、吸声、消声等降噪措施

你可能感兴趣的试题

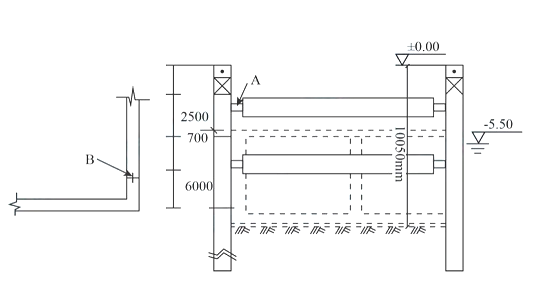

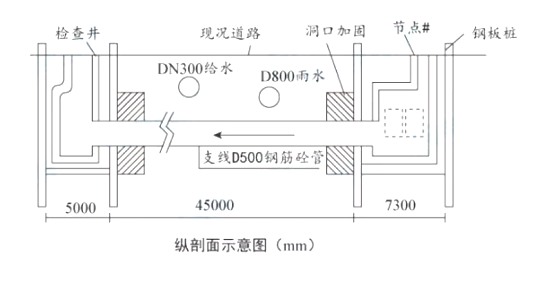

1某城市综合管廊支线工程,包括节点井、检查井和支线管道。节点为矩形现浇钢筋混凝土结构,外包SBS改性沥青防水卷材,节点井基坑平面尺为7.3mx6.5m,深7.2m,采用拉森钢板桩支护,角部设置钢斜撑。支线为D1500钢筋砼管,下穿现况道路,采用泥水平衡顶管施工,管顶覆土厚度4.6m,管廊支线纵剖面见图4,地层自上而下为杂填土、粉质黏土、细砂、黏土、潜水埋深3.8m。

施工期间发生下列事件:
事件一:项目部利用节点井围护结构作为顶管工作井顶管定成后,再进行节点井结构施工。节点井结构及顶管施工顺度如下:
节点井围护结构拉森钢板桩打入→基坑开控与支撑→J管洞口加固→洞口止水装置、后背及导轨安装→顶进设备安装→泥水循环系统安装→A→开洞、管道顶进一节点井结构、防水及换撑施工→回填→B→拉森钢板桩孔处理。
事件二:开工前项目部编制了顶管专项施工方案,对顶管工作井施工尺寸、泥水平衡顶管泥水压力、后背墙强度,工作井后背土体允许抗力进行计算。
事件三:顶管施工前,专业单位对道路进行雷达探测,发现顶管设计线路管顶上方局部存在空洞,项目部制定了专项处理方案。
事件四:设计交底明确了节点井与支线钢筋砼管结合部位的做法和要求;顶管管道端头应与节点井内墙面齐平节点井侧墙砼浇筑前应对洞口处管道外壁进行处理,节点井外包防水层延伸到管道外壁,长度不小于0.5m。
问题
1.事体一中工序A、B名称。
2.事件二顶管专项施工方案还需计算的项目。
3.事件三,分析顶管穿越道路施工的安全风险,答出顶管施工前针对空洞应采取的处理措施。
4.事件四,答出支线钢筋砼管与节点井结构连接防水施工要点。

3双管注浆法的介质是()。

A.水泥浆+高压水
B.水泥浆+压缩空气
C.高压空气+水流
D.高压水泥浆
