建筑工程管理与实务
背景资料:
某智能医药产业园工程,基础采用钢筋混凝土灌注桩,主体结构为钢筋混凝土框架结构,地下1层、地上6层,建筑面积2.5万平方米,合同工期455日历天。施工总承包单位组建项目部组织施工。
项目部按照规定,明确要求施工现场禁止使用和限制使用的施工工艺、设备包括:饰面砖水泥砂浆粘贴、钢筋闪光对焊、灌注桩桩头“直接凿除法”等施工工艺,竹脚手架、三点式安全带、扣件式钢管卸料平台等施工设备,如图1-1所示。

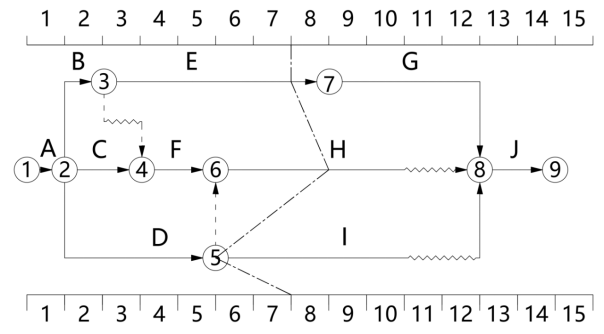

工程施工到第7个月末时,项目部使用前锋线比较法对施工进度计划执行了检查,如图1‑2所示。
项目部在编制临时用电工程组织设计前,经过现场勘测,确定了电源进线等临电线路布设内容。《临时用电工程组织设计》按照《危险性较大的分部分项工程安全管理规定》的要求,履行了“编制、审核、审批”程序。
项目部通过计算现场施工、机械、生活及消防等临时用水项目用水量,确定临时用水干管的总用水量(含漏水损失)Q=15L/s,干管内水流速度v=1.5m/s。
【问题】
1.答出图1‑1中B~F显示的施工工艺或设备名称(如:A钢筋闪光对焊工艺)。
2.分别答出图1-1中限制使用的施工工艺或设备的限制条件和范围。
3.答出图1‑2网络计划的总工期(月)、关键线路(表示为:A-B-C)。
4.答出图1‑2中前锋线比较检查的实际进度结果。除前锋线比较法外,实际进度与计划进度比较检查的方法还有哪些?
5.临时用电工程组织设计前,应确定的临电线路布设内容还有哪些?计算临时用水干管的直径(单位:mm,取整数)。
C:扣件式钢管卸料平台
D:灌注桩桩头“直接凿除法”
E:饰面砖水泥砂浆粘
F:竹脚手架
2.(1)限制使用钢筋闪光对焊工艺。在非固定的专业预制厂(场)或钢筋加工厂(场)内,对直径大于或等于22mm的钢筋进行连接作业时,不得使用钢筋闪光对焊工艺。可使用套筒冷挤压连接、滚压直螺纹套筒连接等机械连接工艺替代。
(2)限制使用灌注桩桩头“直接凿除法”工艺,不得用于地基基础设计等级乙级及以上房屋建筑工程。可使用“预先切割法+机械凿除”桩头处理、“环切法”整体桩头处理等工艺替代。
(3)限制使用扣件式钢管卸料平台,不得用于三层(或10m)及以上建筑工程施工,不得用作悬挑卸料平台。可使用型钢卸料平台等替代。
3.网络计划的总工期14个月,关键线路:A-B-E-G-J
4.(1)工作G按实际进度进行,不影响工期;工作H提前一个月,非关键工作,不影响总工期;工作I拖后两个月,总时差为2个月,不影响总工期。
(2)除前锋线比较法外,实际进度与计划进度比较检查的方法还有:横道图比较法、S曲线比较法。
5.(1)临时用电工程组织设计应在现场勘测和确定电源进线、变电所或配电室位置及线路走向后进行。
(2)

你可能感兴趣的试题
最新试题
某住宅小区更新改造项目,地下2层,地上6层,总建筑面积2.6万平方米。建设单位(甲方)的招标文件要求投标单位具有二级及以
某学校科研楼工程,地下2层,地上6层,总建筑面积2.4万平方米,地下为钢筋混凝土框架‑剪力墙结构,地上为钢框架结构,外墙
背景资料: 某住宅小区更新改造项目,地下2层,地上6层,总建筑面积2.6万平方米。建设单位(甲方)的招标文件要求投标单位
背景资料: 某学校科研楼工程,地下2层,地上6层,总建筑面积2.4万平方米,地下为钢筋混凝土框架-剪力墙结构,地上为钢框
背景资料: 某住宅工程,总建筑面积8.8万平方米,包括6栋地下2层、地上23层的住宅楼和配套用房。 项目开工
背景资料: 某智能医药产业园工程,基础采用钢筋混凝土灌注桩,主体结构为钢筋混凝土框架结构,地下1层、地上6层,
关于建筑装饰装修工程质量验收的说法,正确的有( )。
关于灰土挤密法和土挤密桩法施工规范要求的说法,正确的有( )。
关于基坑工程土方开挖施工的说法,正确的有( )。
关于高温天气混凝土工程施工规范要求的说法,正确的有( )。
