公路工程管理与实务
简答题背景资料

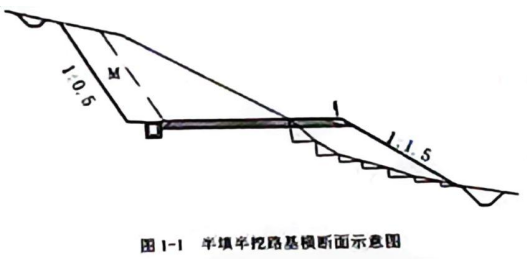

某山区二级公路工程,起讫桩号为K16+100~K28+600,其中K17+300~K17+900为硬质石方段,其平整平挖路基横断面示意图如图1-1所示,业主与承包人参照《公路工程标准施工招标文件》通用及专用合同条款签订了施工合同,合同中约定,人工工日单价110元/工日,人员窝工、机械闲置补偿按其单价的65%计取,除税费外企业管理费、利润等综合费率为25%(以直接费为计算基数)。

施工过程中发生以下事件:
事件一:针对石质路基结合项目整体情况,承包人拟采用多种爆破开挖方式,如洞向爆破、光面爆破、预裂爆破、延时爆破、静态爆破。现场勘查发现K17+900坡面附近有一座电塔,经专家论证,K17+900前后60m路段不允许采用炸药爆破开挖。
事件二:承包人编制了路基工程施工方案,其中路基施工工序图如图1-2所示。
部分施工技术要点如下:
(1)石质路床欠挖部分应予凿除,超挖部分应采用细粒土找平处理,路床底面有地下水时,设置渗沟进行疏导,渗沟应采用硬质碎石回填。
(2)填石路堤岩性相差较大的填料应分层或分段填筑,压实机械选用自重不小于18t的振动压路机。部分路段需利用细粒土回填,细粒土填土层应直接填筑在填石路堤顶面。

事件三:路基工程施工过程中,遇到了季节性大雨,持续5天后变成30年一遇特大暴雨,暴雨引发了某段路基山体滑坡。经监理人和承包人共同核实,造成以下损失:
(1)因季节性大雨停工5天,共造成人工窝工100工日、机械闲置35台班。
(2)因暴雨及山体滑坡导致停工8天,共造成人工窝工120工日、机械闲置40台班,现场修复工作共消耗人工40工日,机械15台班。
以上机械平均台班单价为1200元/台班,事件发生后,承包人按规定的程序提出了工期索赔和除税费外的费用索赔。
问题
1.结合事件一和图1-1,答出一般情况下M区域适宜的石方爆破方式,分别答出受电塔影响路段适宜的石方爆破方式和其炮孔内应填入的材料名称。
2.分别答出图1-2中施工工序X、Y的名称。
3.指出事件二中施工技术要点的两处错误,并改正。
4.事件三中,承包人可向业主索赔工期多少天?由于暴雨及山体滑坡导致人工窝工。机械闲置,承包人可向业主索赔费用多少元?针对现场修复工作,承包人可获得费用补偿多少元?(计算结果保留整数)填
某山区二级公路工程,起讫桩号为K16+100~K28+600,其中K17+300~K17+900为硬质石方段,其平整平挖路基横断面示意图如图1-1所示,业主与承包人参照《公路工程标准施工招标文件》通用及专用合同条款签订了施工合同,合同中约定,人工工日单价110元/工日,人员窝工、机械闲置补偿按其单价的65%计取,除税费外企业管理费、利润等综合费率为25%(以直接费为计算基数)。

施工过程中发生以下事件:
事件一:针对石质路基结合项目整体情况,承包人拟采用多种爆破开挖方式,如洞向爆破、光面爆破、预裂爆破、延时爆破、静态爆破。现场勘查发现K17+900坡面附近有一座电塔,经专家论证,K17+900前后60m路段不允许采用炸药爆破开挖。
事件二:承包人编制了路基工程施工方案,其中路基施工工序图如图1-2所示。
部分施工技术要点如下:
(1)石质路床欠挖部分应予凿除,超挖部分应采用细粒土找平处理,路床底面有地下水时,设置渗沟进行疏导,渗沟应采用硬质碎石回填。
(2)填石路堤岩性相差较大的填料应分层或分段填筑,压实机械选用自重不小于18t的振动压路机。部分路段需利用细粒土回填,细粒土填土层应直接填筑在填石路堤顶面。
事件三:路基工程施工过程中,遇到了季节性大雨,持续5天后变成30年一遇特大暴雨,暴雨引发了某段路基山体滑坡。经监理人和承包人共同核实,造成以下损失:
(1)因季节性大雨停工5天,共造成人工窝工100工日、机械闲置35台班。
(2)因暴雨及山体滑坡导致停工8天,共造成人工窝工120工日、机械闲置40台班,现场修复工作共消耗人工40工日,机械15台班。
以上机械平均台班单价为1200元/台班,事件发生后,承包人按规定的程序提出了工期索赔和除税费外的费用索赔。
问题
1.结合事件一和图1-1,答出一般情况下M区域适宜的石方爆破方式,分别答出受电塔影响路段适宜的石方爆破方式和其炮孔内应填入的材料名称。
2.分别答出图1-2中施工工序X、Y的名称。
3.指出事件二中施工技术要点的两处错误,并改正。
4.事件三中,承包人可向业主索赔工期多少天?由于暴雨及山体滑坡导致人工窝工。机械闲置,承包人可向业主索赔费用多少元?针对现场修复工作,承包人可获得费用补偿多少元?(计算结果保留整数)填
参考答案:暂无进入在线模考
1.①M区域适宜的石方爆破方式为定向爆破
受电塔影响路段宜采用静态爆破,炮孔内需填入膨胀剂,孔口用黏土进行堵塞处理。
2.X:开挖截水沟,Y:边坡修整
3.错误一:“超挖部分应采用细粒土找平处理”不正确。
改正:石质路床超挖部分应采用强度较高的碎石(或石渣、级配碎石)回填,并碾压密实,不得采用细粒土找平,以免产生不均匀沉降或排水不良。
错误二:“细粒土填土层应直接填筑在填石路堤顶面”不正确。
改正:细粒土填土层不得直接填筑在填石路堤顶面,应在填石路堤顶面设置过渡层(如碎石、砂砾或土工合成材料隔层),或采用分层填筑、设置台阶等方式,防止细粒土流失和路面结构破坏。
4.①承包人可向业主索赔工期
②由于暴雨及山体滑坡导致人工窝工属于不可抗力,由此导致的机械闲置人员窝工损失由承包人承担。故机械闲置,承包人可向业主索赔费用0元。
③人工费:110×40=4400元。机械15×1200=18000.
可获得费用补偿合计4400+18000=22400元
受电塔影响路段宜采用静态爆破,炮孔内需填入膨胀剂,孔口用黏土进行堵塞处理。
2.X:开挖截水沟,Y:边坡修整
3.错误一:“超挖部分应采用细粒土找平处理”不正确。
改正:石质路床超挖部分应采用强度较高的碎石(或石渣、级配碎石)回填,并碾压密实,不得采用细粒土找平,以免产生不均匀沉降或排水不良。
错误二:“细粒土填土层应直接填筑在填石路堤顶面”不正确。
改正:细粒土填土层不得直接填筑在填石路堤顶面,应在填石路堤顶面设置过渡层(如碎石、砂砾或土工合成材料隔层),或采用分层填筑、设置台阶等方式,防止细粒土流失和路面结构破坏。
4.①承包人可向业主索赔工期
②由于暴雨及山体滑坡导致人工窝工属于不可抗力,由此导致的机械闲置人员窝工损失由承包人承担。故机械闲置,承包人可向业主索赔费用0元。
③人工费:110×40=4400元。机械15×1200=18000.
可获得费用补偿合计4400+18000=22400元
你可能感兴趣的试题
3根据《公路路基施工技术规范》,四级公路的高程控制测量等级应采用( )
A.二级
B.三级
C.四等
D.五等
最新试题
背景资料 某单洞两车道二级公路岩质隧道,起讫桩号为K1+000~K1+985,地下水不发育,其中K1+200~K1+30
类型:简答题2026-06-05
背景材料 某施工单位承建某二级公路工程,其中含一座先简支后连续预应力混凝土箱梁桥,桥梁全长306.5m,全幅宽12.5m
类型:简答题2026-06-05
背景资料 某二级公路建成通车5年后,沥青混凝土路面表面出现了A、B及坑槽等类型的病害,路面病害示意图如图2所示。经路面技
类型:简答题2026-06-05
背景资料 某山区二级公路工程,起讫桩号为K16+100~K28+600,其中K17+300~K17+900为硬质石方段,
类型:简答题2026-06-05
公路高边坡施工时,下列情形中,属于重大事故隐患的有( )。
类型:多选题2026-06-05
根据《公路工程建设项目概算预算编制办法》,属于措施费的有( )。
类型:多选题2026-06-05
下列延误事件中,承包商不可获得工期补偿的有( )。
类型:多选题2026-06-05
下列公路工程施工方案的编制内容中,属于施工工艺技术的有( )
类型:多选题2026-06-05
根据《关于开展公路桥梁和隧道工程施工安全风险评估试行工作的通知》,应进行安全风险评估的桥梁工程有( )
类型:多选题2026-06-05
关于公路护栏施工技术要求的说法,正确的有( )
类型:多选题2026-06-05
