多选题 质量、投资、进度控制
2026-05-17

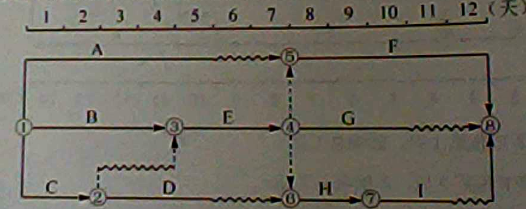

某工程双代号时标网络计划如下图所示,从图中可获得的正确信息有()

A.工作C的自由时差是2天
B.工作H的总时差是1天
C.工作D的最迟开始时间是第6天
D.工作F的最早开始时间是第8天
E.工作E的最迟完成时间是第8天

参考答案

B,C,D

答案解析

【233网校参考解析】选项A错误,C工作无波浪线,自由时差是0天。
选项B正确,H工作的总时差是1天,因为I波浪线为1天。
选项C正确,D工作的迟开始时间是第6天。6.7.8完成D工作,H工作9.10完成,I工作11.12完成。
选项D正确,F工作的最早开始时间是第8天。
选项E错误,E工作的最迟完成时间是第7天。
【本题考点】双代号时标网络计划P59

你可能感兴趣的试题

A.第2周实际进度拖后
B.第3周实际进度拖后
C.第4周实际进度超前
D.第5周停工0.5周
E.第7周实际进度正常

A.工作D拖后1周,影响总工期
B.工作F拖后2周,不影响总工期
C.工作E拖后1周,不影响总工期
D.工作K拖后2周,不影响总工期
E.工作J拖后2周,影响总工期
A.措施项目费
B.暂列金额
C.计日工价款
D.专业工程暂估价
E.总承包服务费
