公路工程管理与实务

多选题避险车道主要由()等组成。

A.引道
B.制动床
C.救援车道
D.突起路标
E.线形诱导标

参考答案:A,B,C进入在线模考
避险车道是指在长陡下坡路段行车道外侧增设的供速度失控(刹车失灵)车辆驶离正线安全减速的专用车道。避险车道主要由引道、制动床、救援车道等组成。

你可能感兴趣的试题

1项目标后预算总成本包括()。

A.企业管理费
B.利润
C.直接费
D.措施费
E.现场管理费

2背景资料:
某公路工程路线长2.192km,其中软土地基路段约400m,填土高度平均4.5m,位于冲积平原,地层厚度均匀,层位稳定,地层主要由第四系新近沉积的淤质土和第四系下更新统的灰、杂色黏土和砂层构成。其层次由上至下分别为黏土(硬壳层)、淤泥质粉质黏土、粉质黏土、黏土。
该项目采用袋装砂井辅以砂垫层方法处理软基,示意图如下所示。施工工艺流程为:整平原地面→铺设下层砂垫层→机具定位→打入套管→沉入砂袋→埋砂袋头→拔出套管→设备移位→铺上层砂垫层。

砂井井径、间距及布置经多次固结计算确定,砂井直径为7cm、间距1.2m,按梅花形排列;砂垫层厚度60cm,保证高出地表水位20cm。项目部选用了渗透系数不小于砂的聚丙烯编织砂袋,具有良好的透水、透气性,一定的耐腐蚀、抗老化性能,其抗拉强度能保证承受砂袋自重和弯曲所产生的拉力;砂必须采用大于0.5mm的颗粒占总重50%以下、含泥量不大于3%、渗水率较高的细砂。
施工中,套管拔出检查了砂袋的外露长度,砂袋入土深度是否满足要求,共发现有5个砂袋被带出,带出长度1m左右。
问题:
1.改正施工工艺流程。
2.改正项目部材料选择中的错误。
3.对5个被带出的砂袋应如何处理?

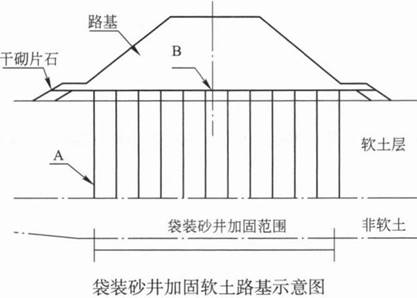

4.配置处理该软基的机械设备。指出图中构筑物A、B名称。

3背景资料:

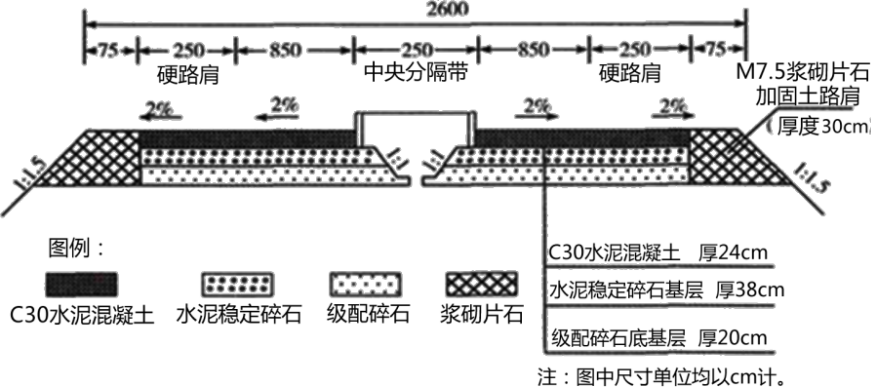

某施工单位承接了长60.5km的平原区新建公路路面施工,路面面层采用C30水泥混凝土,基层为水泥稳定碎石,底基层为级配碎石,土路肩采用M7.5浆砌片石加固。路面结构如下图所示:

事件1:水泥混凝土路面施工前,在项目部附近设置了拌合站,并对拌合站设置提出了以下要求:
(1)拌合站尽量靠近主体工程施工部位,应远离生活区、居民区,尽量设在生活区、居民区的上风向。
(2)拌合站建设应综合考虑施工生产情况,合理划分拌合作业区、材料计量区、材料库、运输车辆停放区、试验区、集料堆放区及生活区,内设洗车池(洗车台)、污水沉淀池和排水系统。
(3)拌合站各罐体宜连接成整体,安装缆风绳和避雷设施,每一个罐体应喷涂成统一的颜色,并绘制项目名称及施工单位的名称,两者竖向平行绘制。
(4)混凝土拌合应采用强制式拌合机。拌合设备应采用质量法自动计量,水、外掺剂计量应采用流量或人工计量方式。

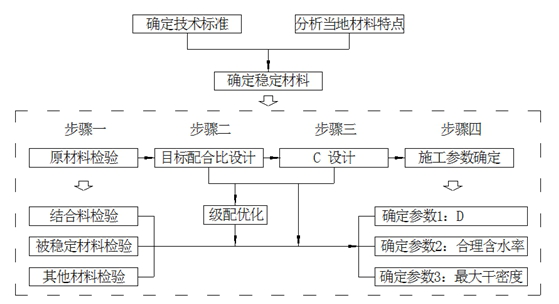

事件2:施工单位在基层施工前,进行了各项标准试验,包括标准击实试验、集料的级配试验、混合料的配比试验、结构强度试验等,其中路面基层无机结合料稳定材料配合比设计流程图如下图所示。

事件3:水泥稳定碎石基层采用中心站集中拌和法施工。施工前,为了更好控制材料供应,项目部确定了每日施工段作业长度。
事件3:为控制水泥混凝土路面的施工质量和工期,施工单位采用滑模摊铺技术,整幅施工路面部分。按照设计要求,该路面需要设置横向施工缝,采用平缝加传力杆的形式。由于工地仅有挖掘机和推土机,故使用这两种机械进行上料。
事件4:水泥混凝土路面完成后,进行质量检验。具体实测项目包括:弯拉强度、平整度、板厚度、相邻板高差、纵横缝顺直度、中线平面偏位、路面宽度、纵断高程和横坡。
问题:
1.依次判断事件1中关于拌合站设置说法是否正确?如不正确请改正。
1.写出事件2中 图1步骤三中 C 设计、步骤四中 D 参数的名称。
3.事件2中,为了合理确定每日施工作业段长度,需要考虑哪些因素?
4.根据事件3,写出传力杆的施工方法;同时若施工机械配备不当,请改正并补充。
