简答题 机电工程
2026-05-13

【背景资料】
某项目建设单位与A公司签订了氢气压缩机厂房建筑及机电工程施工总承包合同,工程包括:设备及钢结构厂房基础、配电室建筑施工,厂房钢结构制造、安装,一台20t通用桥式起重机安装,一台活塞式氢气压缩机及配套设备、氢气管道和自动化仪表控制装置安装等。经建设单位同意,A公司将设备及钢结构厂房基础、配电室建筑施工分包给B公司。

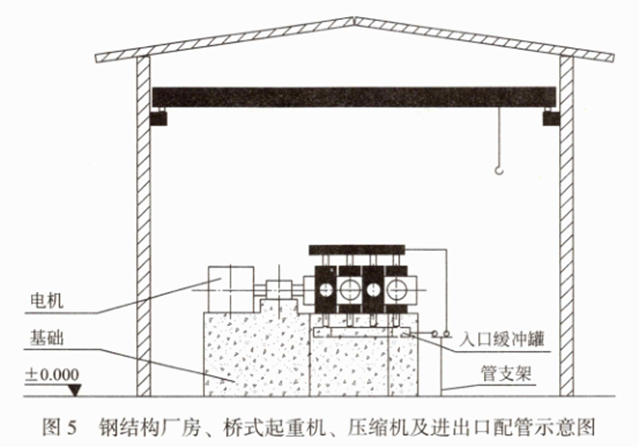

钢结构厂房、桥式起重机、压缩机及进出口配管如图5所示。

A公司编制的压缩机及工艺管道施工程序:压缩机临时就位→□→压缩机固定与灌浆→□→管道焊接→……→□→氢气管道吹洗→□→中间交接。
B公司首先完成压缩机基础施工,与A公司办理中间交接时,共同复核了标注在中心标板上的安装基准线和埋设在基础边缘的标高基准点。
A公司编制的起重机安装专项施工方案中,采用两根钢丝绳分别单股捆扎起重机大梁,用单台50t汽车起重机吊装就位,对吊装作业进行危险源辨识,分析其危险因素,制定了预防控制措施。
A公司依据施工质量管理策划的要求和压力管道质量保证手册规定,对焊接过程的六个质量控制环节(焊工、焊接材料、焊接工艺评定、焊接工艺、焊接作业、焊接返修)设置质量控制点,对质量控制实施有效的管理。
电动机试运行前,A公司与监理单位、建设单位对电动机绕组绝缘电阻、电源开关、启动设备和控制装置等进行检查、电动机与传动机械的联轴器检查,结果符合要求。

问题:
1.依据A公司编制的施工程序,分别写出压缩机固定与灌浆、氢气管道吹洗的紧前和紧后工序。
2.B公司标注的安装基准线包括哪两个中心线?测试安装标高基准线一般采用哪种测量仪器?
3.在焊接材料的质量控制环节中,应设置哪些控制点?
4.A公司编制的起重机安装专项施工方案中,吊索钢丝绳断脱和汽车起重机侧翻的控制措施有哪些?
5.电动机试运行前,对电动机安装和保护接地的检查项目还有哪些?
6.电动机交接试验有哪些内容?

参考答案

暂无

答案解析

1.依据A公司编制的施工程序,压缩机固定与灌浆、氢气管道吹洗的紧前和紧后工序如下:
(1)压缩机固定与灌浆的紧前工序是:压缩机找平找正;紧后工序是:压缩机连接氢气管道。
(2)氢气管道吹洗的紧前工序是:氢气管道压力试验;紧后工序是:压缩机空负荷试运行。
2.B公司标注的安装基准线包括:纵向中心线、横向中心线。
测试安装标高基准线一般采用的测量仪器是水准仪。
3.在焊接材料的质量控制环节中,应设置的控制点包括:焊材的采购、验收(复验)、保管、烘干及恒温存放、发放与回收。
4.(1)A公司编制的起重机安装专项施工方案中,吊索钢丝绳断脱的控制措施有:吊索钢丝绳或卸扣的安全系数满足规范要求;钢丝绳吊索捆扎起重机大梁直角处加钢制半圆护角。
(2)A公司编制的起重机安装专项施工方案中,汽车起重机侧翻的控制措施有:严禁超载(违章作业);支腿接触地面平整,地耐力满足要求,支腿稳定性好。
5.电动机试运行前,对电动机安装和保护接地的检查项目还包括:
(1)检查电动机安装是否牢固、地脚螺栓是否拧紧。
(2)检查电动机的保护接地线连接是否可靠。
(3)通电检查电动机的转向是否正确;
(4)对于绕线型电动机还应检查滑环和电刷。
6.(1)测量绕组的绝缘电阻和吸收比;(2)定子绕组直流耐压试验和泄漏电流测量;(3)电动机交流耐压试验;
