【背景资料】

某办公楼工程,地下二层,地上十层,总建筑面积27000m²,  现浇钢筋混凝土框架结构。建设单位与施工总承包单位签订了施工总承包合同,双方约定工期为20个月,建设单位供应部分主要材料。

在合同履行过程中,发生了下列事件:

某学校工程包括教学楼和图书馆。教学楼采用自然通风,地上6层,共90间教室。

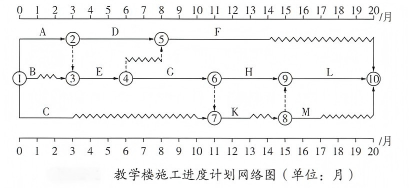

教学楼施工进度计划网络图见下图,假定各项工作匀速施工。由于工作B、工作C 、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成。



由于种种原因,使得工程前期进展拖延,第8月末对工程实际进展情况进行检查发现:G工作刚刚开始,D 工作后延4个月。现业主方要求仍按原计划时间竣工,要求项目部 采取赶工措施。随后,施工单位将工作G 、H 、L划分为两个流水段组织流水作业,具体数据见下表。

【问题】

1.在不改变原施工进度计划总工期和工作间工艺关系的前提下,如何安排工作B、C、H这三项工作的施工顺序比较合理,试计算此时该专业施工队从进场到出场最短需要多少时间,其中最少的间断工作时间为多少个月。

2.网络计划中工作的六个时间参数分别是什么?工期一般有哪三种?网络图中三个类型的节点是哪些?

3.G 、H 、L 三项工作的流水施工工期为多少?能否满足业主提出的按原计划日期竣工 的要求,简述理由。并画出G 、H 、L三项工作的流水施工横道图。

4.流水施工的特点是什么?

参考答案:暂无进入在线模考

1.(1)施工顺序为:B→C→ H 。

(2)该专业施工队从进场到出场最短需要时间为:13个月,其中最少的间断时间为5个月。

2. (1)网络计划中工作的六个时间参数:

①最早开始时间(ES);

②最早完成时间 (EF);

③最迟开始时间 (LS);

④最迟完成时间( LF);

⑤总时差(TF);

⑥自由时差( FF)。

(2)工期泛指完成任务所需要的时间, 一般有以下三种:

①计算工期,根据网络计划 时间参数计算出来的工期,用Tc表示。

②要求工期,任务委托人所要求的工期,用Tr表示。

③计划工期,根据要求工期和计算工期所确定的作为实施目标的工期,用Tp表示。

(3)网络图中有三个类型的节点:起点节点、终点节点、中间节点。

3. (1)G 、H 、L三项工作的流水施工工期为:(3+2)+(2+3)+2=12月

(式中算式最后的2表示K 工作也是L工作的紧前工作,为满足逻辑关系L工作的进场时间需要比正常流水施工的进场晚2个月)。

(2)能满足。

理由:此时,线路G→H→L 工期缩减至12个月(压缩了2个月); 工作D总时差为6个月, 延误4个月并且压缩2个月后仍不会成为关键线路;线路G→K→M工期缩减至9个月,也不会成为关键线路。故此时的关键线路为G→K→L 和G→H →L, 两者都可满足业主提出的按原计划日期竣工的要求。

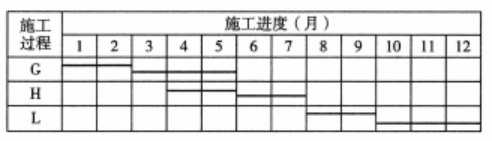

(3)流水施工横道图如下:



4. 流水施工的特点:

(1)科学利用工作面,争取时间,合理压缩工期;

(2)工作队实现专业化施工,有利于工作质量和效率的提升;

(3)工作队及其工人、机械设备连续作业,同时使相邻专业工作队的开工时间能够最大限 度地搭接,减少窝工和其他支出,降低建造成本;

(4)单位时间内资源投入量较均衡,有利于资源组织与供给。[|||][|||][|||][|||][|||]

你可能感兴趣的试题

1

【背景资料】

某新建办公楼工程,地下二层,地上十六层,现浇钢筋混凝土剪力墙结构,屋面保温层为喷涂硬泡聚氨酯,厚度为350mm。通过公开招标,建设单位与某施工单位签订了施工总承包合同。施工合同中约定钢筋由建设单位供应,其他结构材料及装饰装修材料均由总承包单位自行采购。

施工前,项目部建立健全了检测试验管理制度。因设计变更,项目部及时调整了检测试验计划。制定了施工过程质量检测试验计划,部分内容见下表。施工过程质量检测 试验抽检频次依据质量控制需要等条件确定。

钢筋进场时提供了产品合格证,由专业质检人员单独进行抽样复验并将包括材料的品种、型号、规格、数量、外观检验和见证取样等内容的质量验证记录上报监理单位备案。

在主体结构施工期间,当地质量监督机构例行检查时对钢筋进行原位取样检测,检测结果显示钢筋原材存在质量问题,质量监督机构要求施工单位停工整改。在质量分析会上,建设单位认为钢筋进场后办理了交接手续,总承包方也同意接收,由此造成的损失和责任均应由总承包方承担。

在屋面硬泡聚氨酯保温层喷涂前,项目部向监理单位提交了喷涂专项方案,内容包括:配合比设计、拌制计量准确,发泡厚度应均匀一致,喷涂时喷嘴与施工基面的间距由操作工人根据现场条件并结合经验确定, 一次喷涂厚度20mm,  硬泡聚氨酯喷涂后20min内严禁上人。监理单位认为所报专项方案部分内容有误,要求按相关规定修改后重报。

【问题】

1.检测试验管理制度的内容有哪些?写出检测试验技术管理的程序。应及时调整施工检测试验计划的情形还有哪些?

2.写出表中相关检测试验项目对应主要检测试验参数的名称(如土方回填土工击实:最大干密度)。确定抽检频次条件还有哪些?

3.改正材料抽样复验的错误之处。该质量问题的损失和责任应由哪一方承担?说明理由。

4.针对屋面硬泡聚氨酯保温层喷涂专项方案中的不妥之处予以改正。
