质量、投资、进度控制

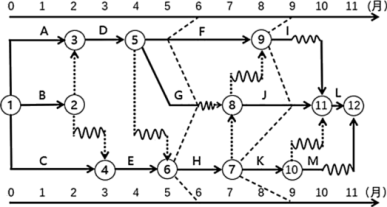

多选题某工程进度计划执行到第6月底和第9月底绘制的实际进度前锋线如下图所示,图中表明的正确信息有(  )。

A.工作F在第6月底检查时拖后1个月,不影响工期
B.工作G在第6月底检查时正常,不影响工期
C.工作H在第6月底检查时拖后1个月,不影响工期
D.工作I在第9月底检查时拖后1个月,不影响工期
E.工作K在第9月底检查时拖后2个月,影响1个月

参考答案:A,B,D,E进入在线模考
选项A,6月底检查F工作拖延1个月,F的总时差为1个月,不影响总工期。
选项B,G工作6月底检查没有拖延工期,施工正常,不影响总工期。
选项C,H工作拖延一个月,总时差为0,影响工期1个月。
选项D,9月检查使I工作拖延一个月,总时差1个月,不影响总工期。
选项E,9月底检查K拖延两个月,总时差为1个月,影响总工期1个月。
