质量、投资、进度控制

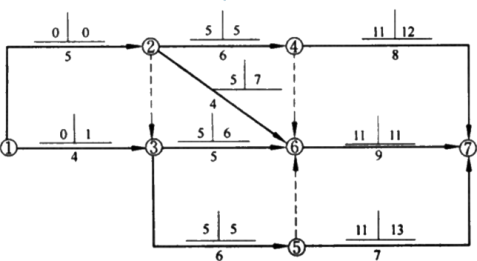

多选题某工程双代号网络计划如下图所示,图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明(  )。

A.关键线路有2条
B.工作1-3与工作3-6的总时差相等
C.工作4-7与工作5-7的自由时差相等
D.工作2-6的总时差与自由时差相等
E.工作3-6的总时差与自由时差不等

参考答案:A,B,D进入在线模考
A对:关键线路:①-②-④-⑥-⑦;①-②-③-⑤-⑥-⑦
计算工期=max[11+8,11+9,11+7]=20
B对:工作1-3的总时差=1-0=1;工作3-6的总时差=6-5=1
C错:工作4-7的自由时差=(11+9)-(11+8)=20-19=1
工作5-7的自由时差=(11+9)-(11+7)=20-18=2
D对:工作2-6的总时差=7-5=2;自由时差=11-(5+4)=2
E错:工作3-6的总时差=6-5=1;自由时差=11-(5+5)=1
